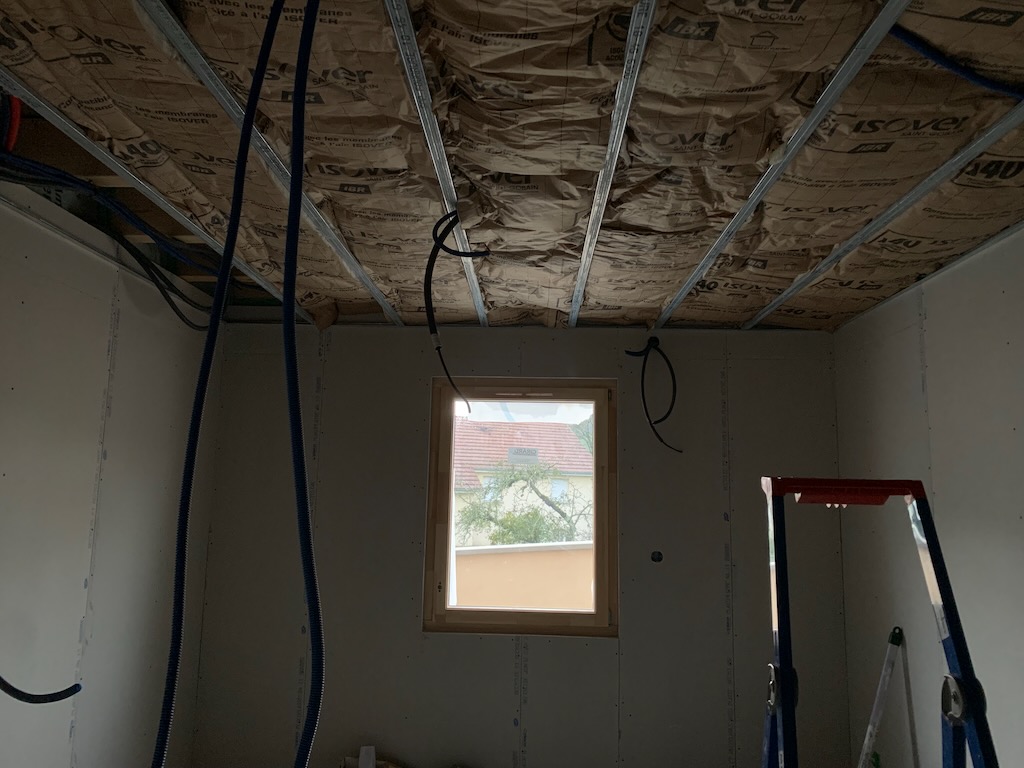

Les travaux au 7 février

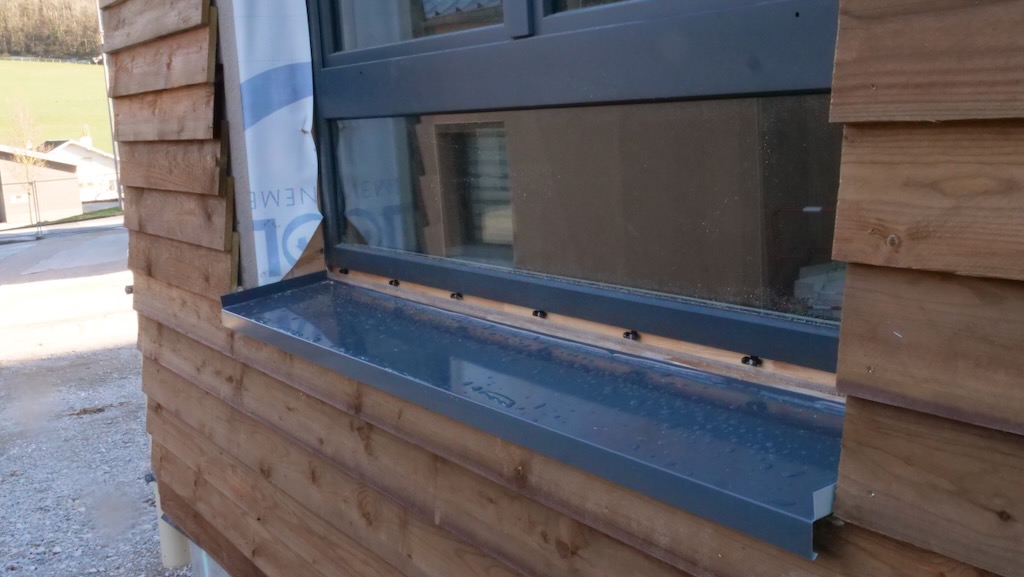

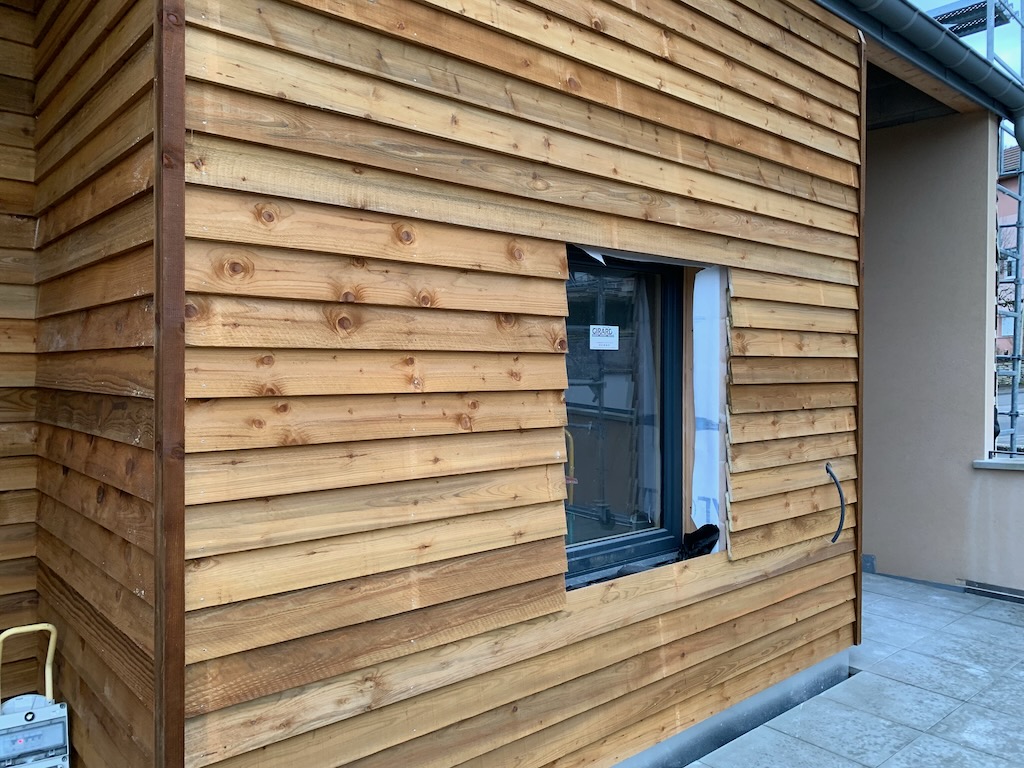

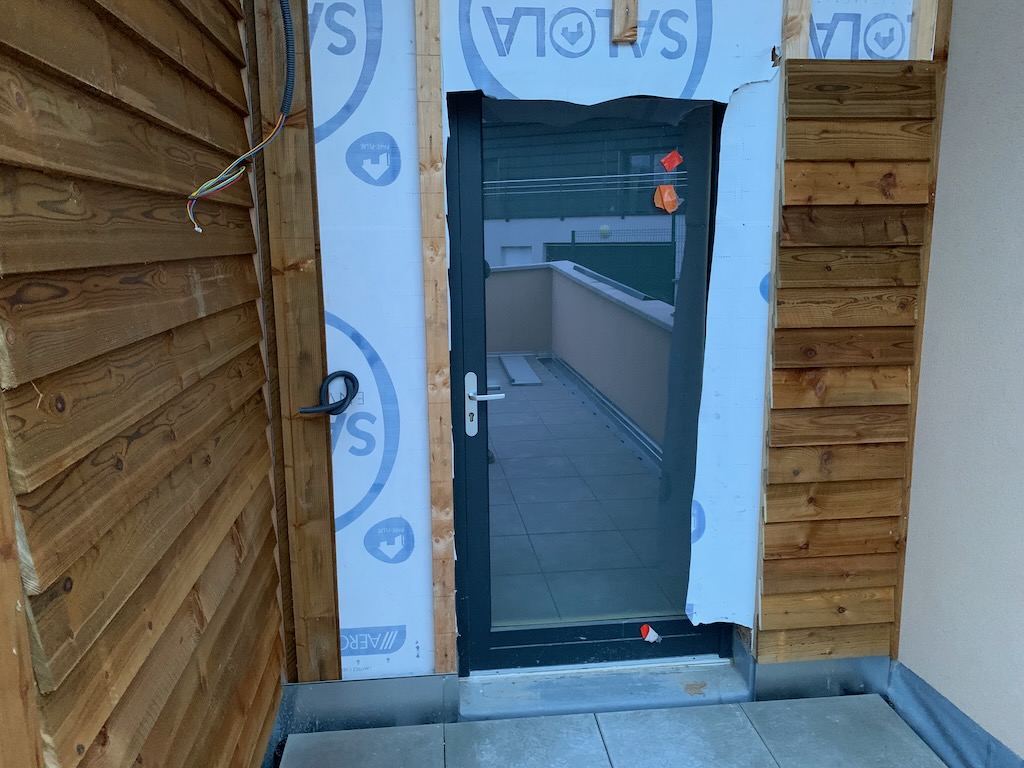

Durant le mois écoulé les travaux ont bien progressé, dans les appartements, le tiers lieu, et les bardages. Les locaux professionnels du premier étage sont en cours de finition.

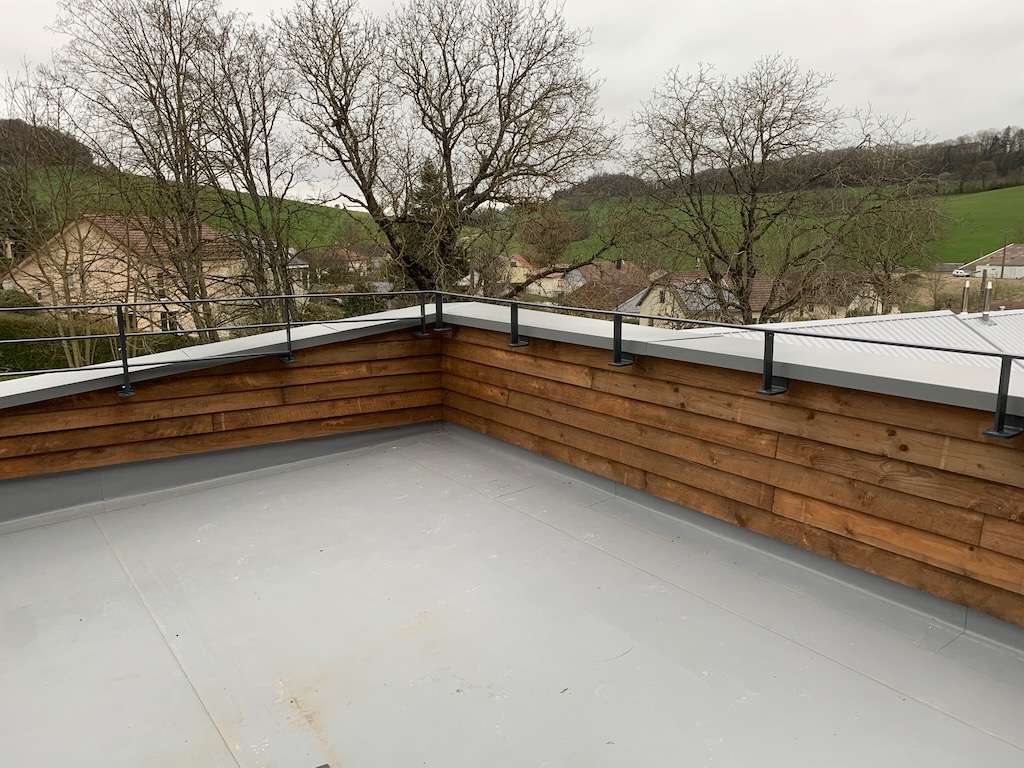

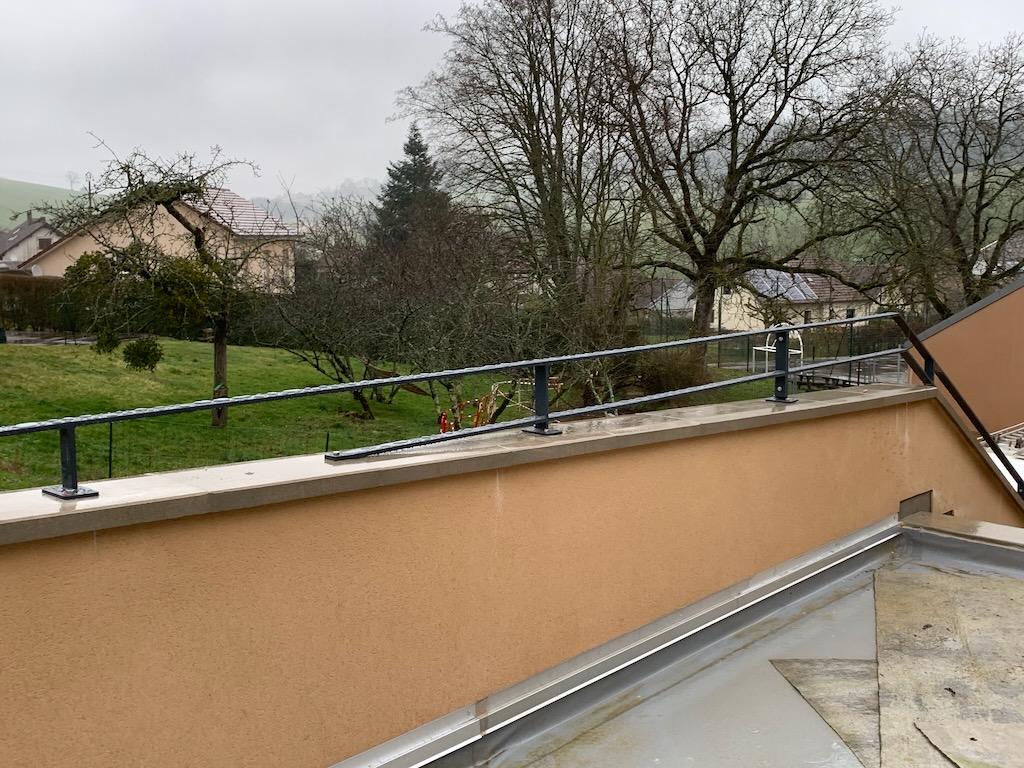

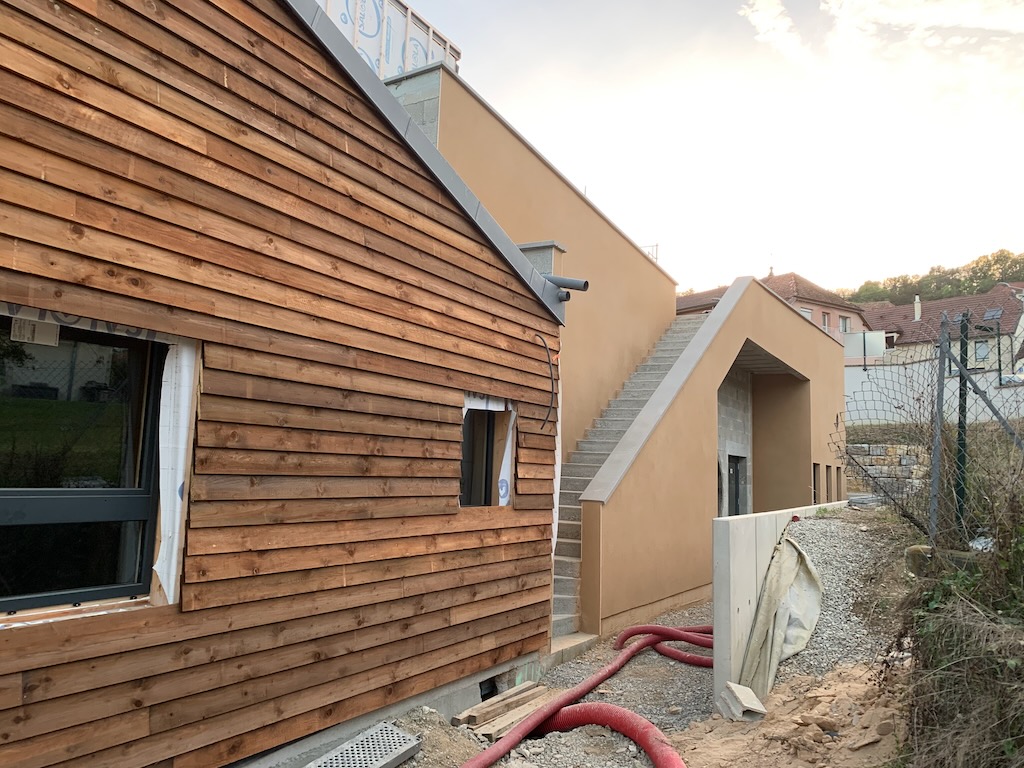

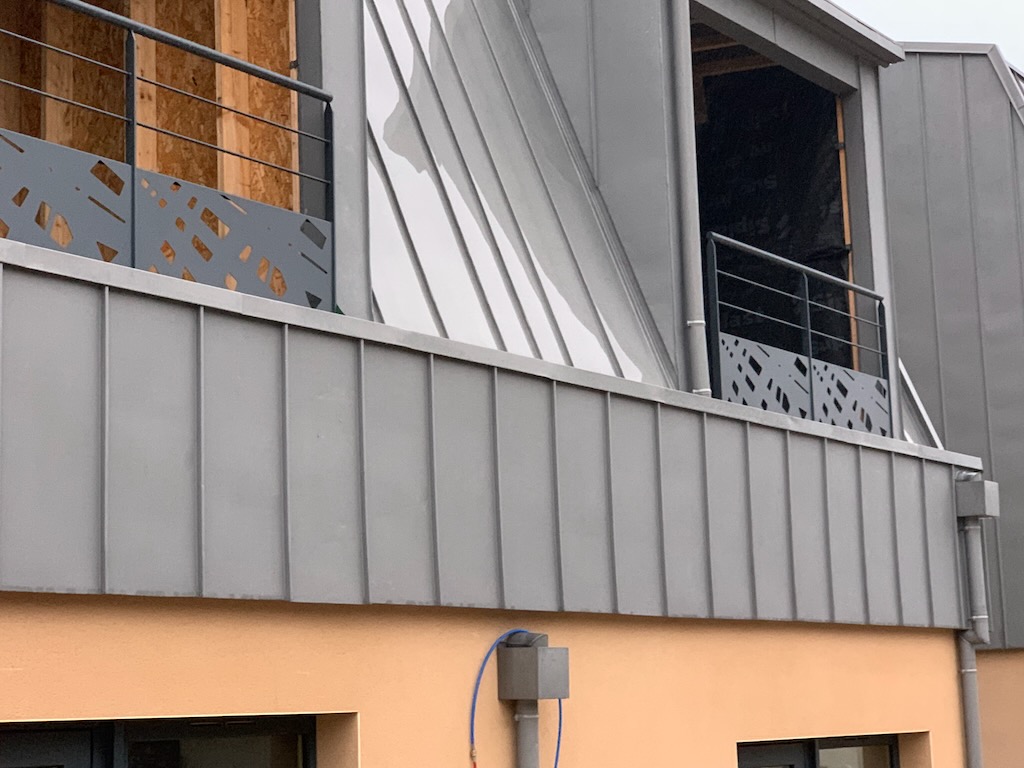

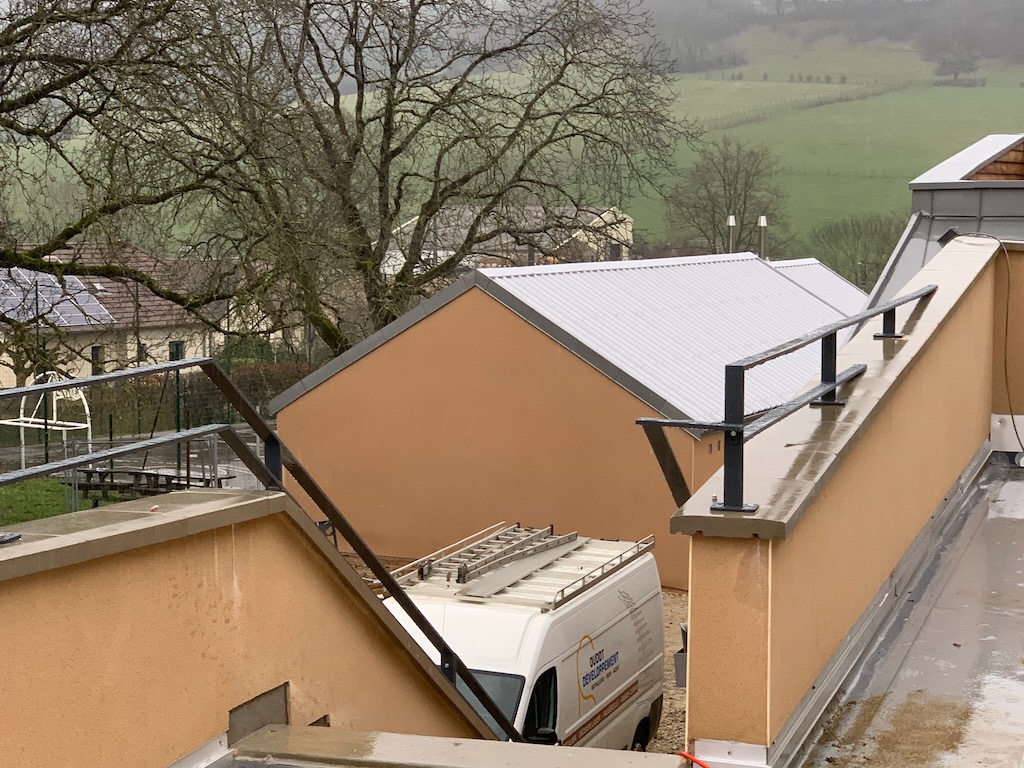

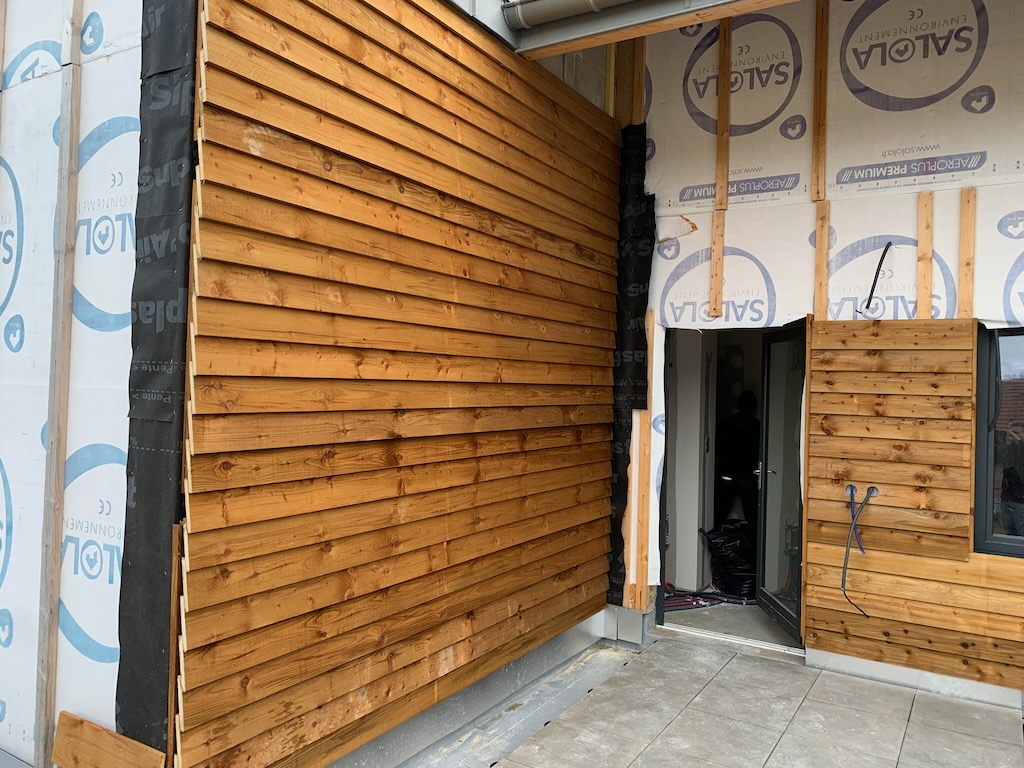

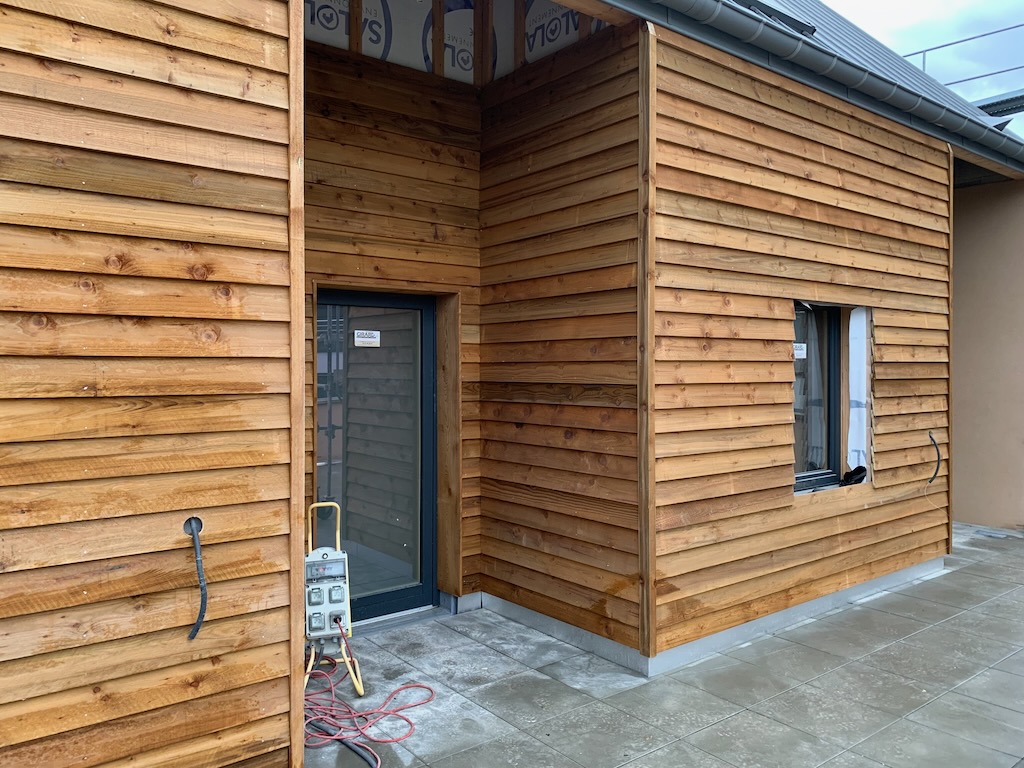

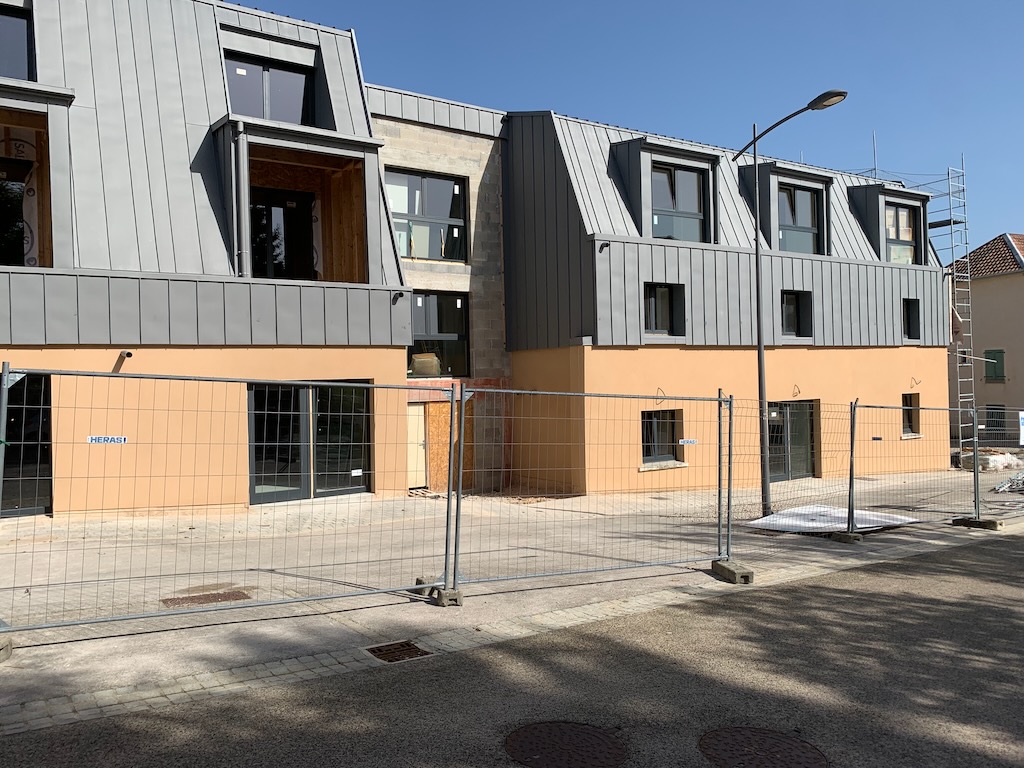

Le chantier vu du ciel

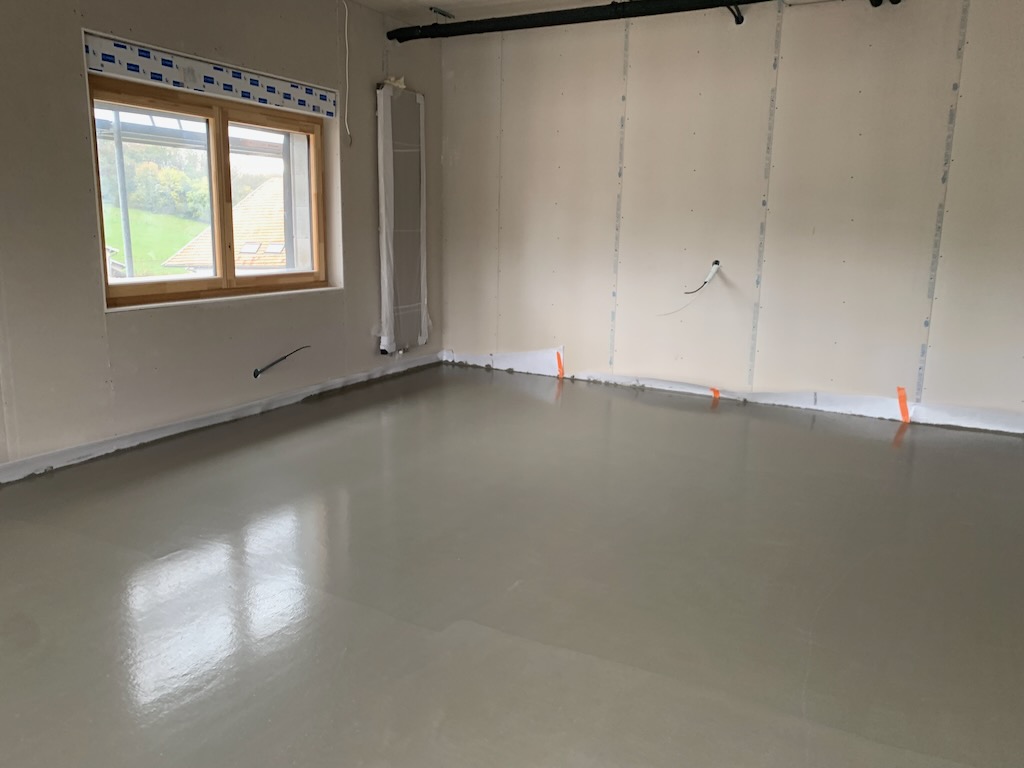

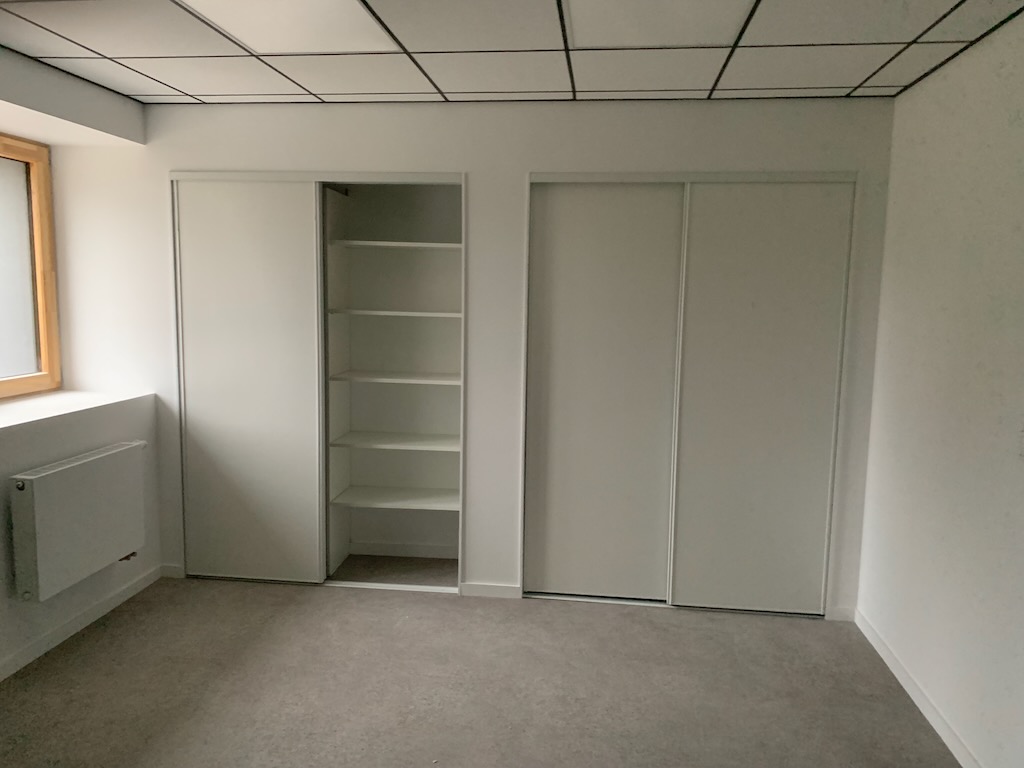

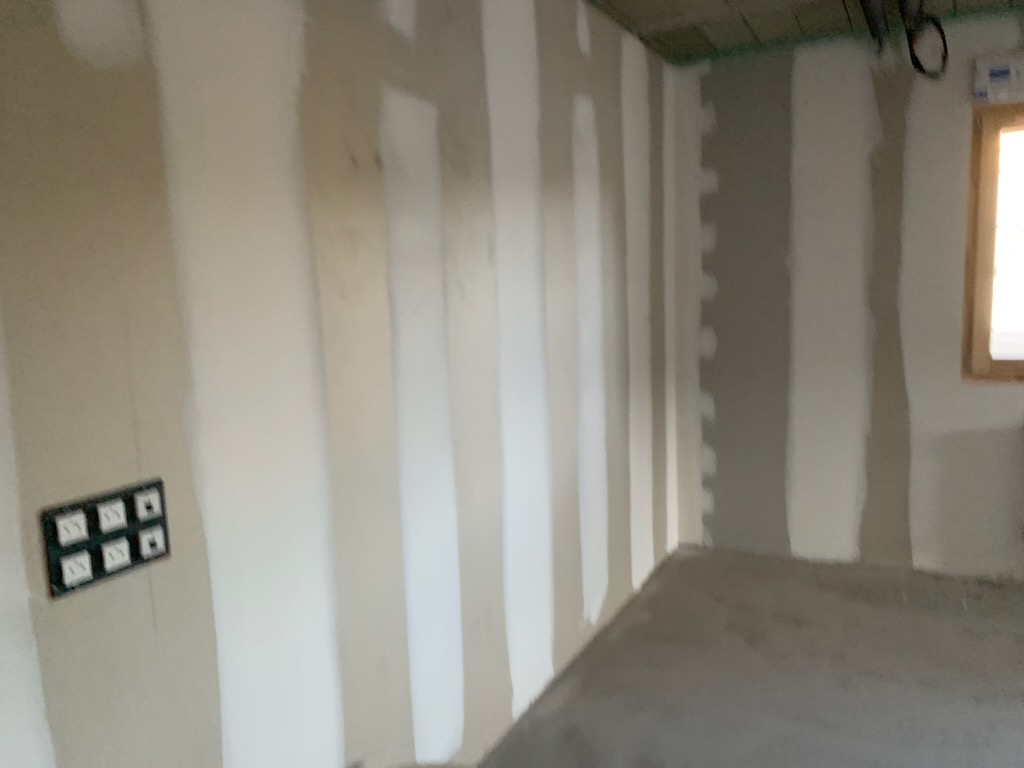

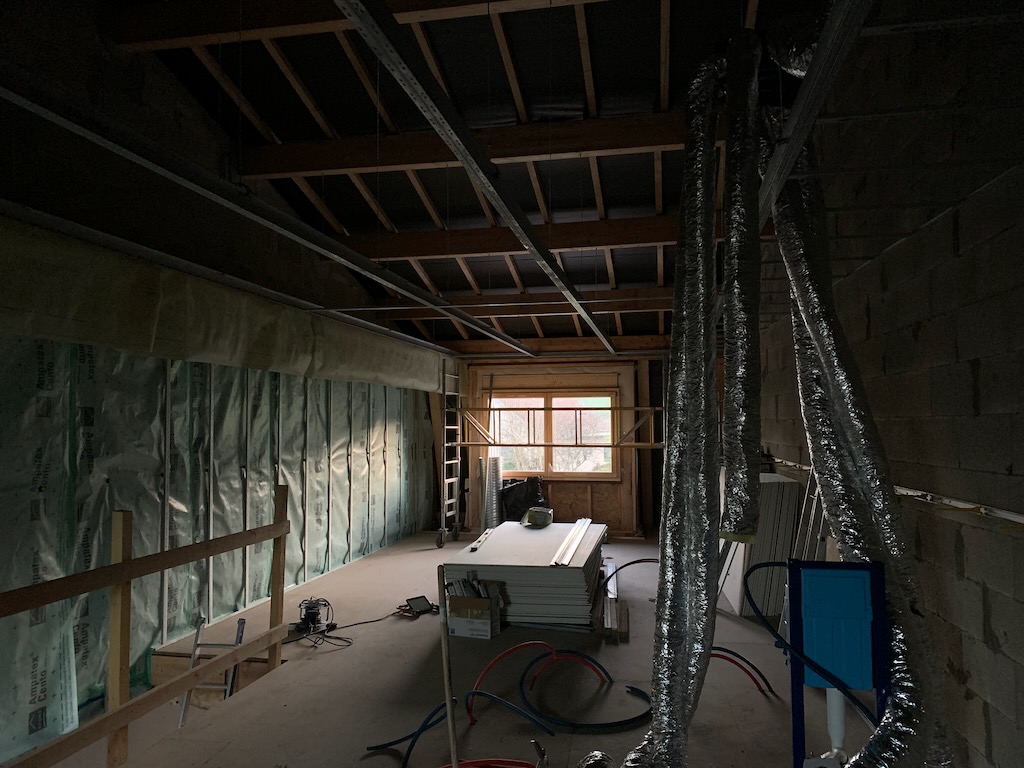

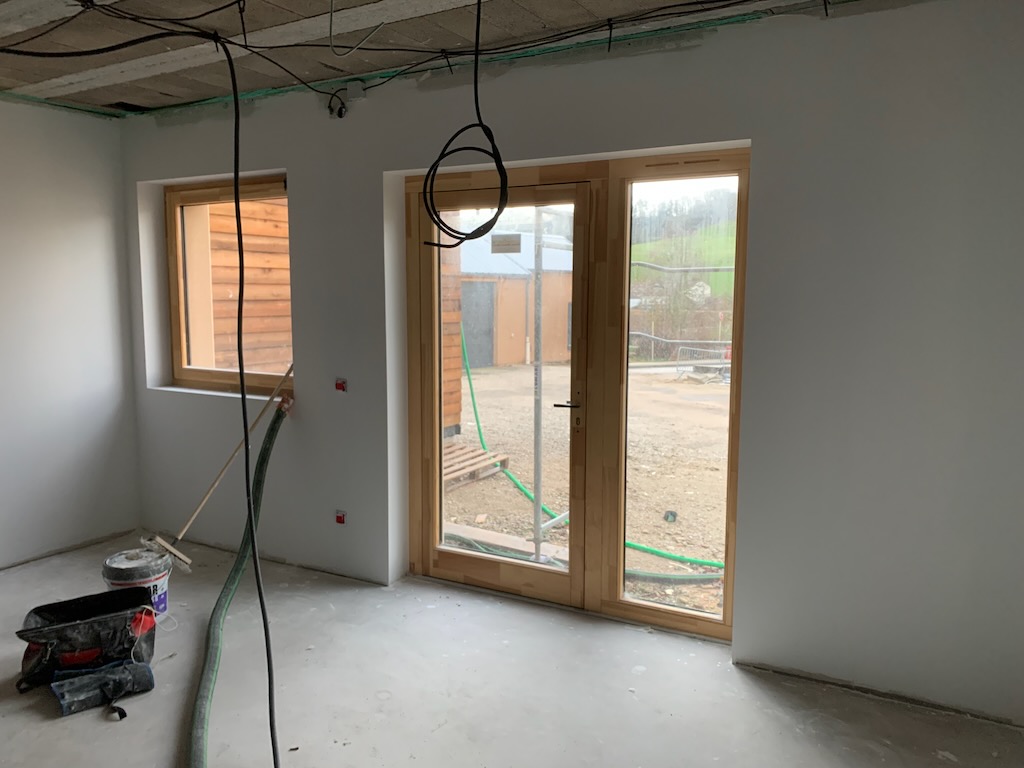

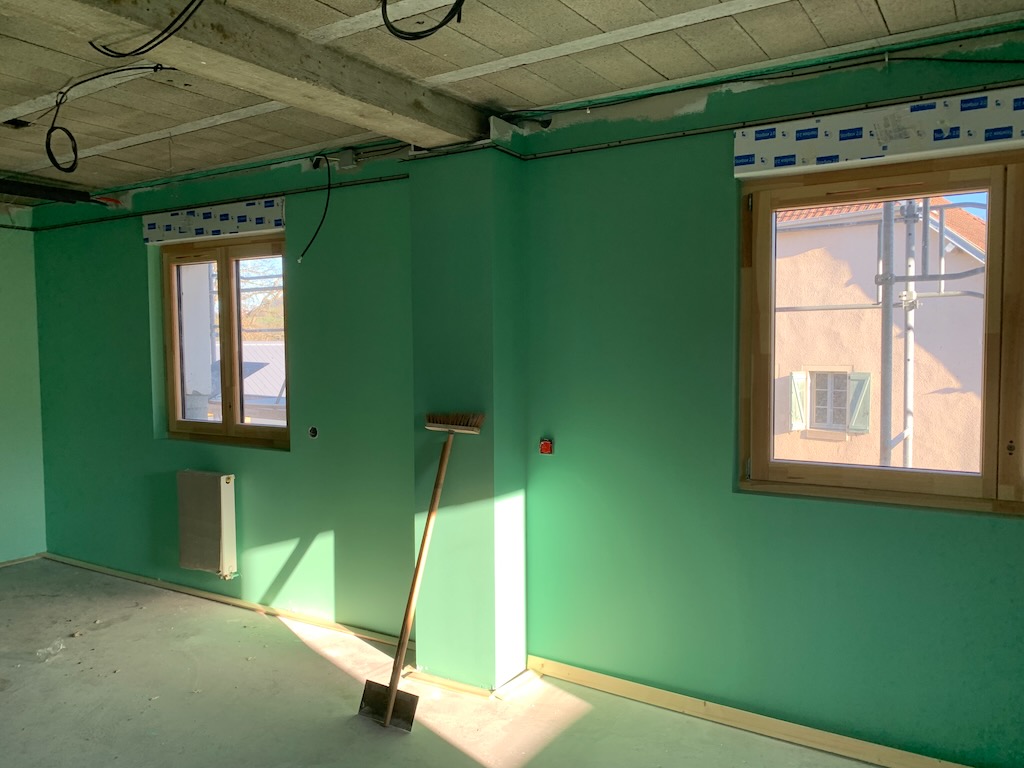

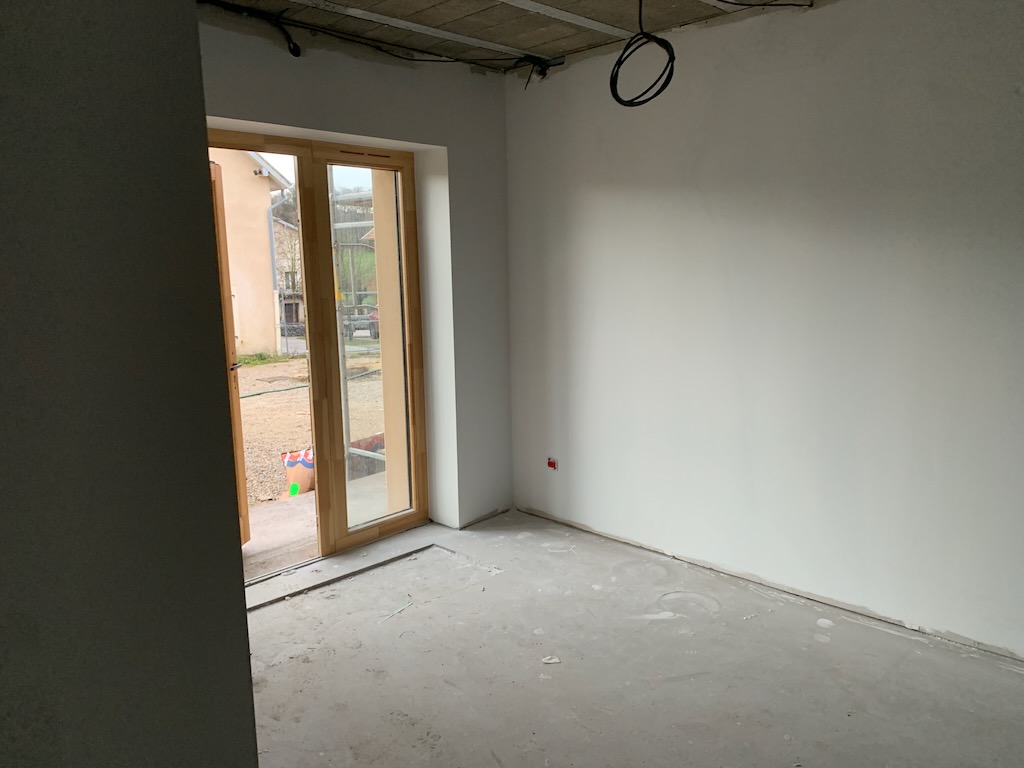

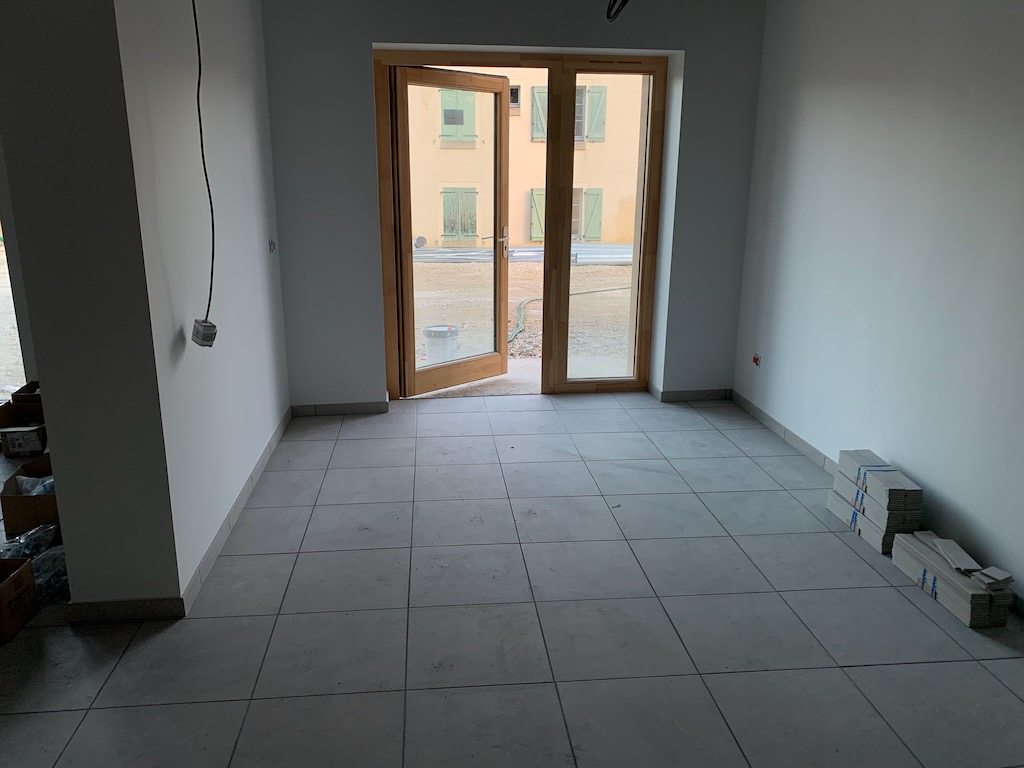

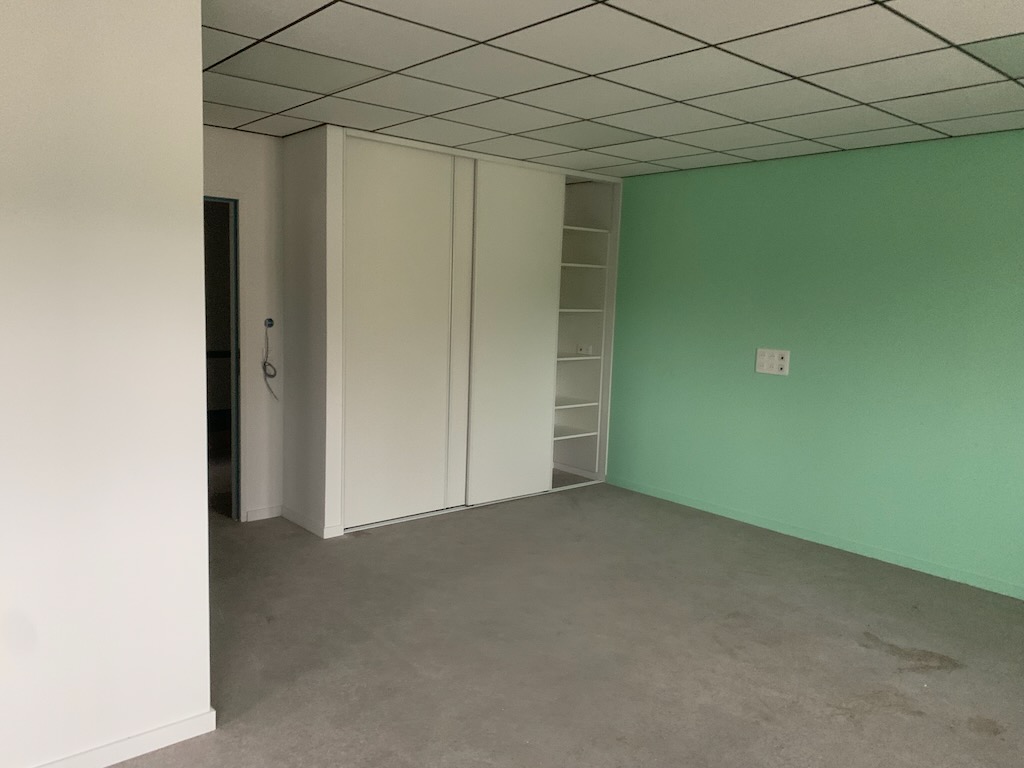

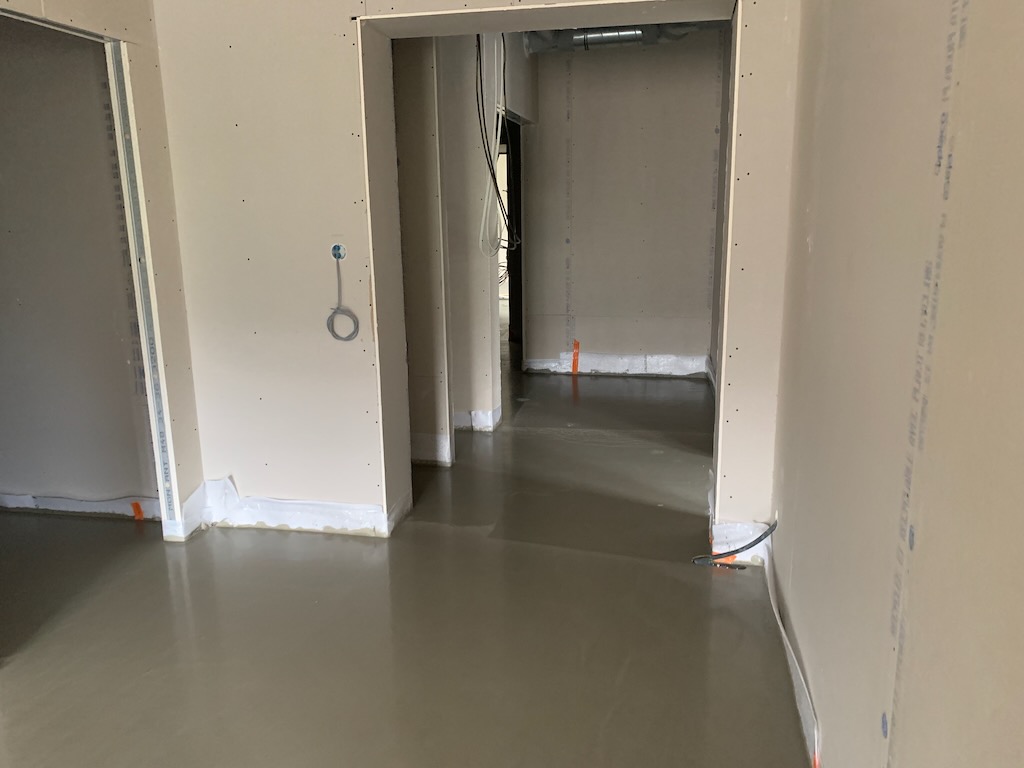

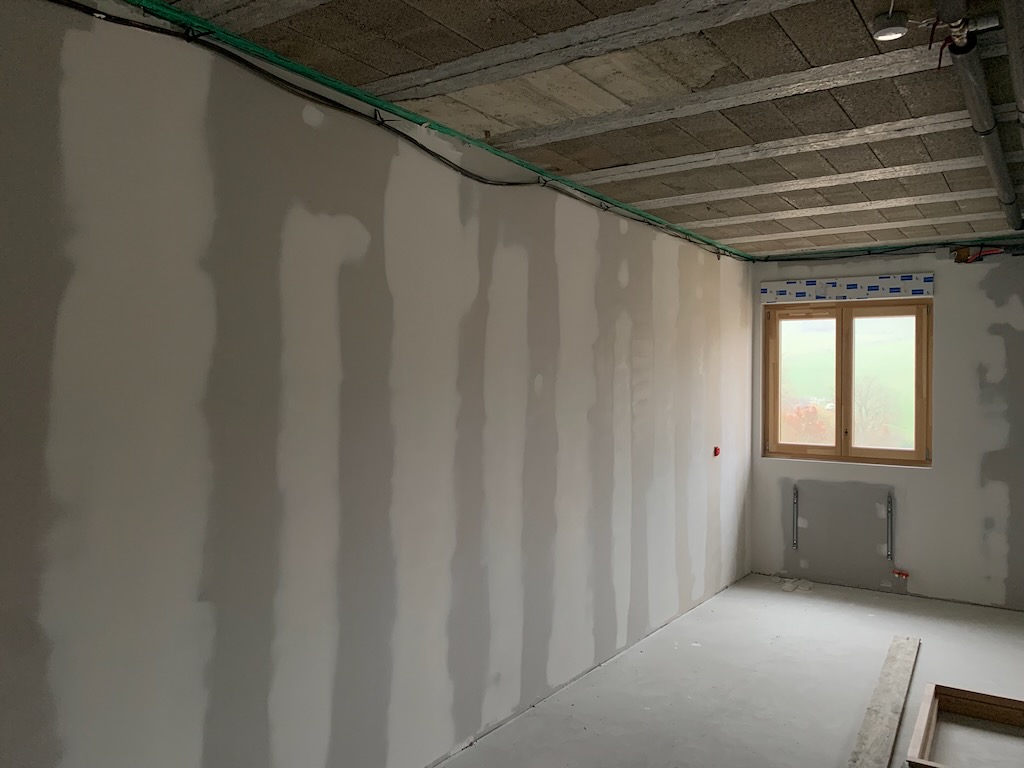

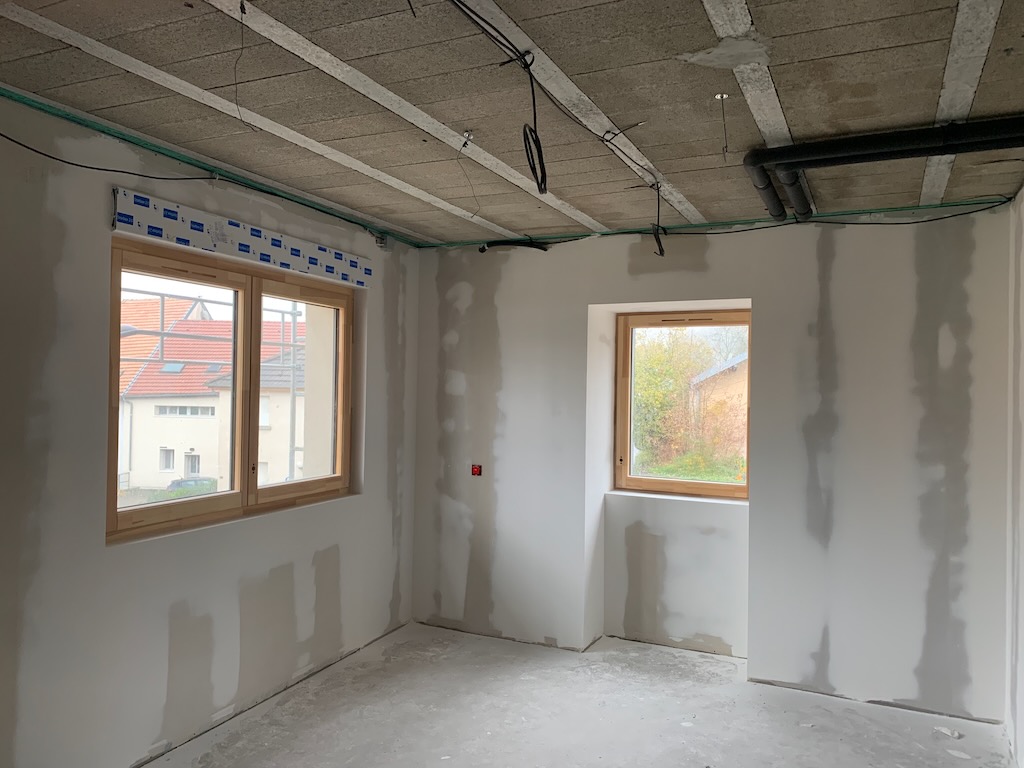

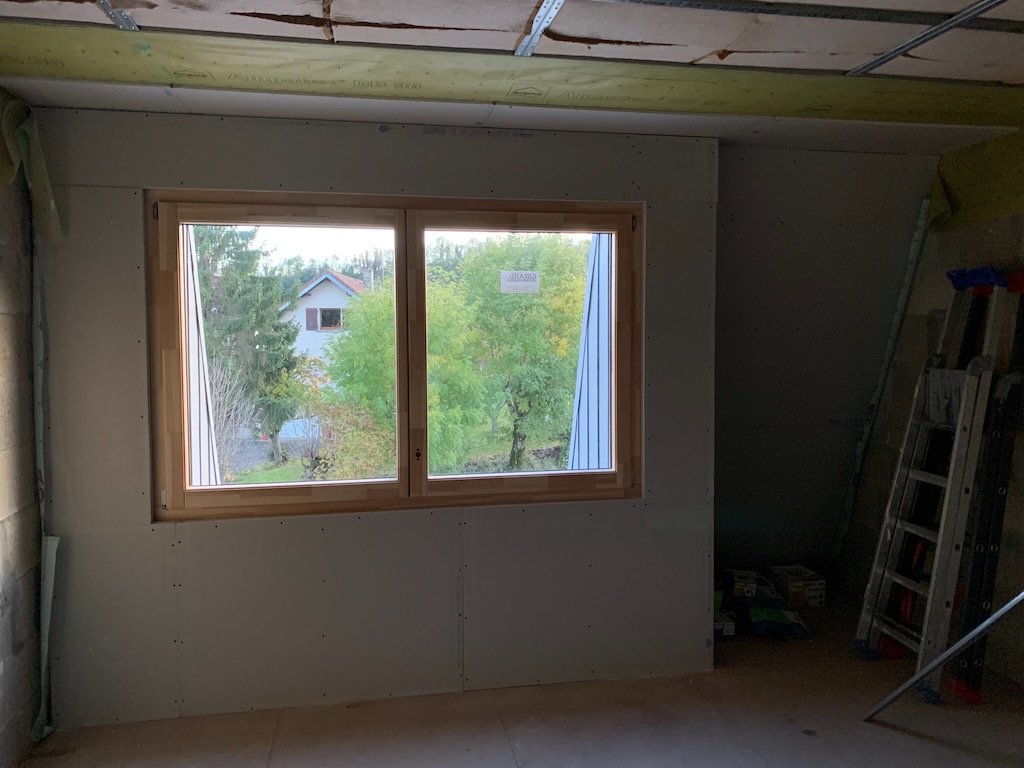

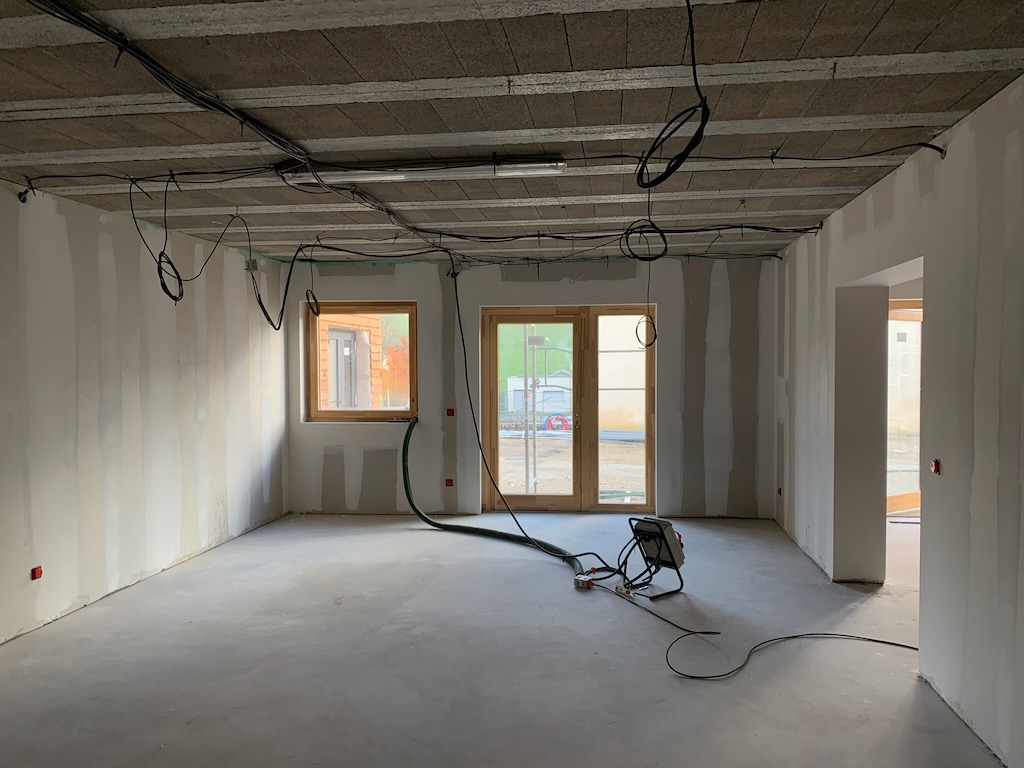

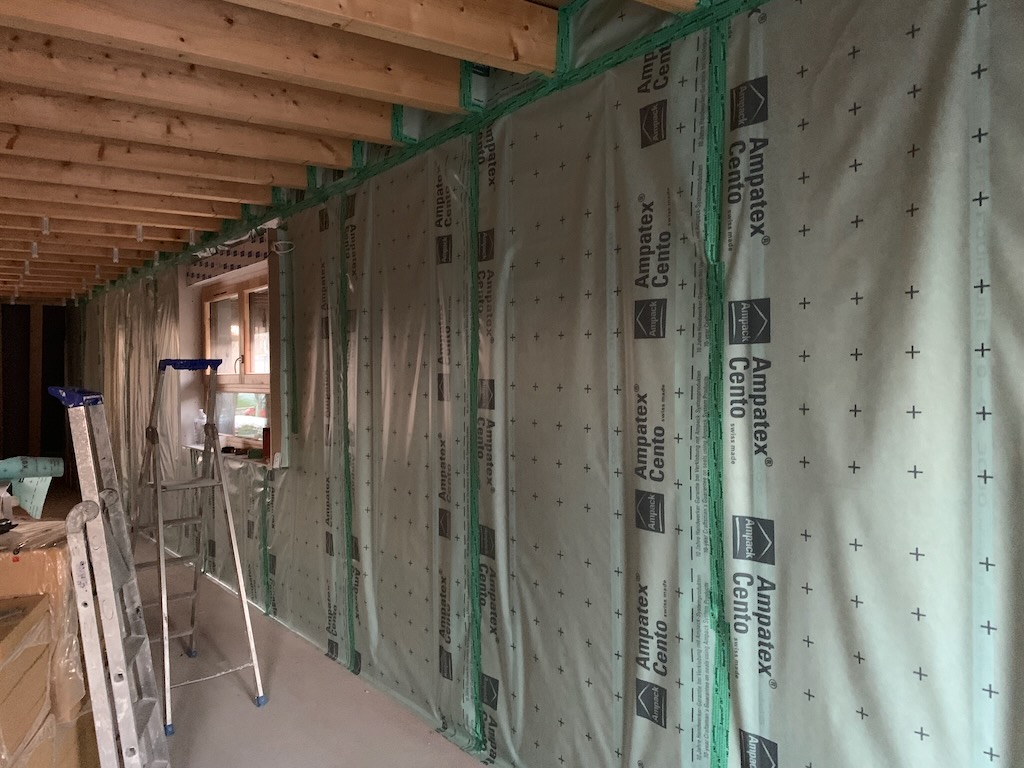

Les deux F3

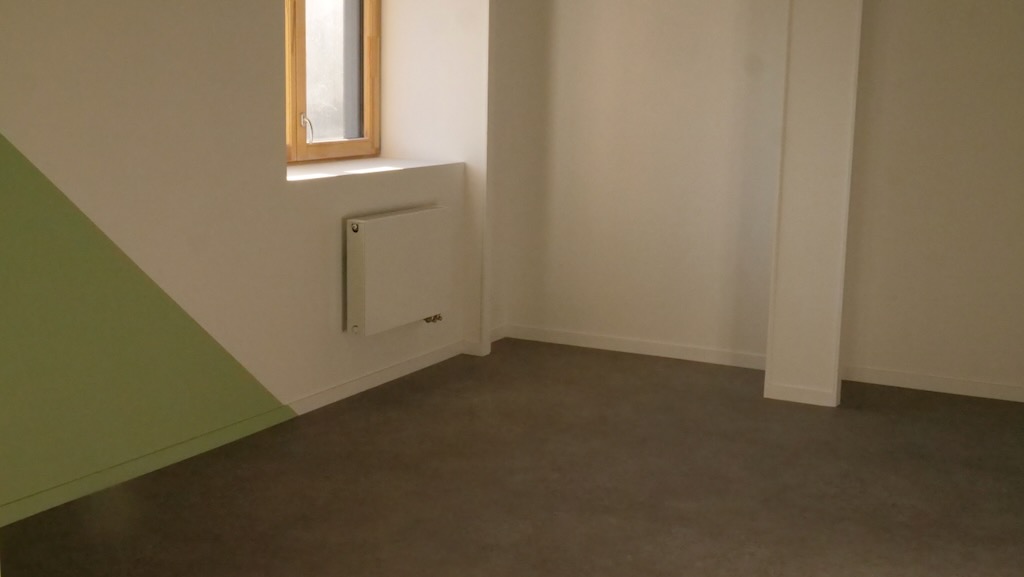

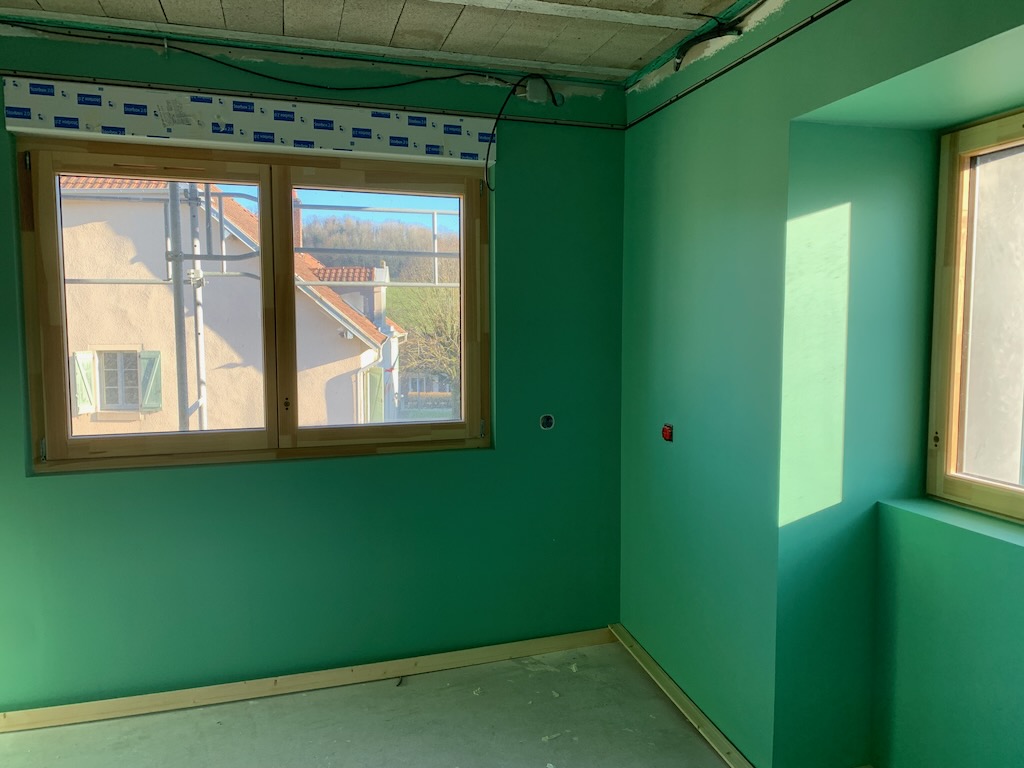

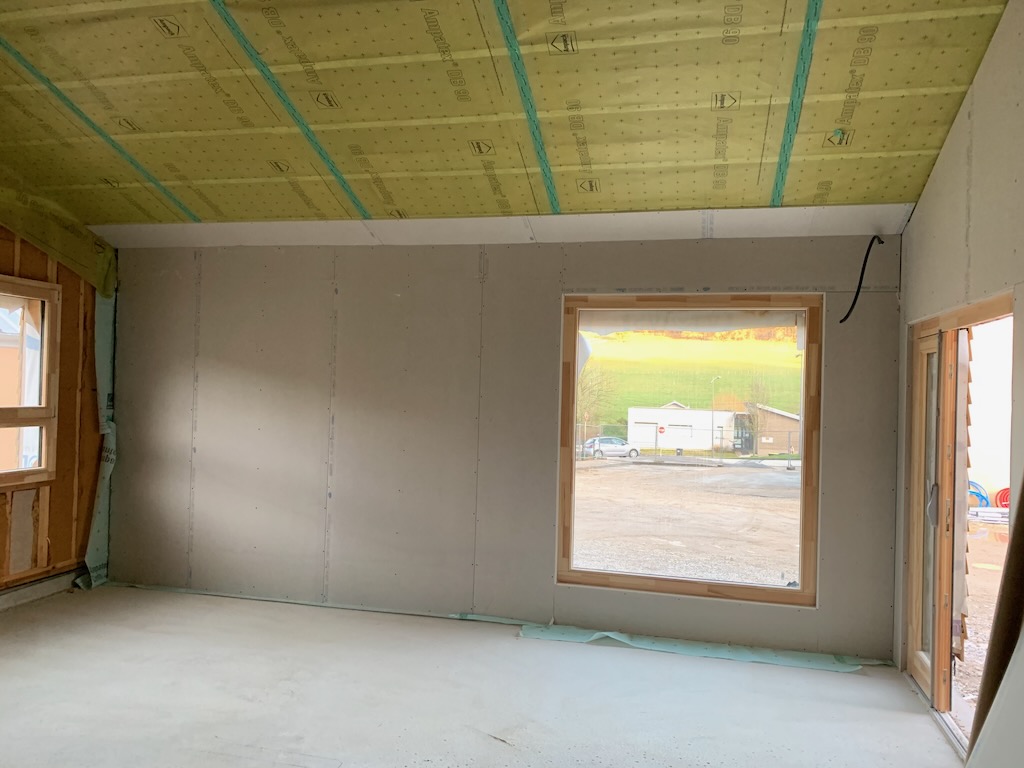

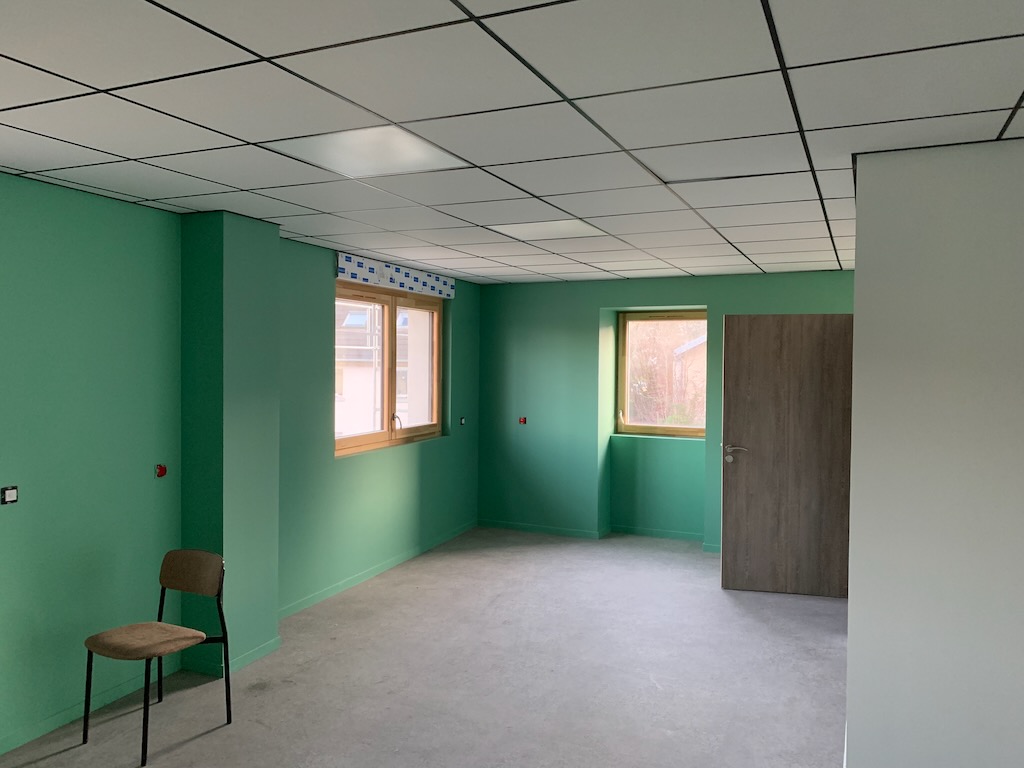

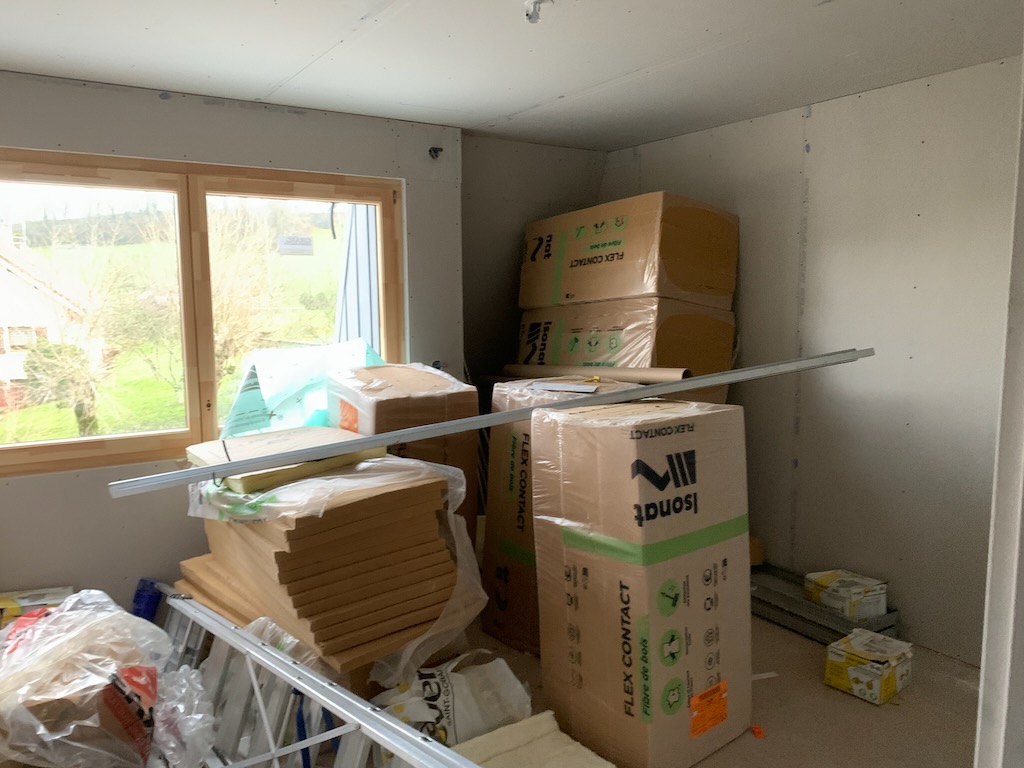

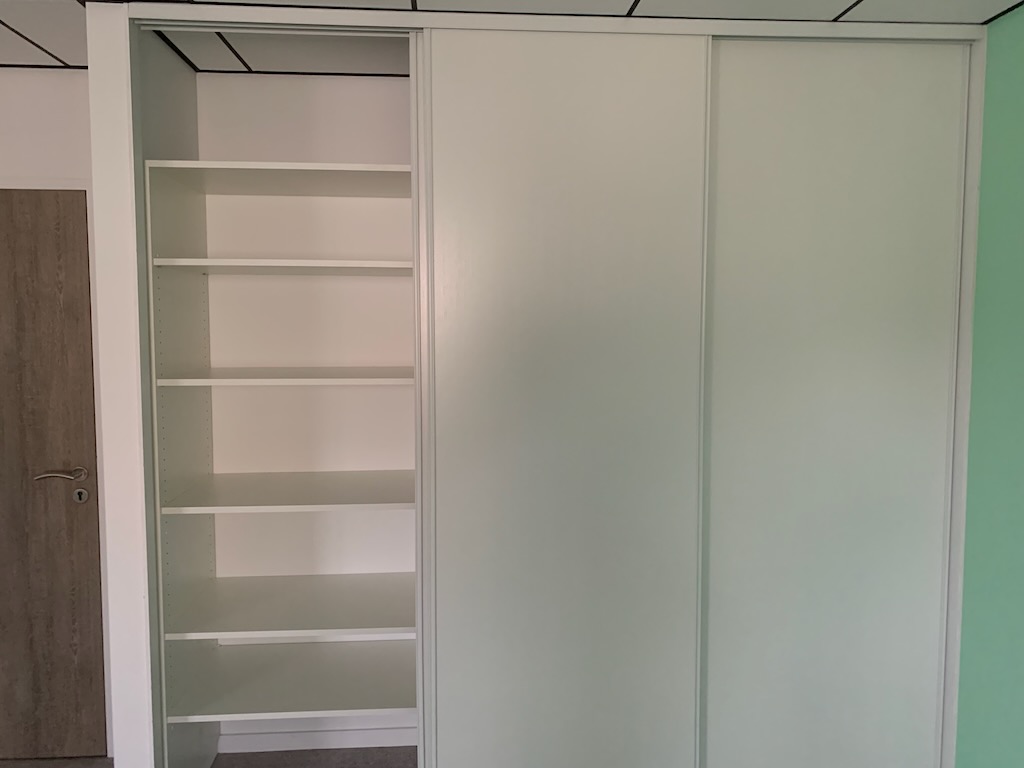

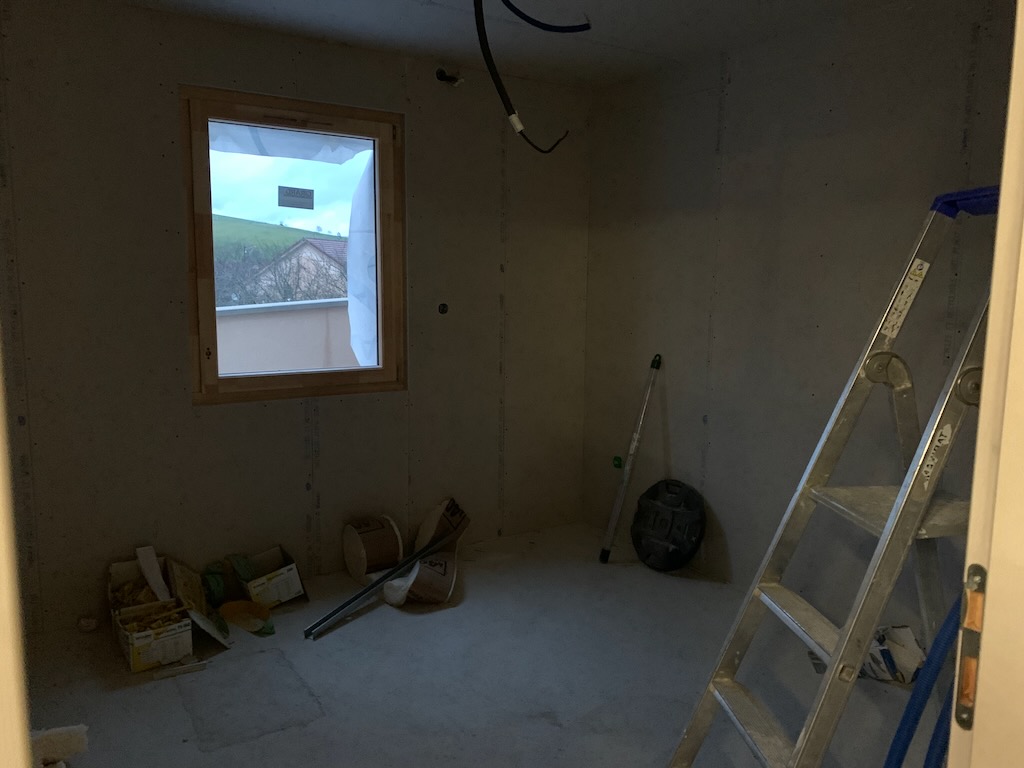

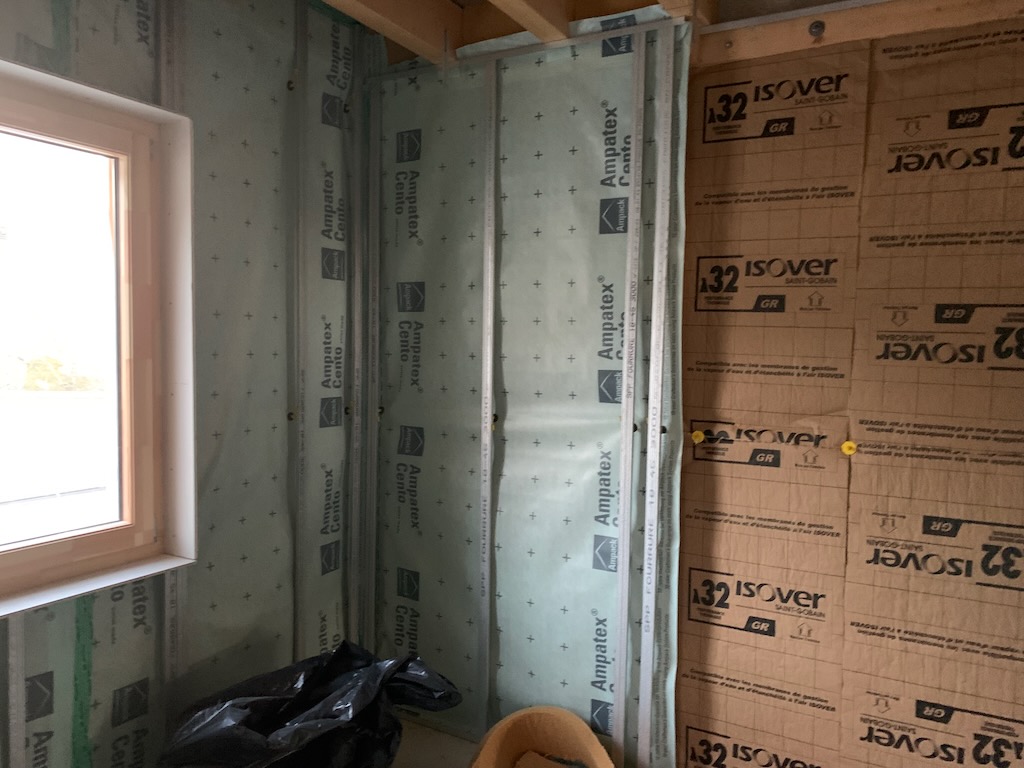

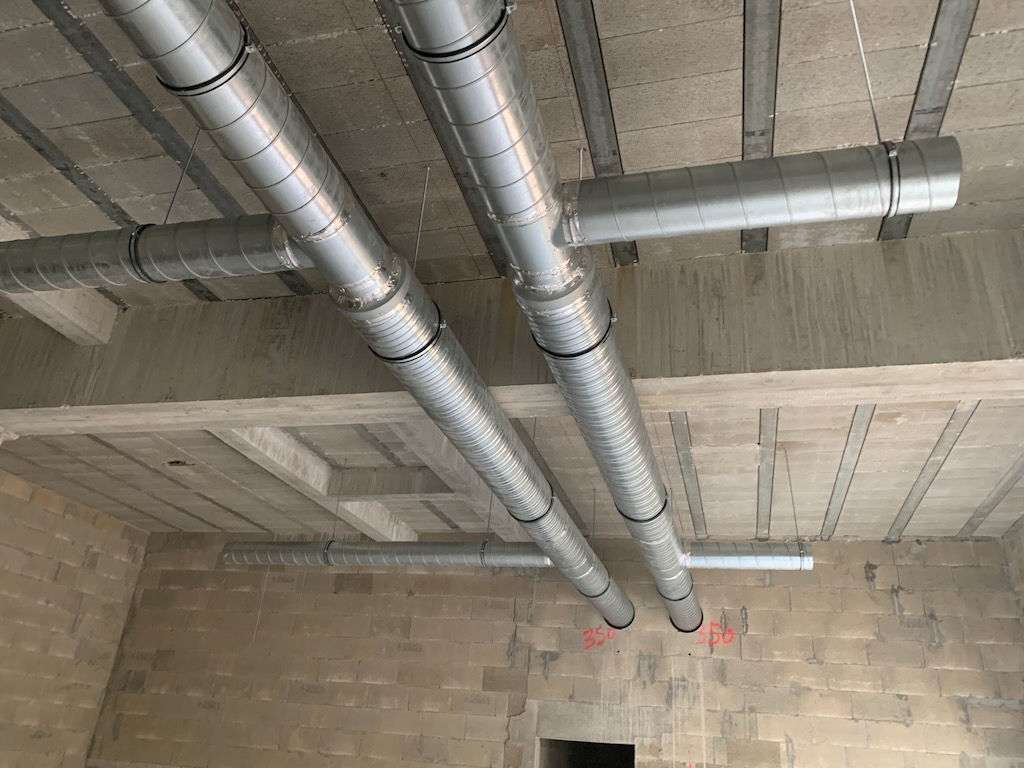

Le local des orthophonistes

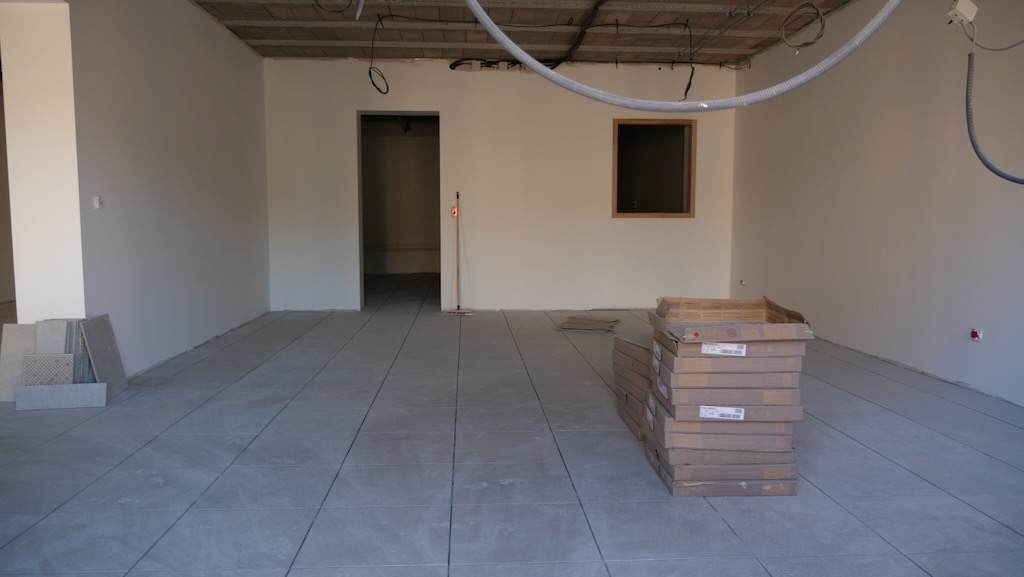

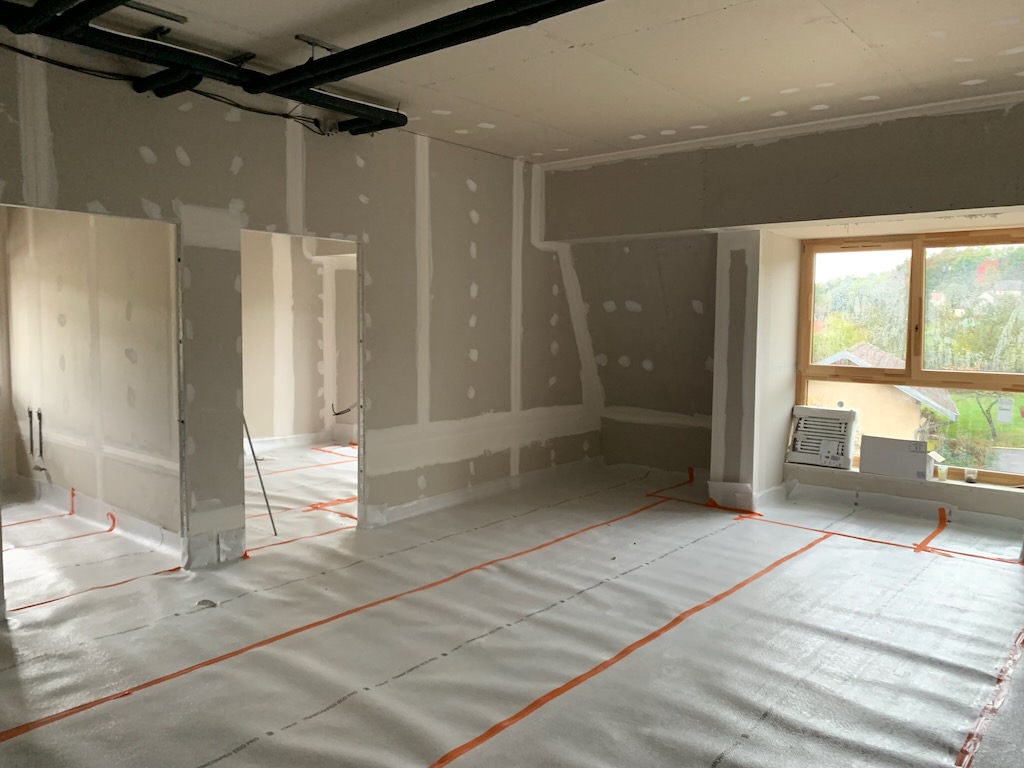

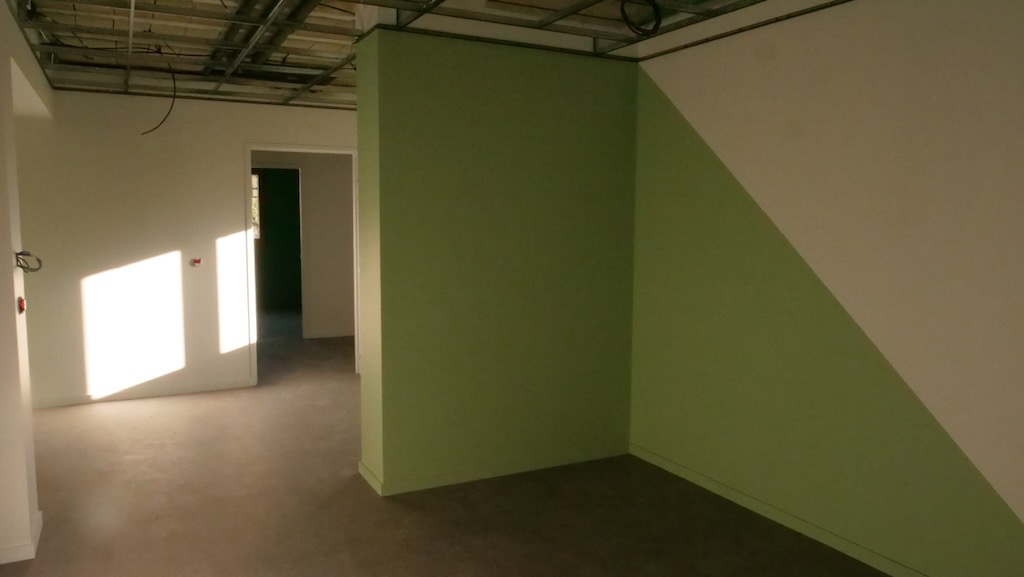

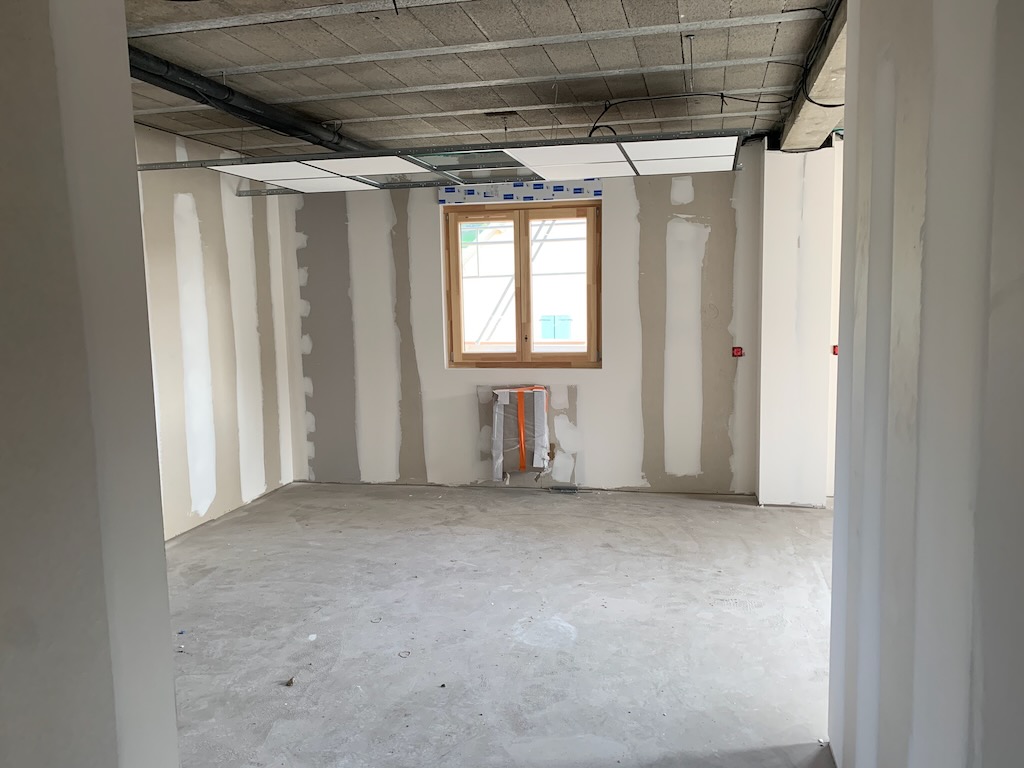

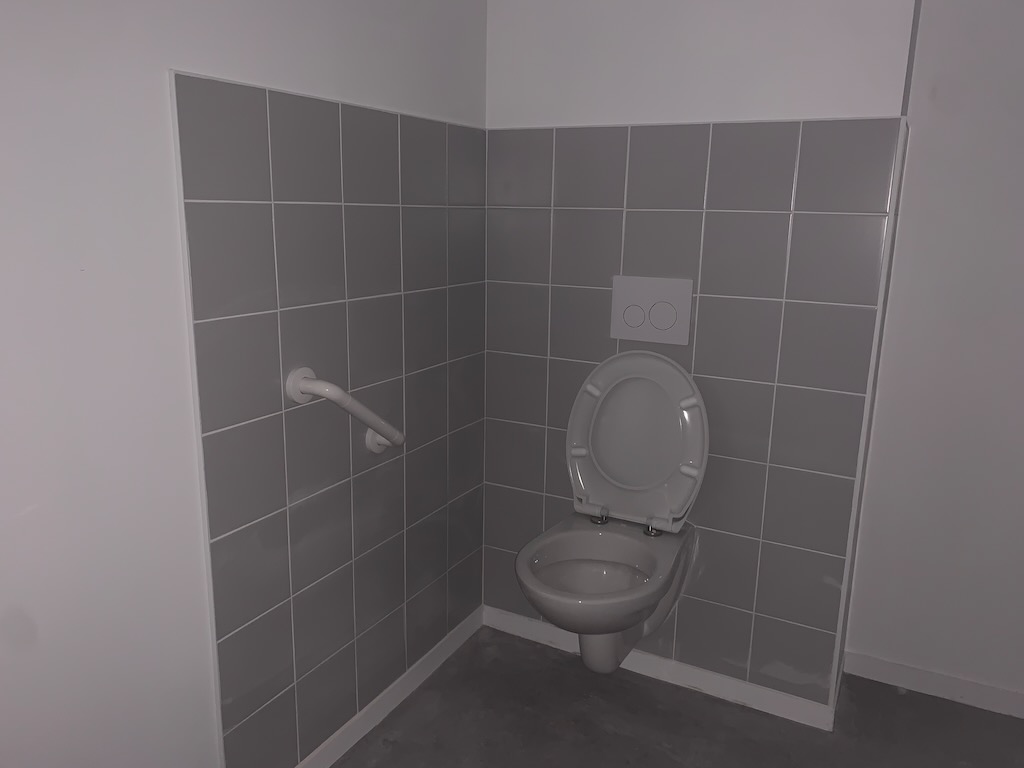

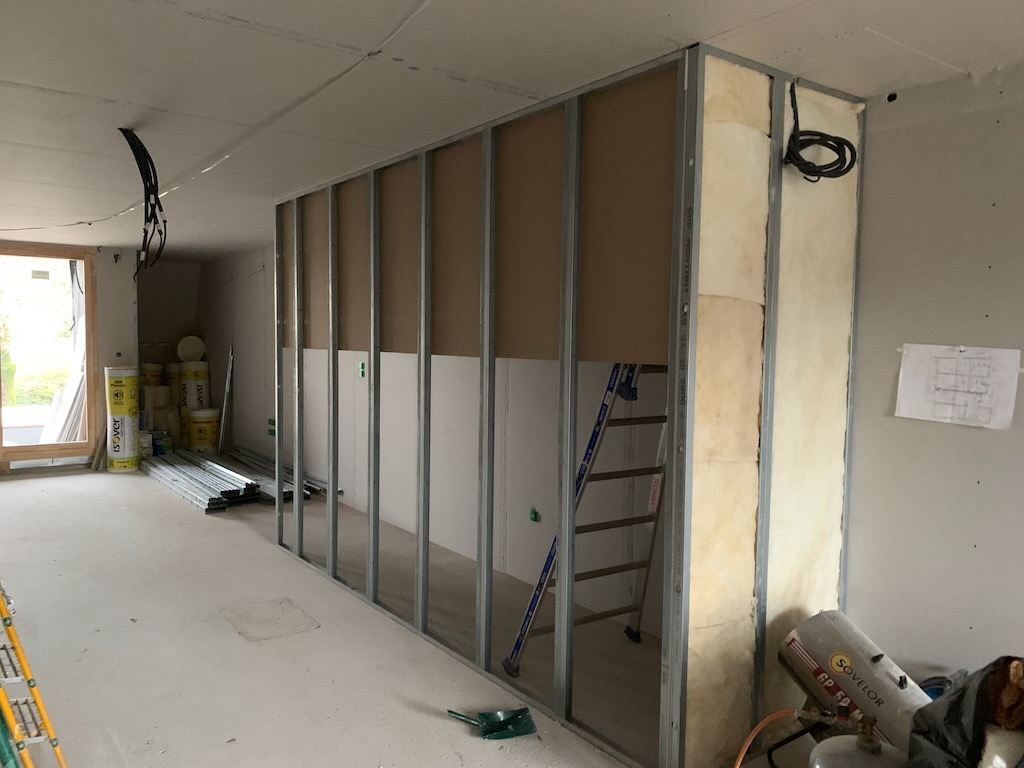

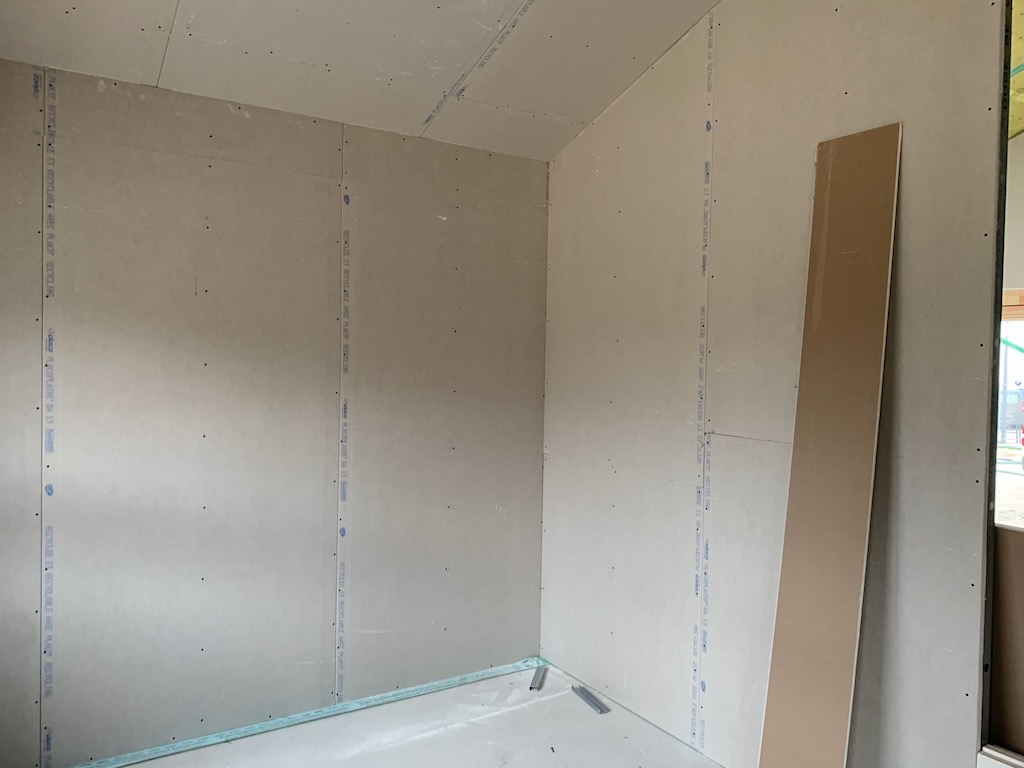

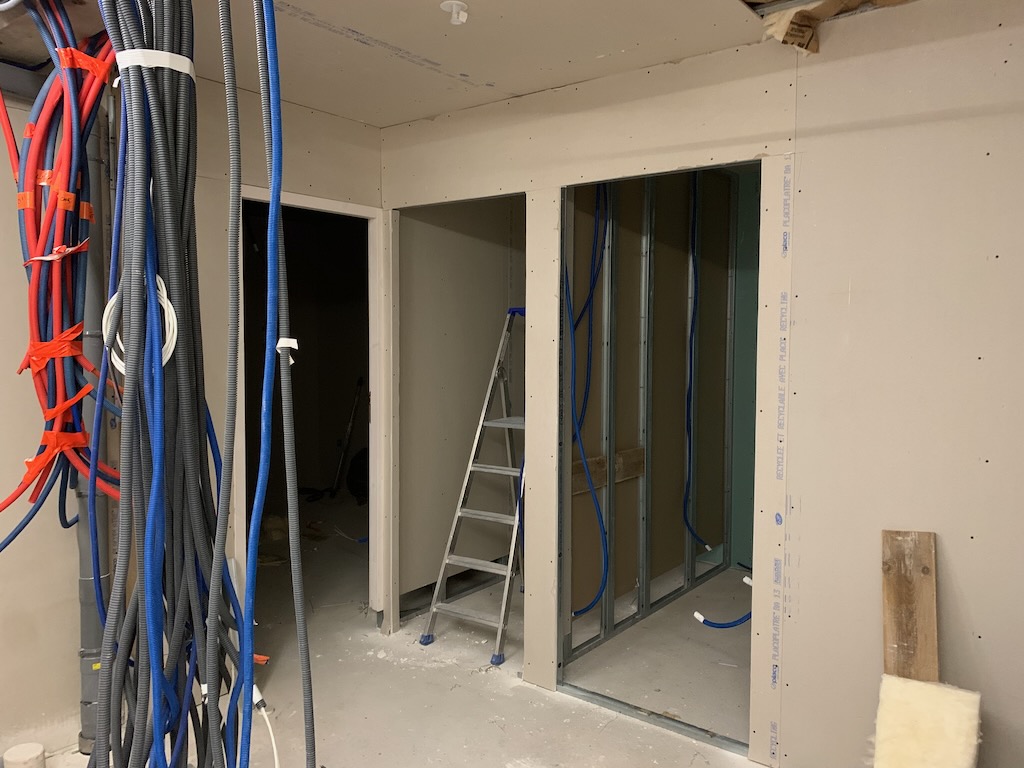

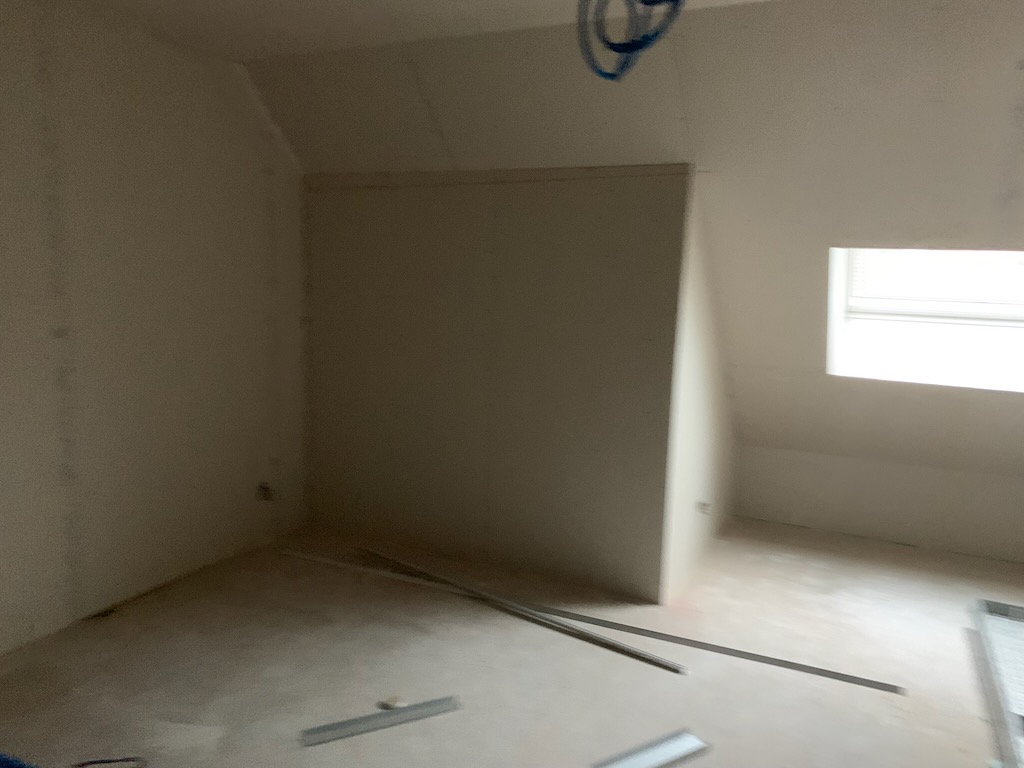

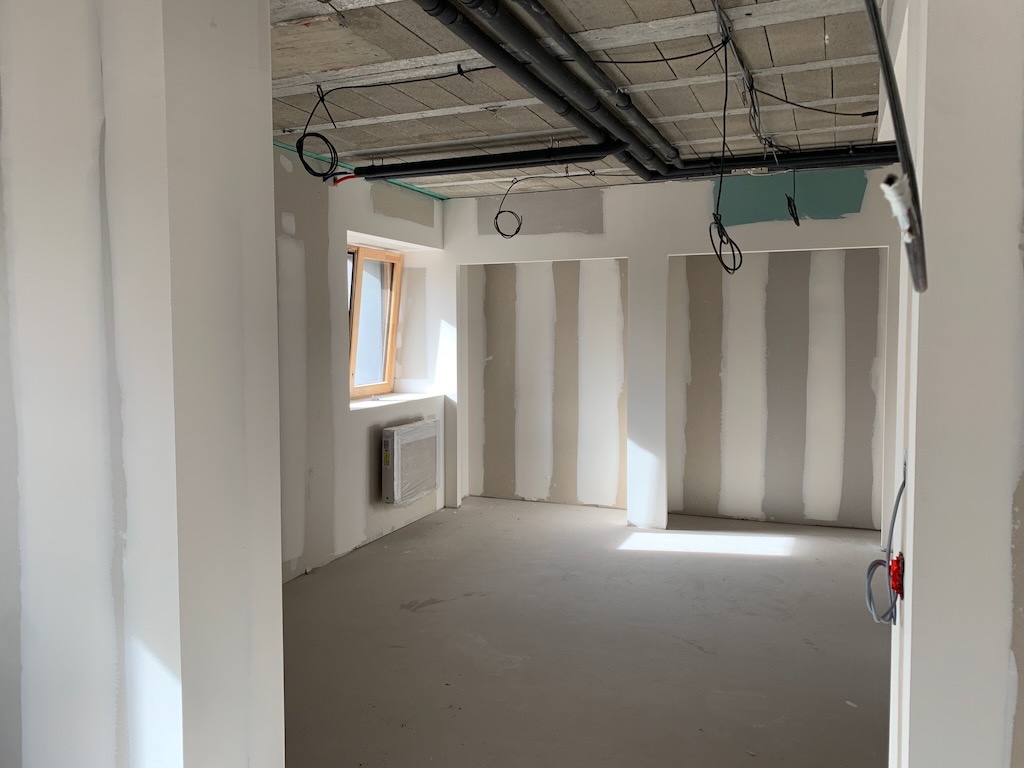

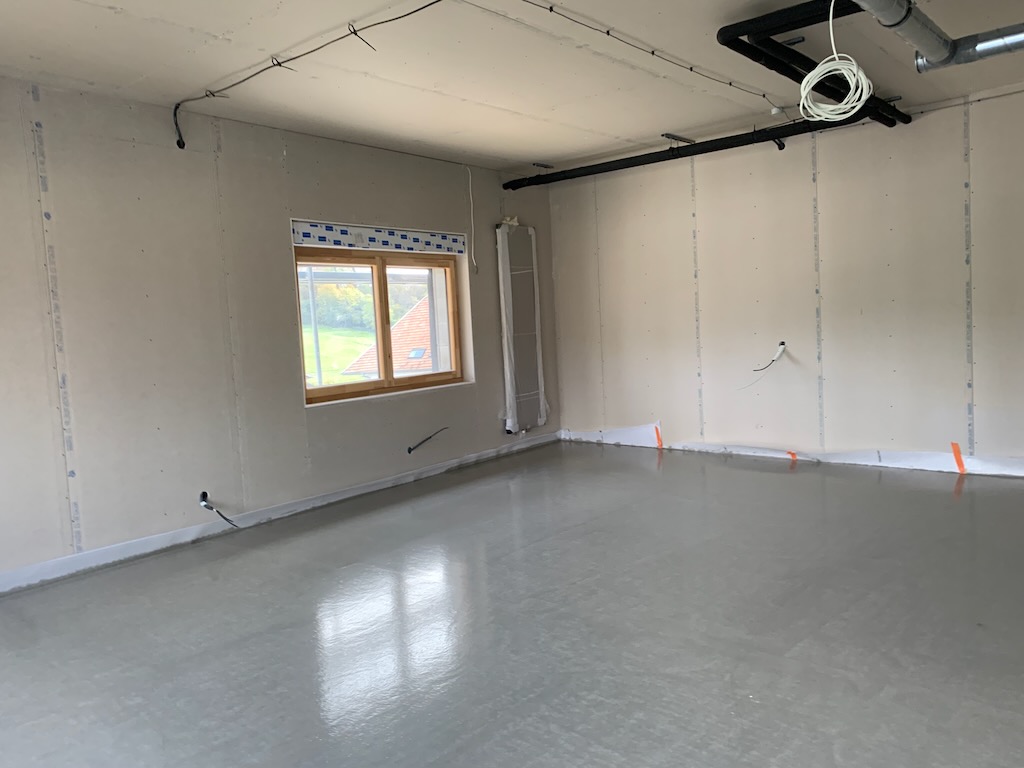

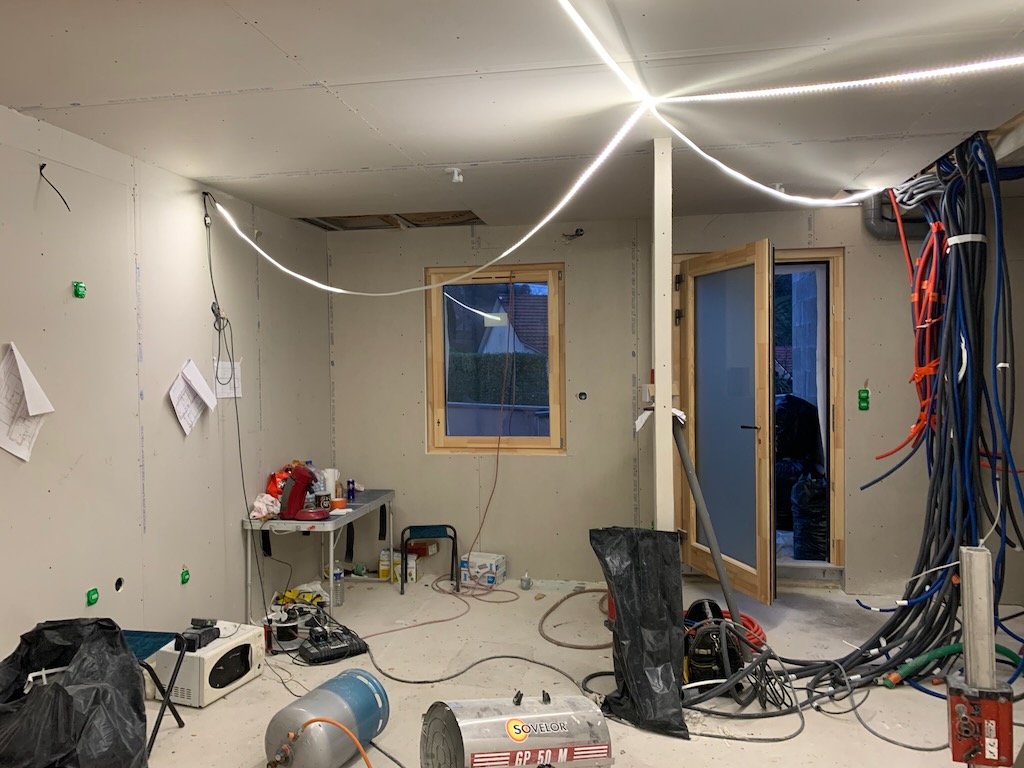

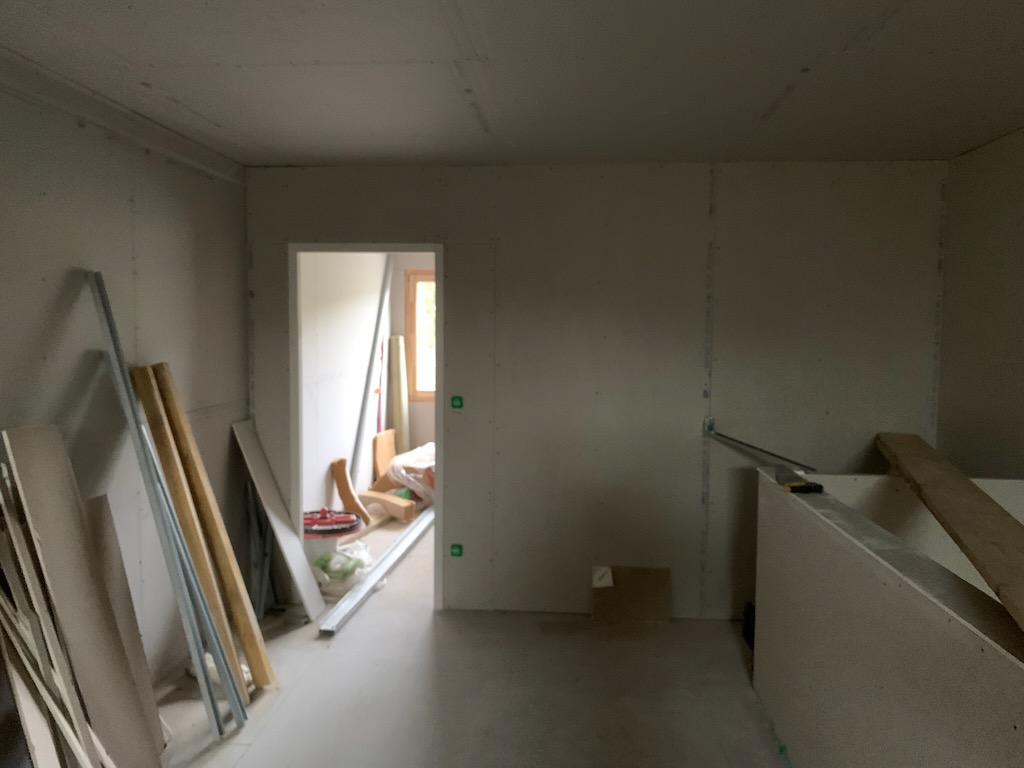

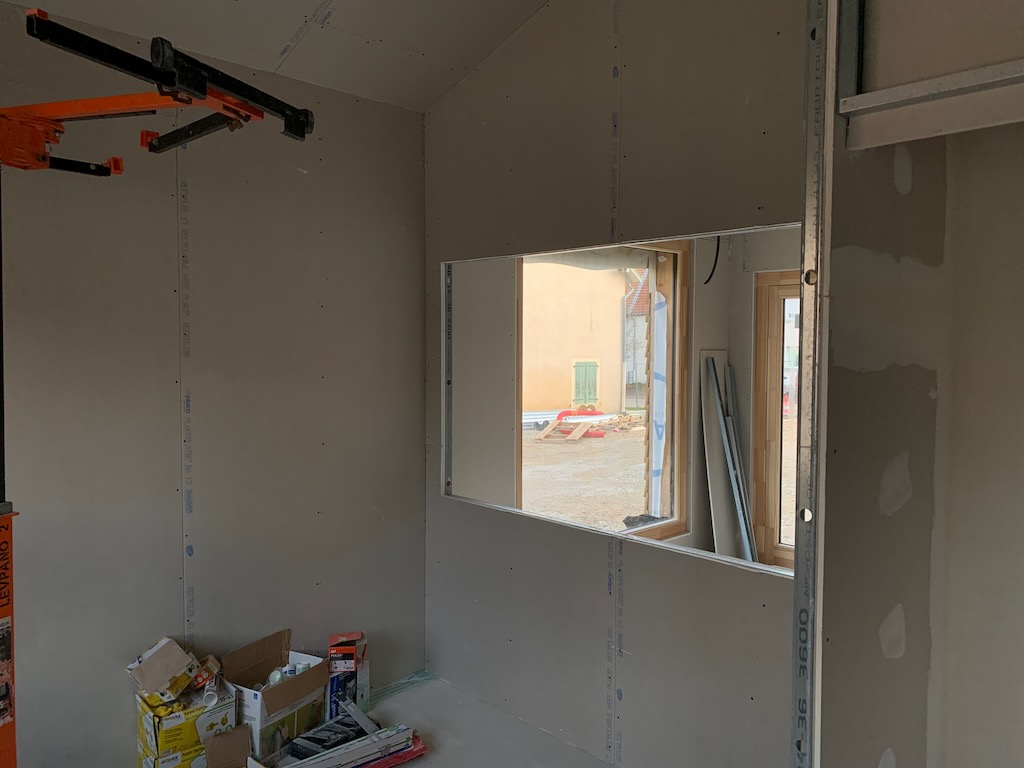

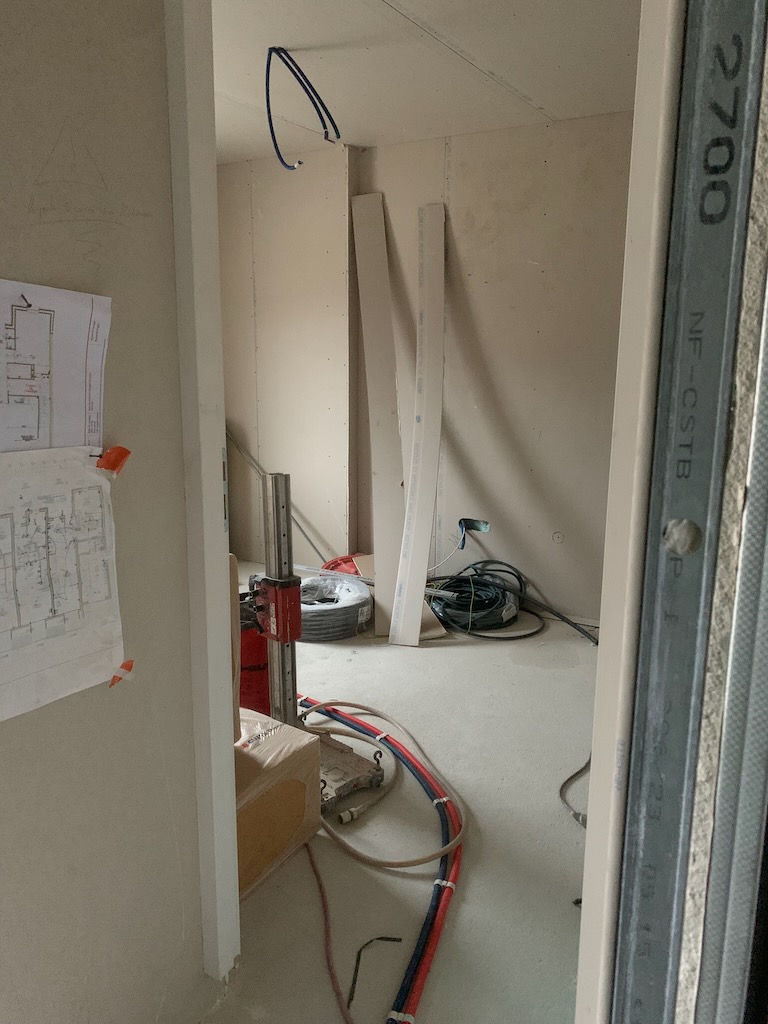

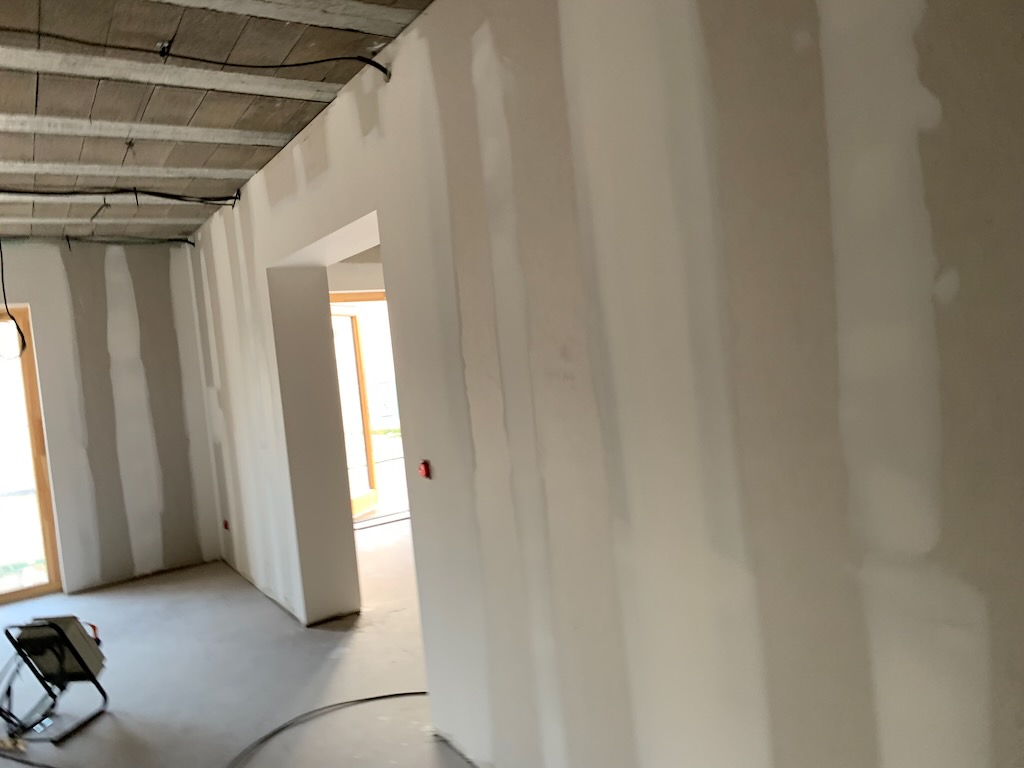

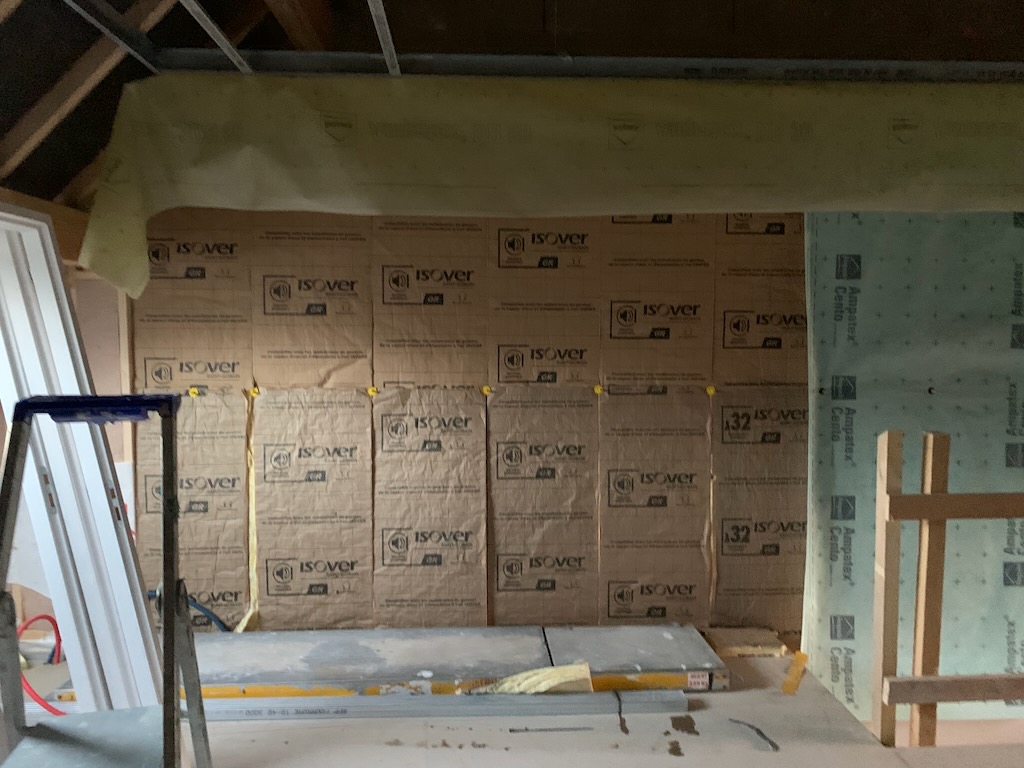

Le local professionel 2

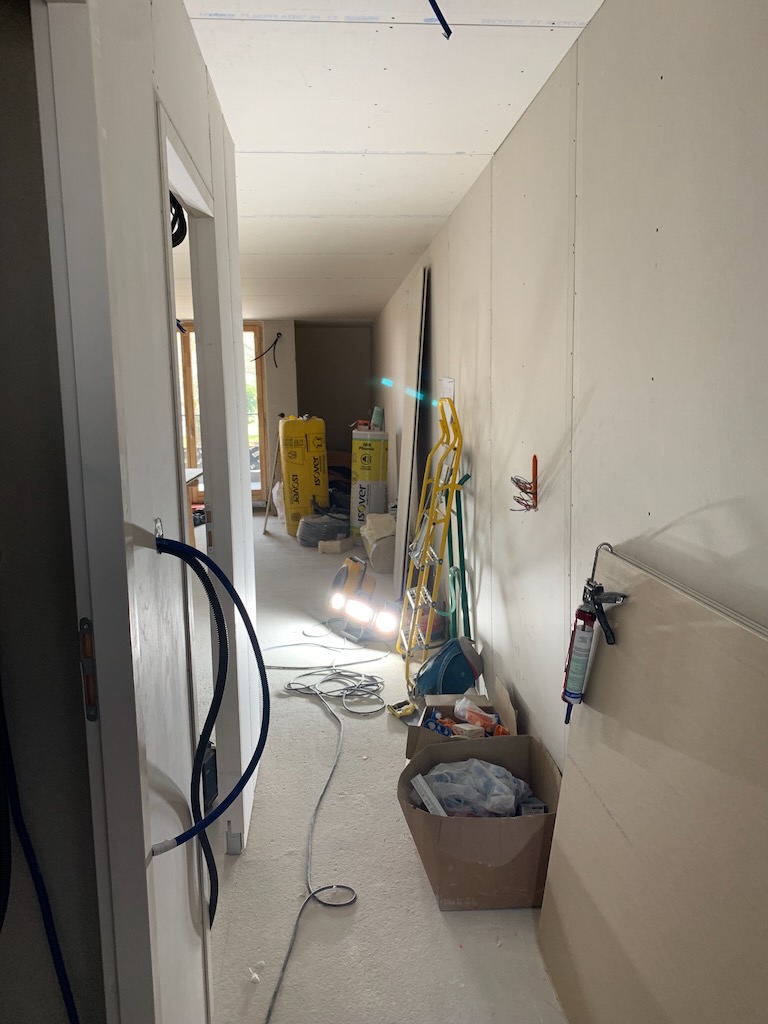

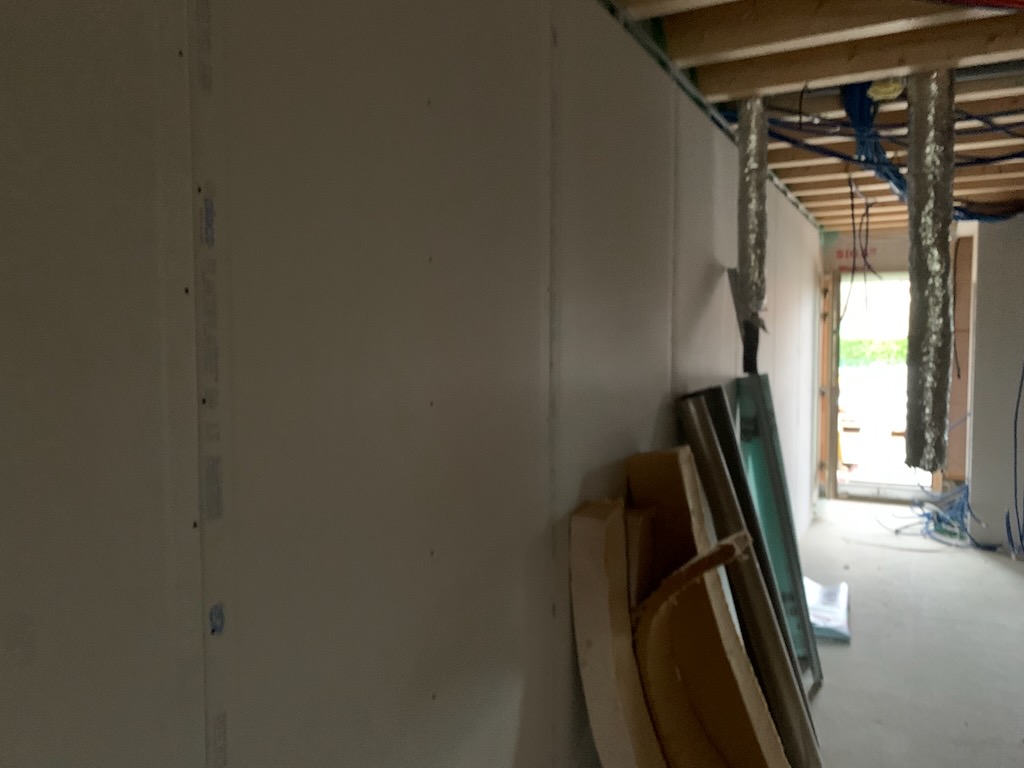

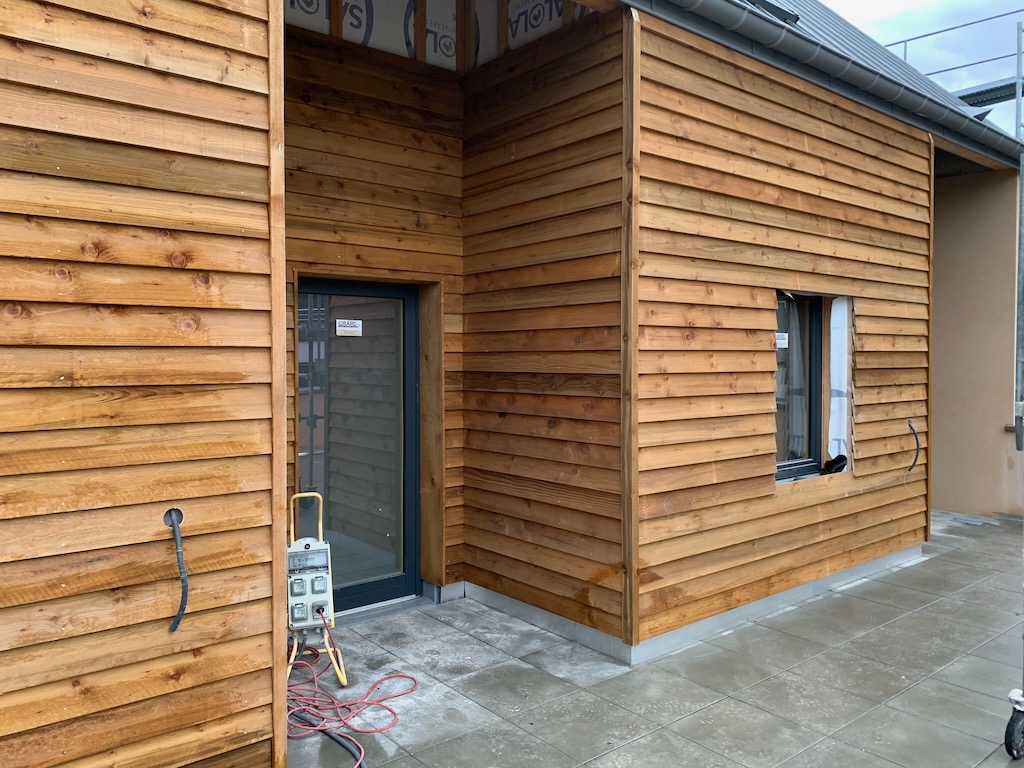

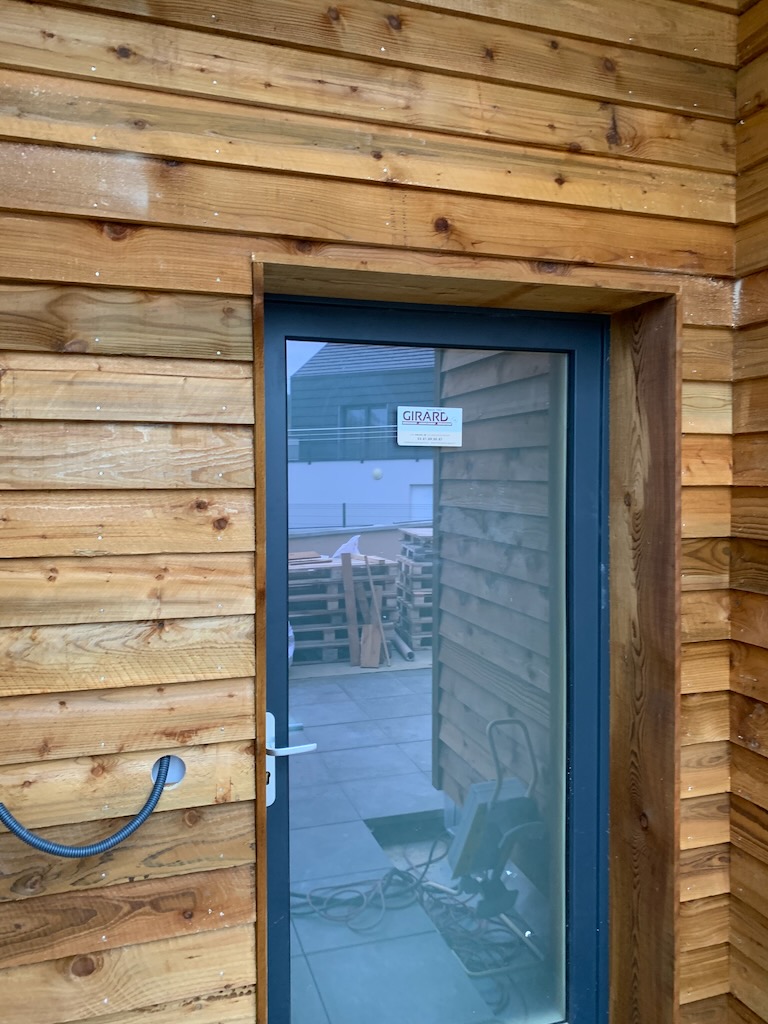

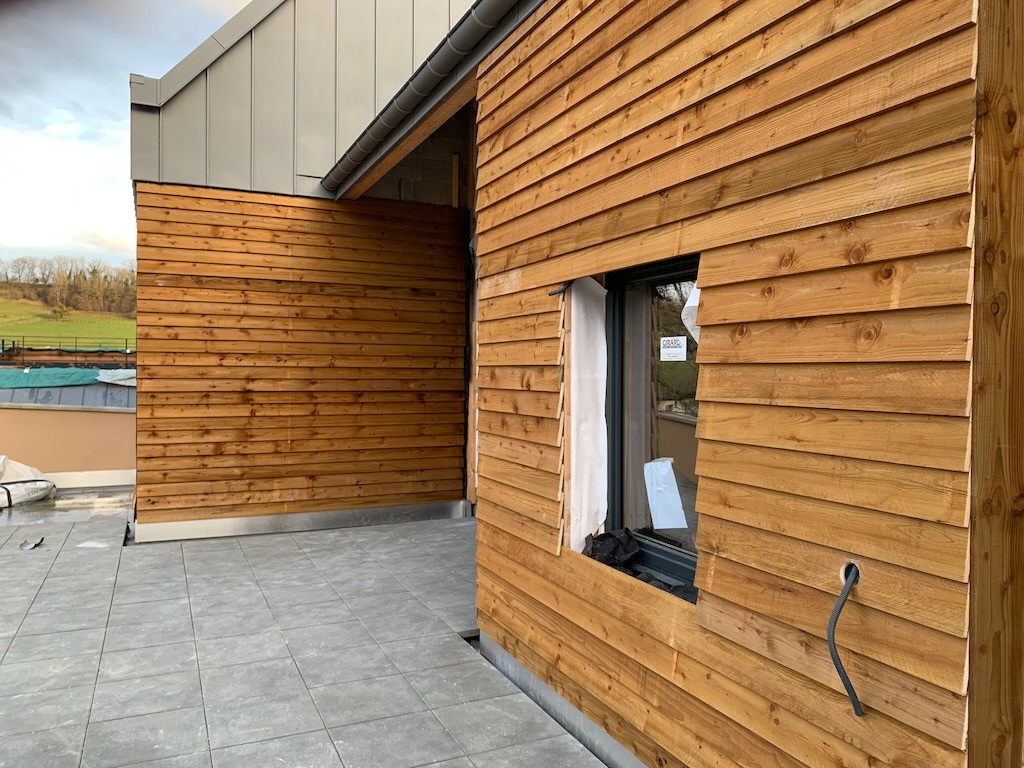

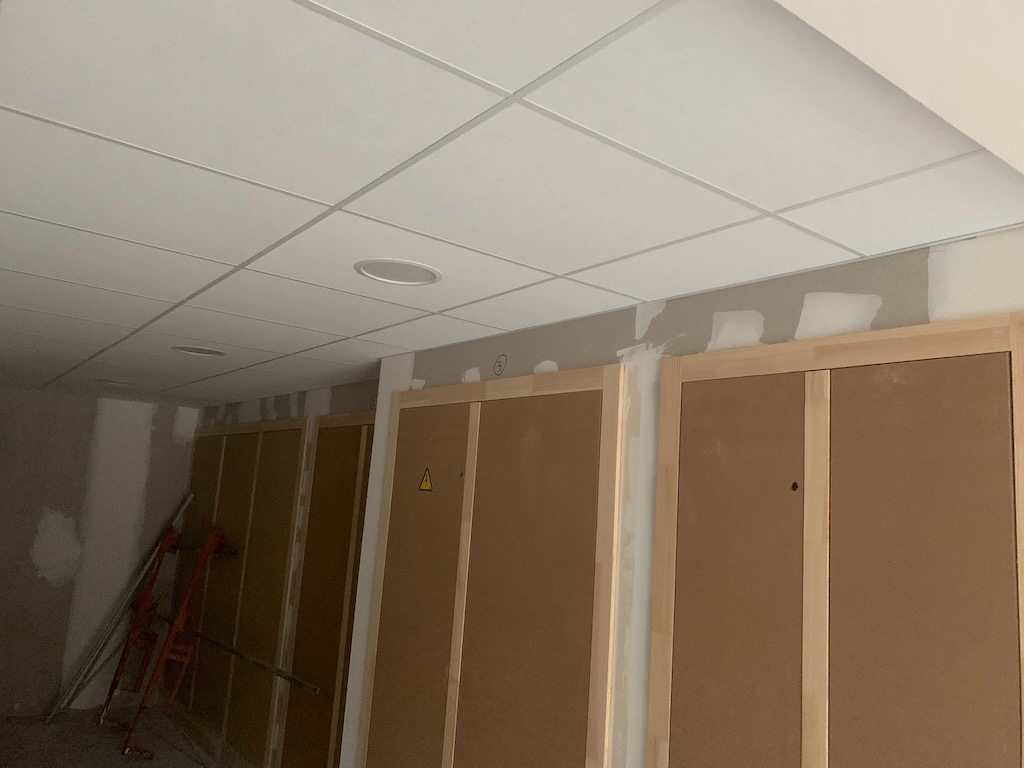

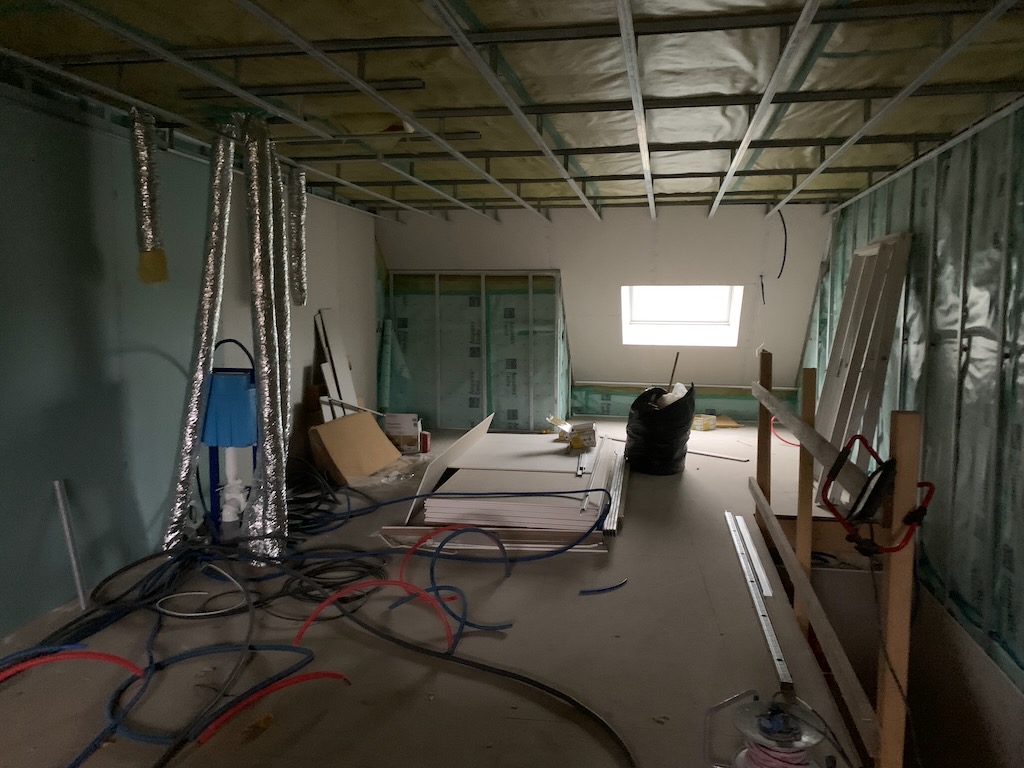

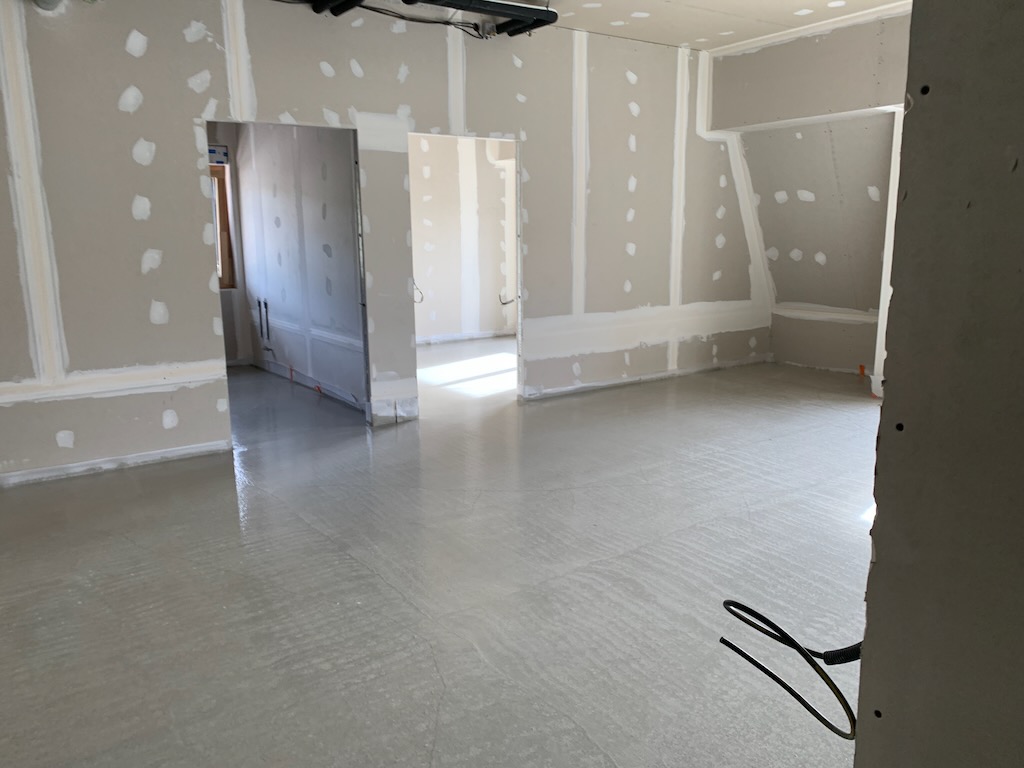

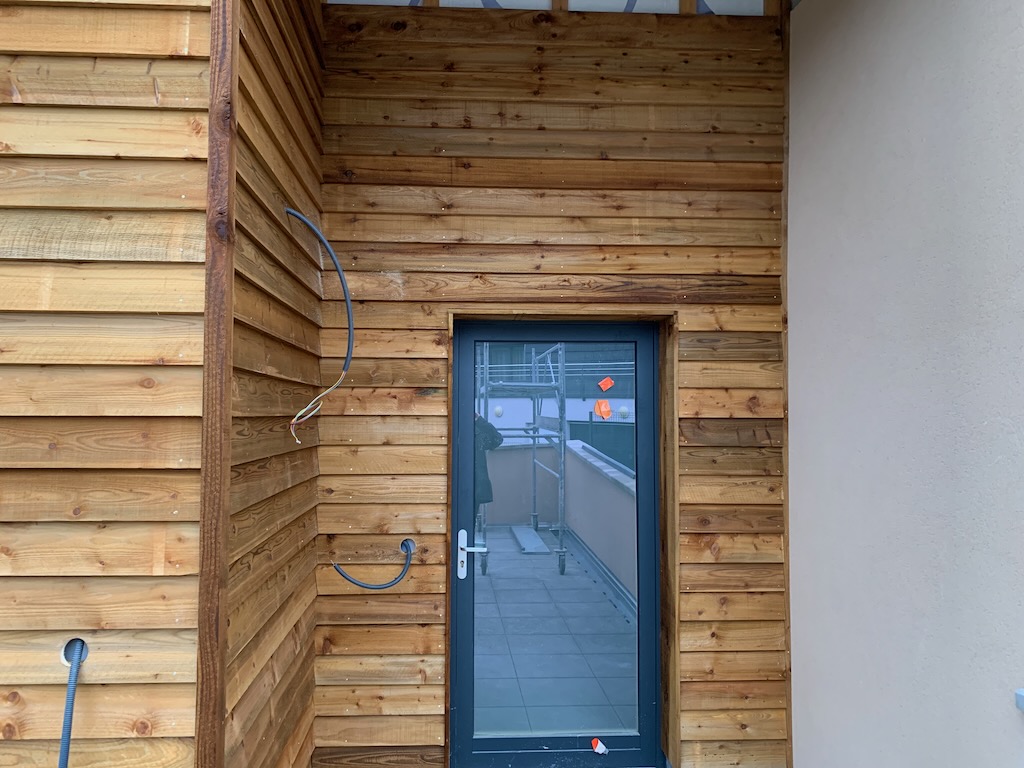

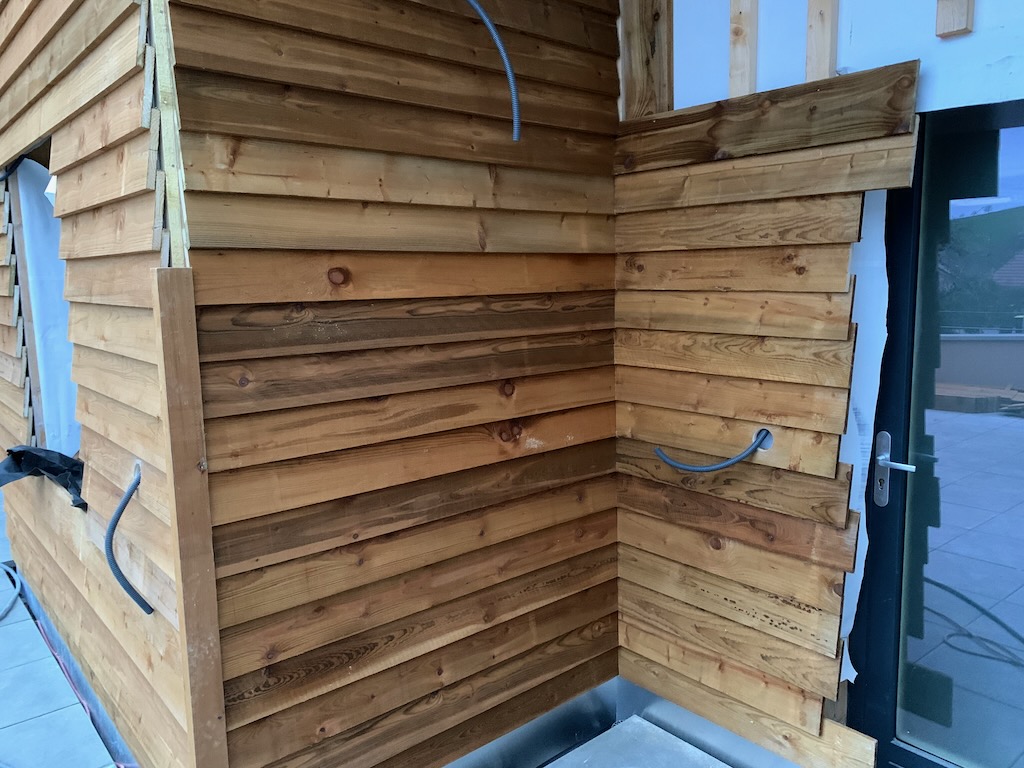

Le tiers lieu

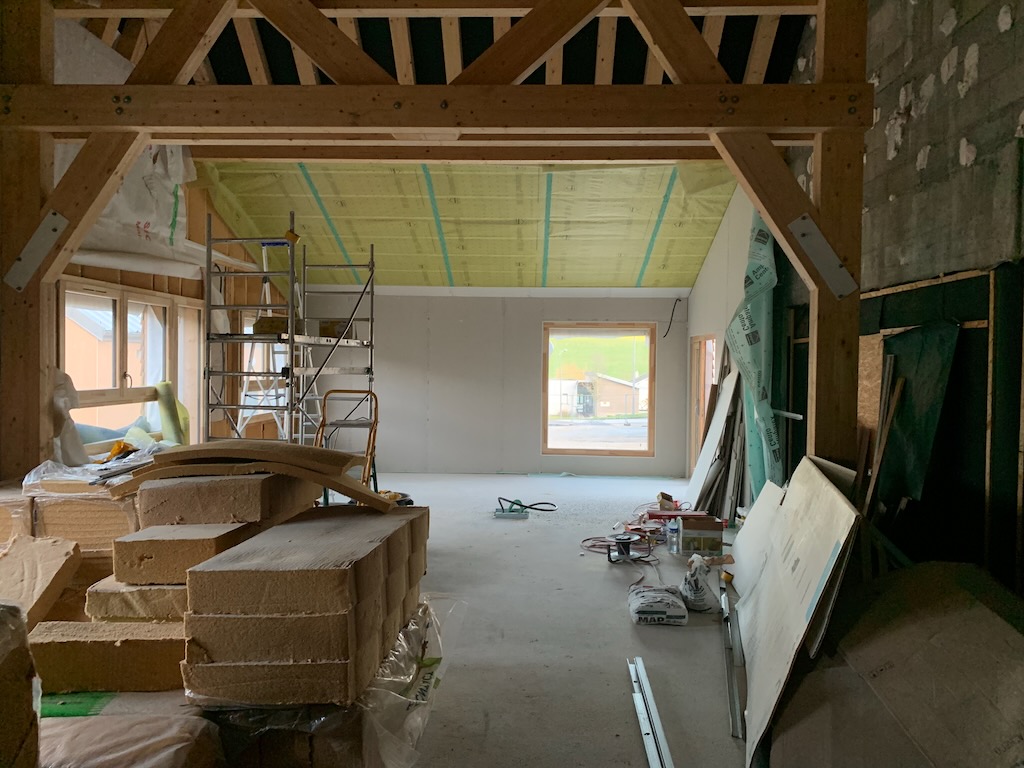

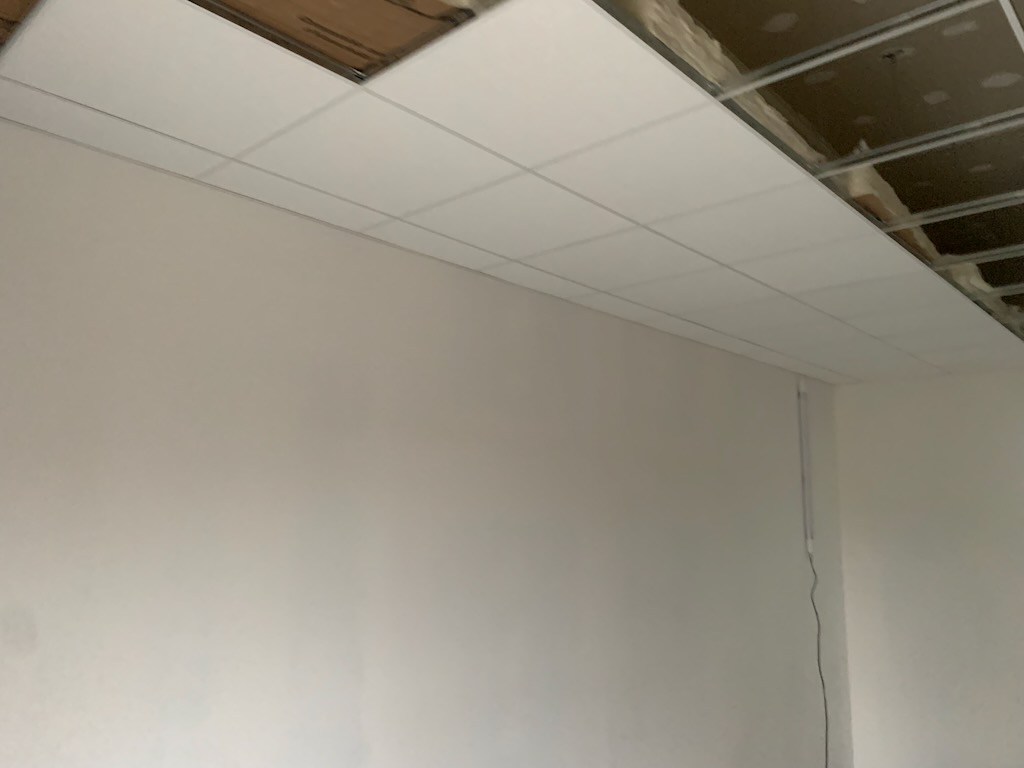

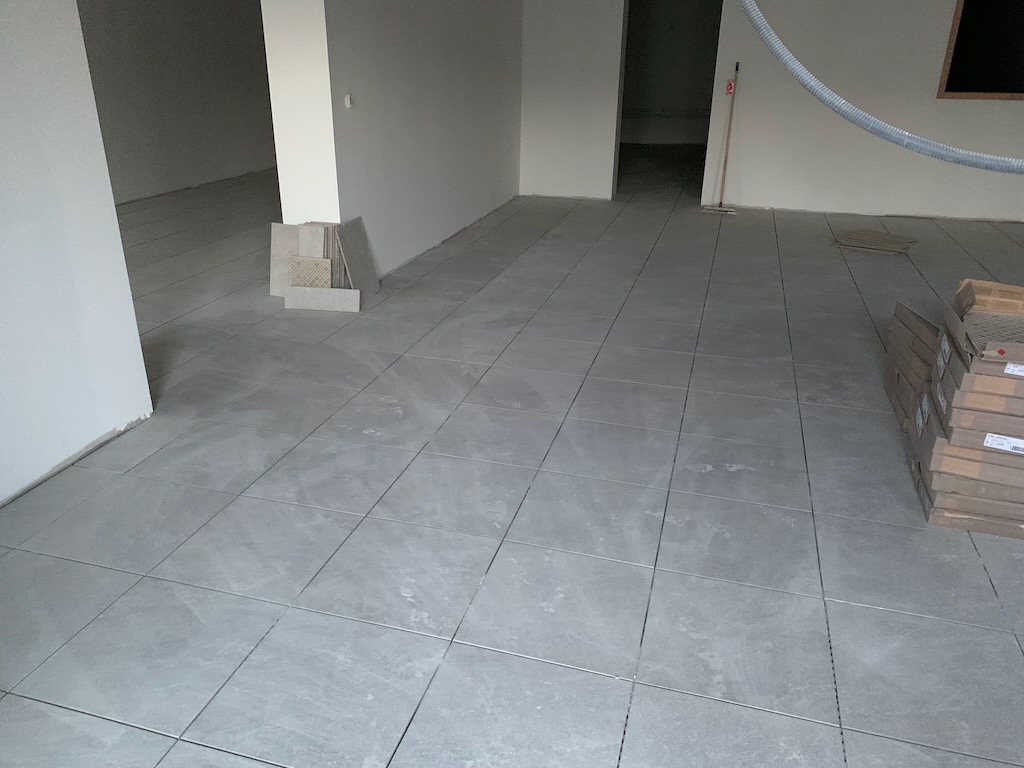

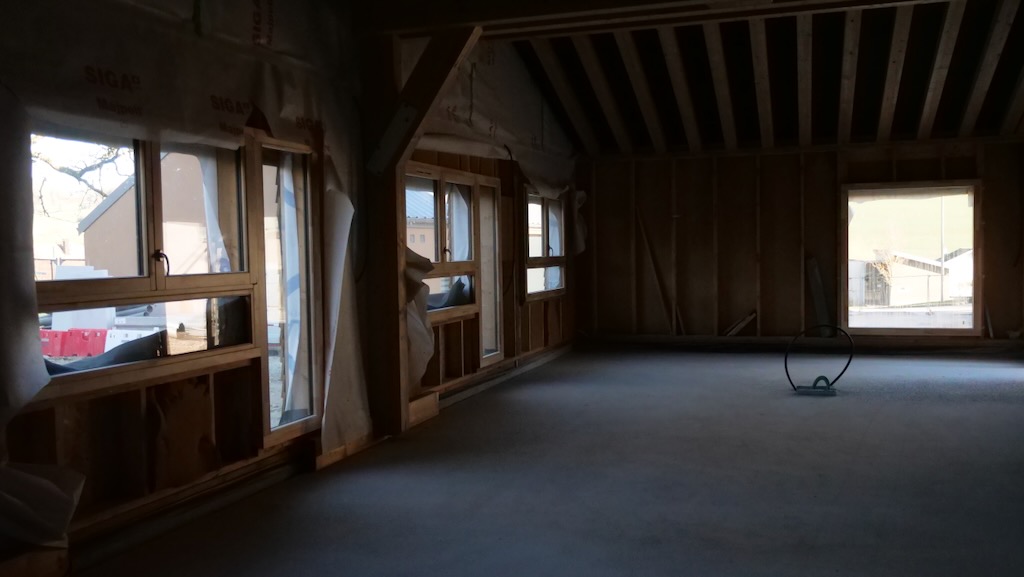

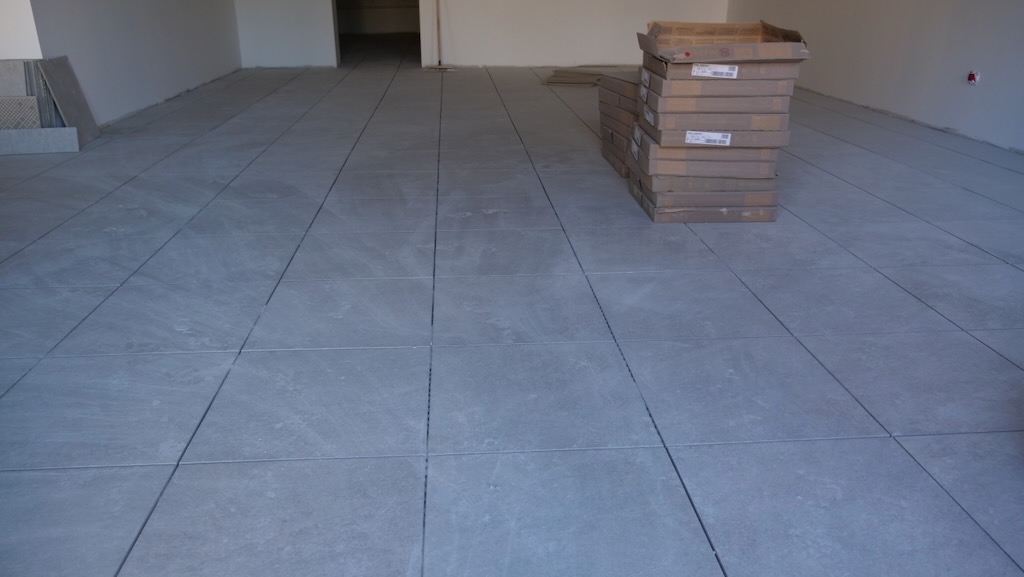

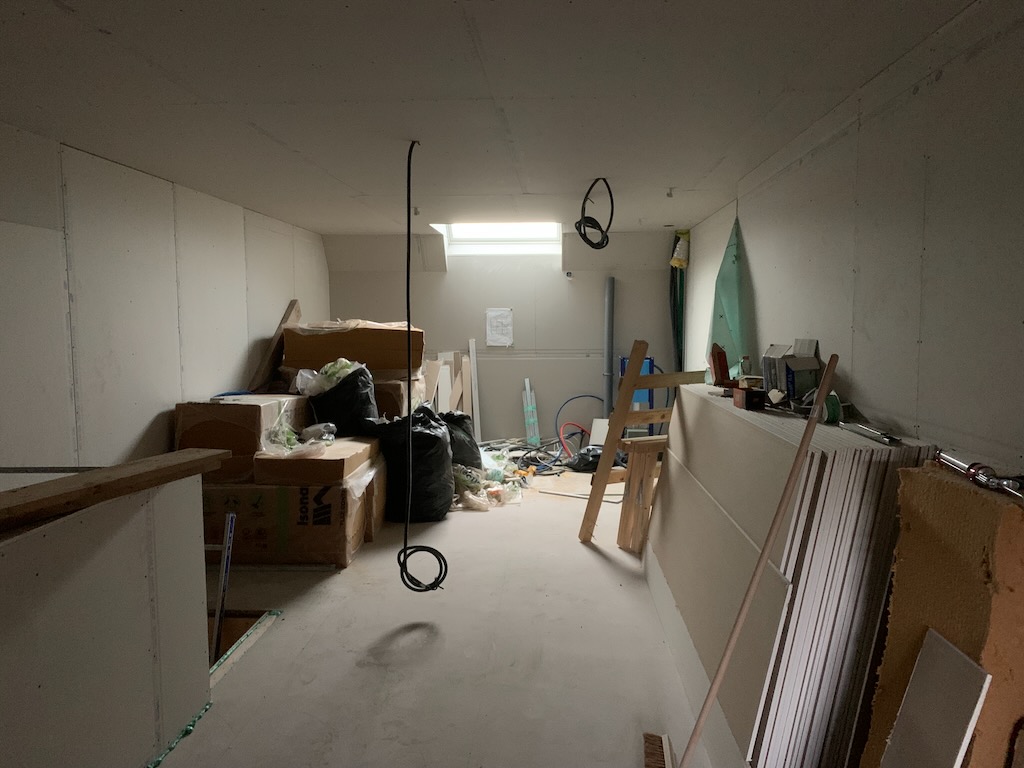

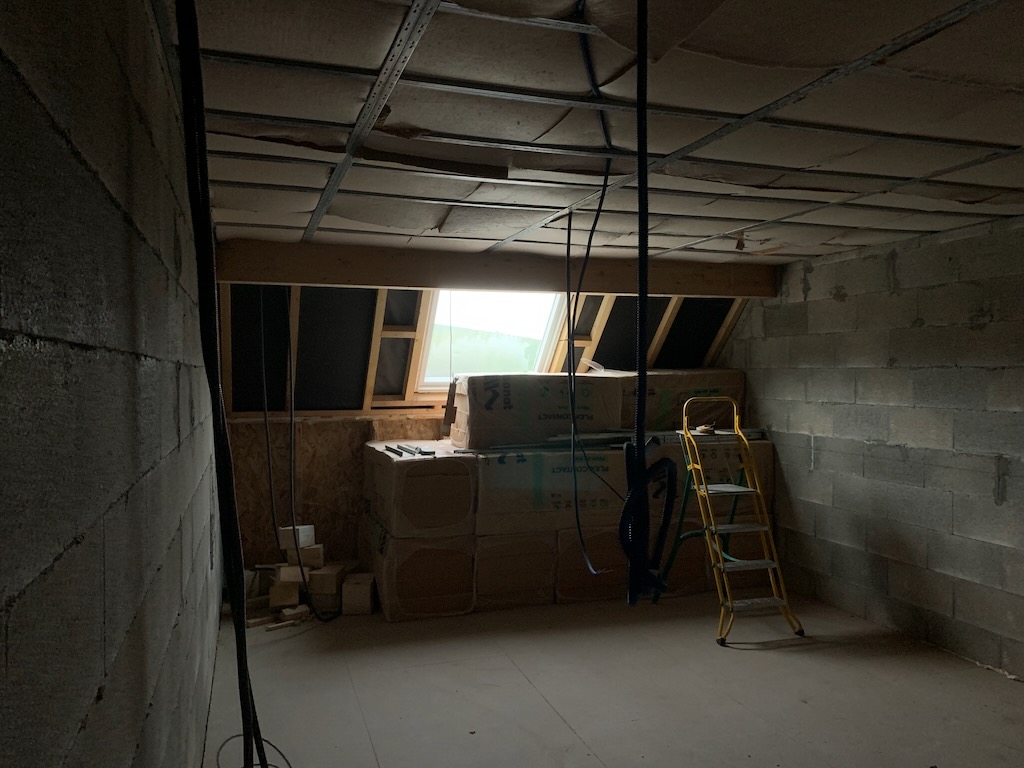

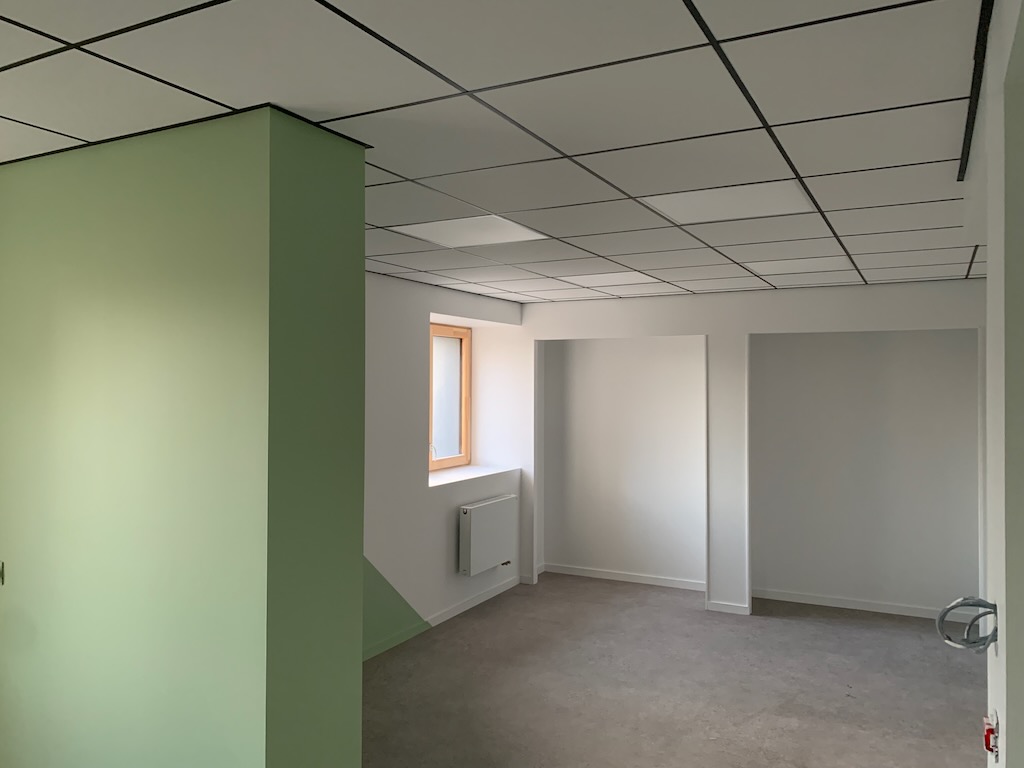

La médiathèque

Les travaux au 17 décembre 2023

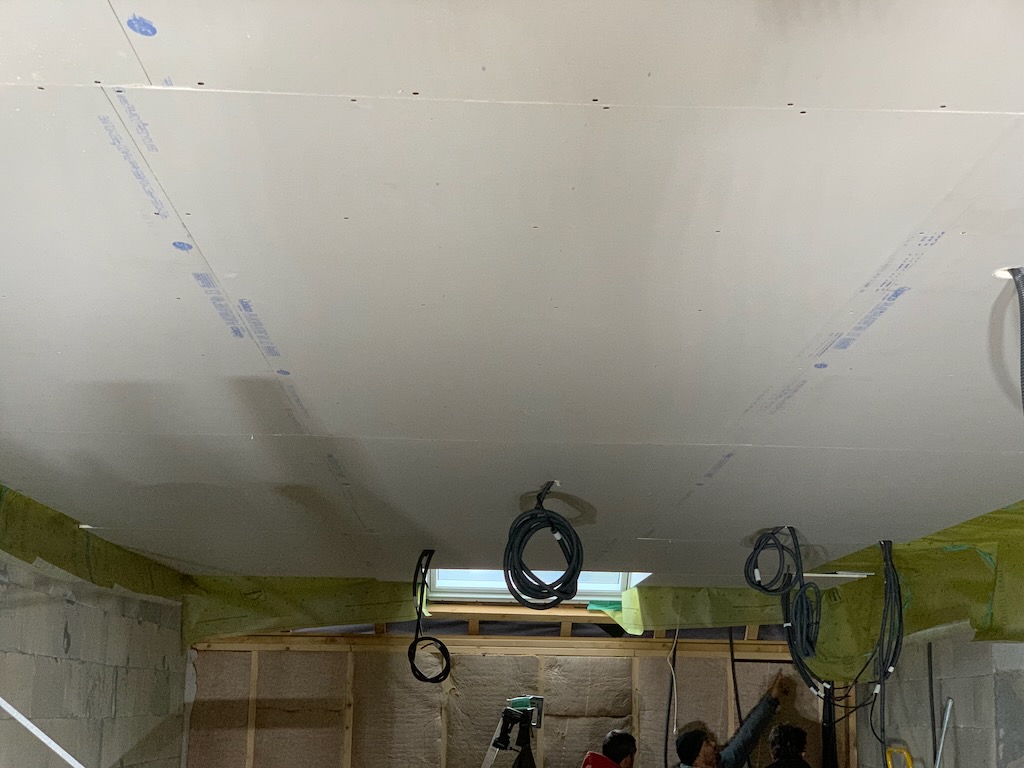

En cette fin décembre les travaux intérieurs progressent à un bon rythme.

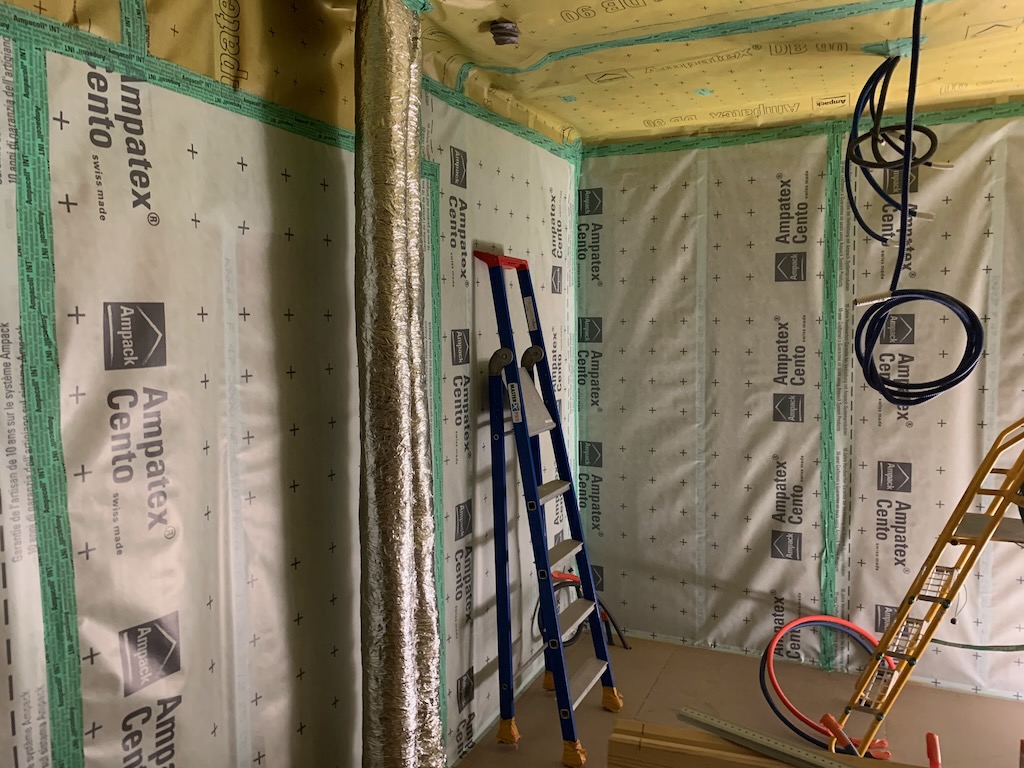

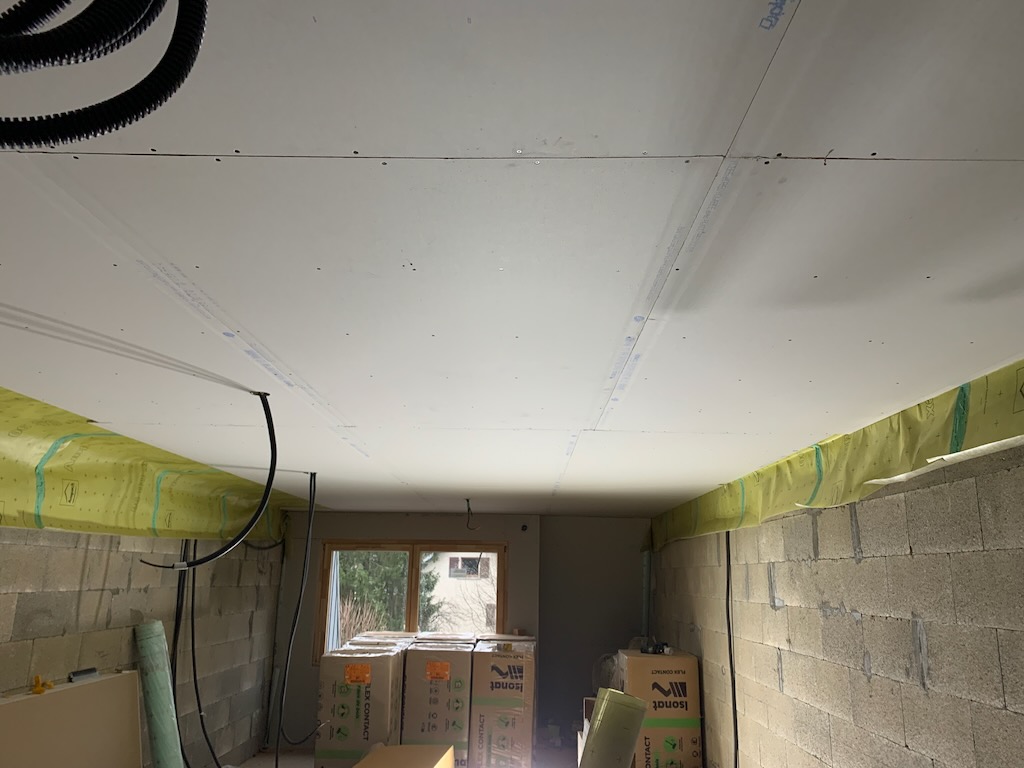

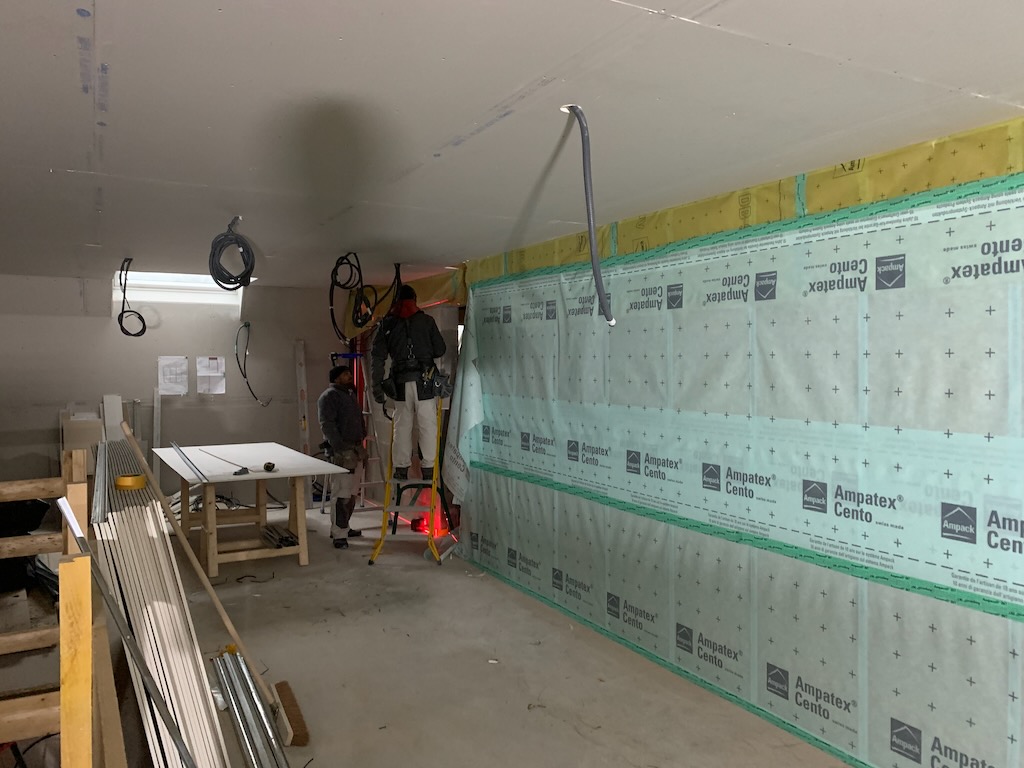

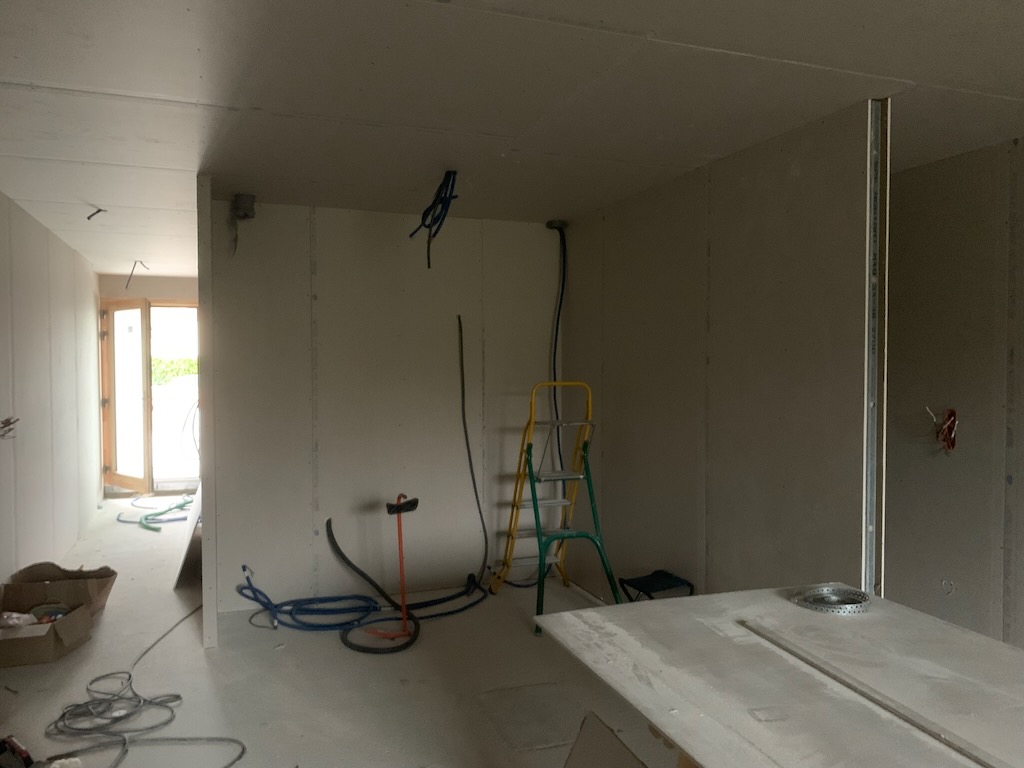

Les doublages et cloisonnements du F5 se terminent.

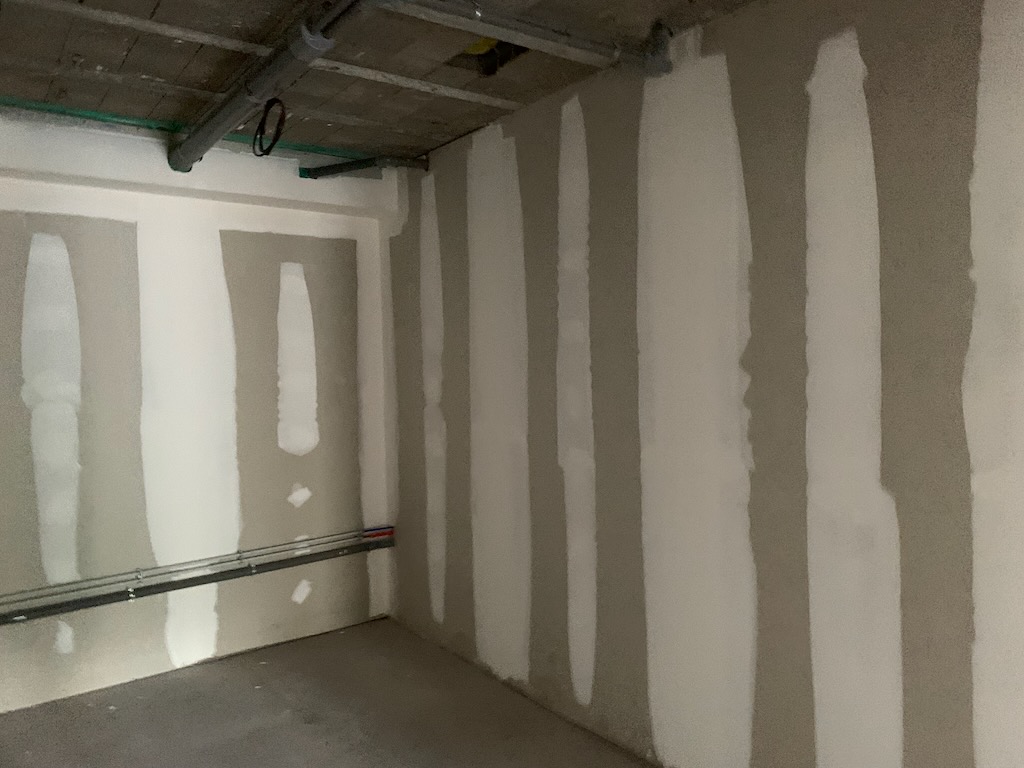

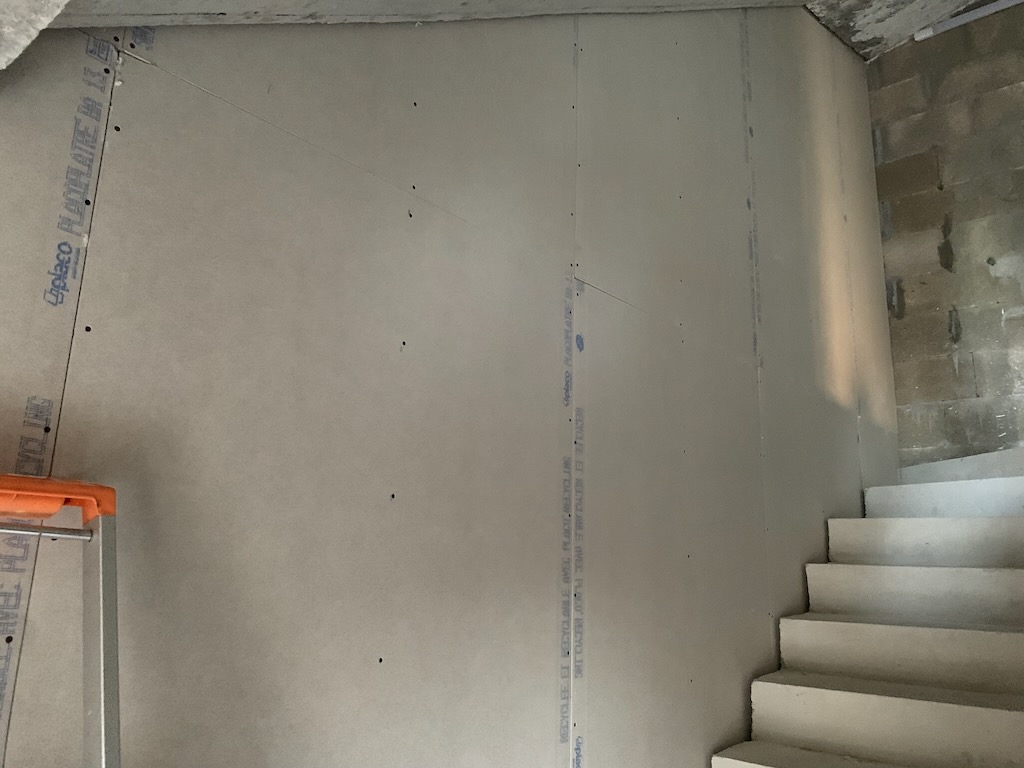

La cage d’escalier du bâtiment conservé a reçu sa première couche de peinture.

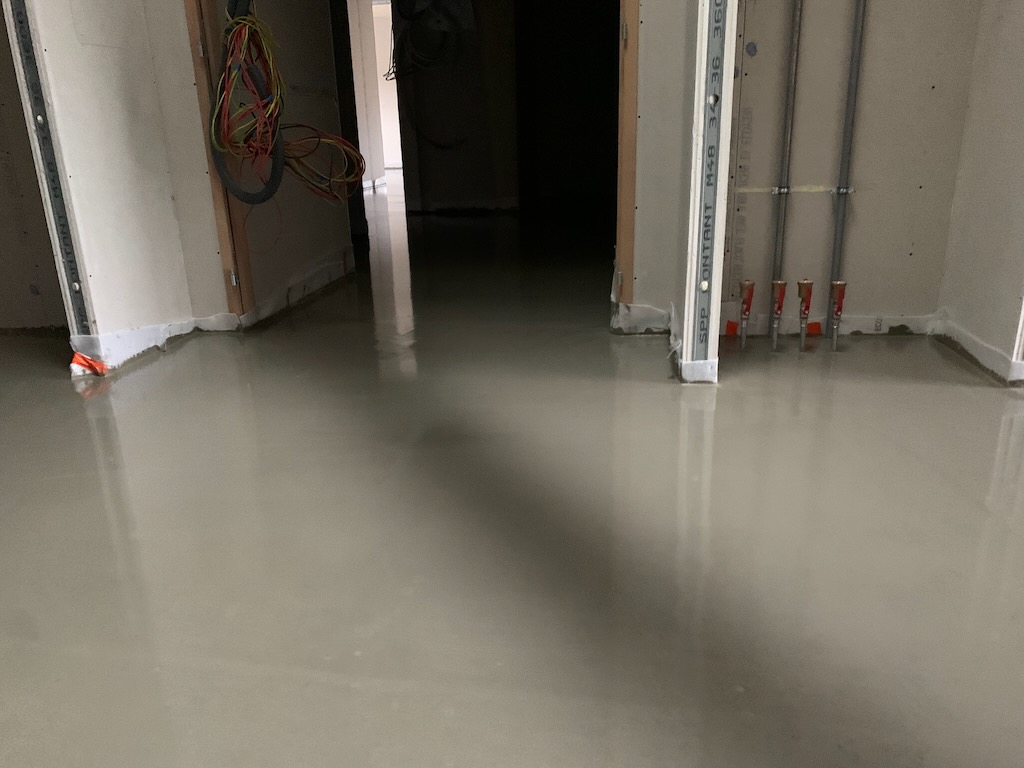

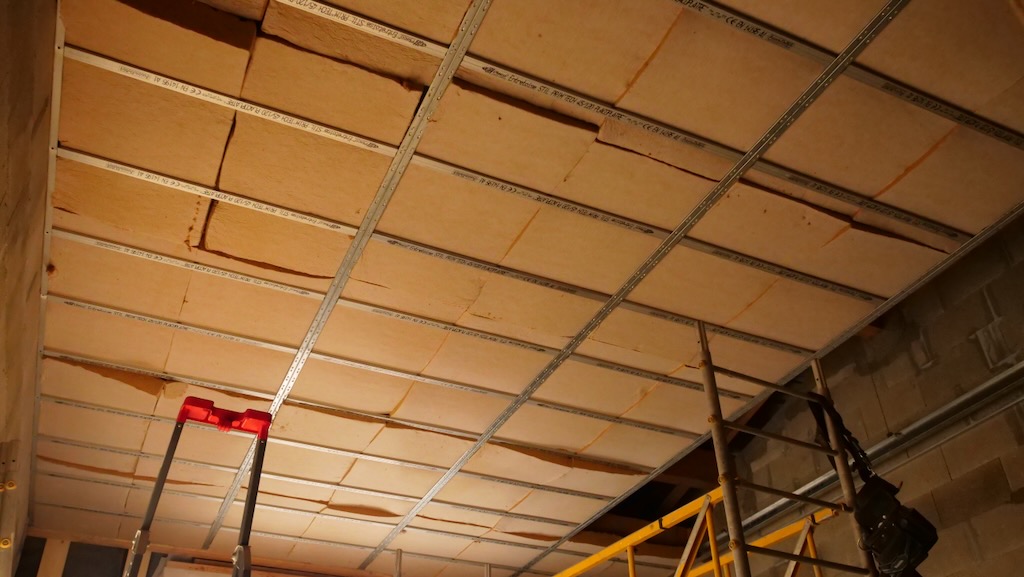

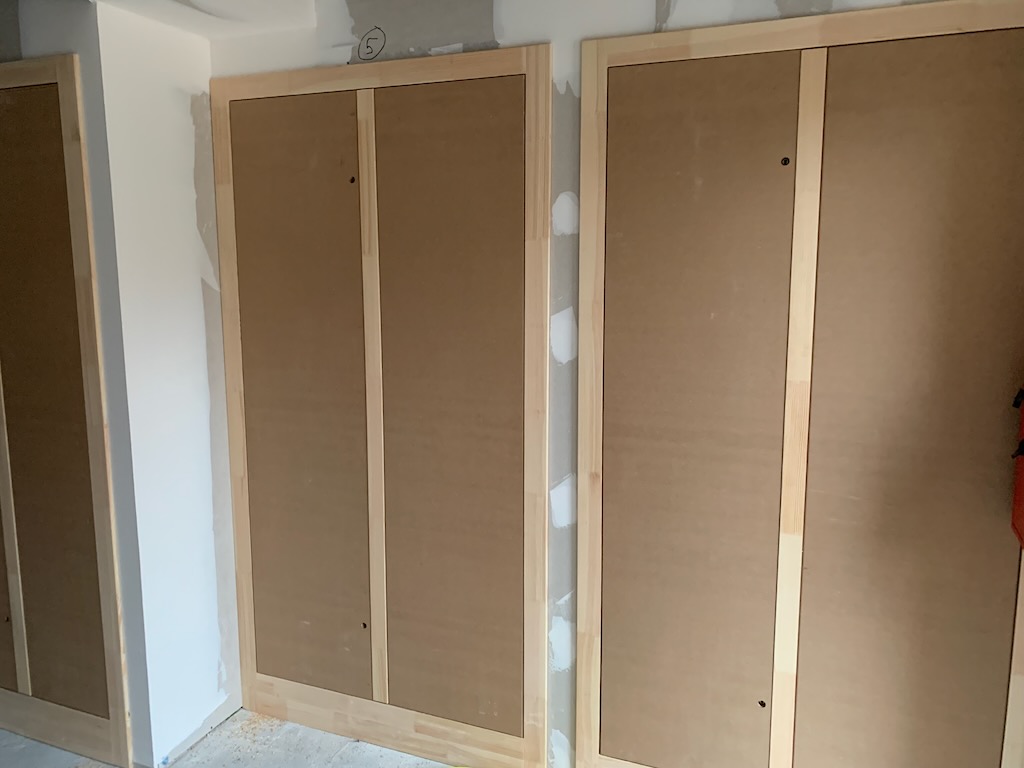

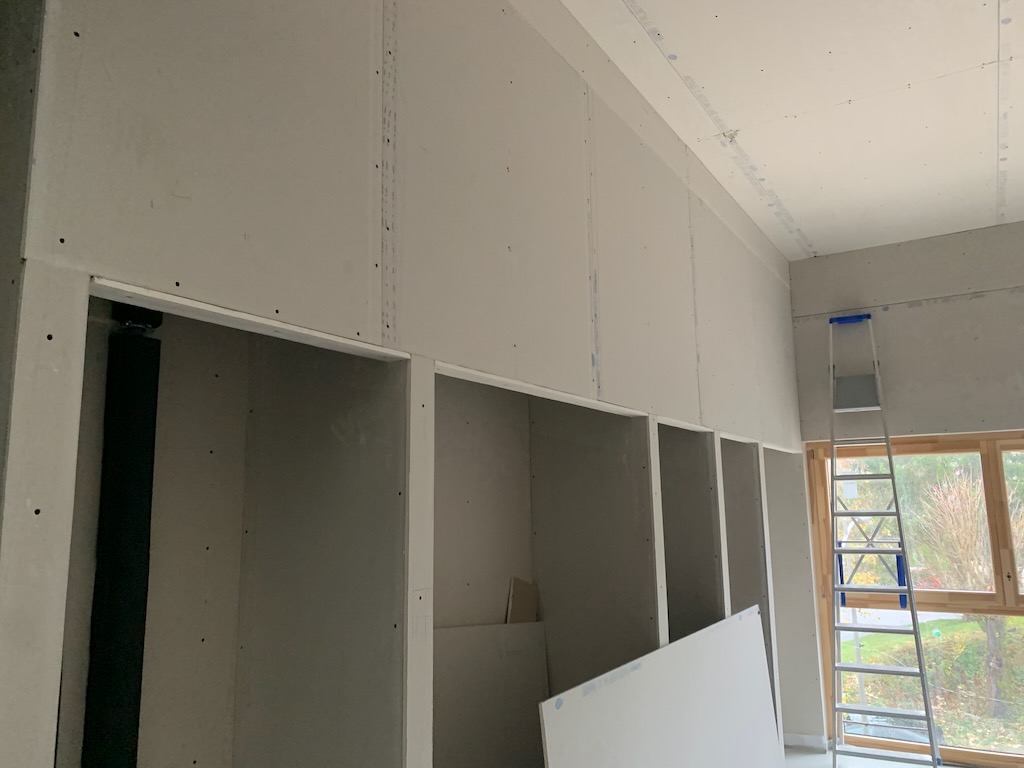

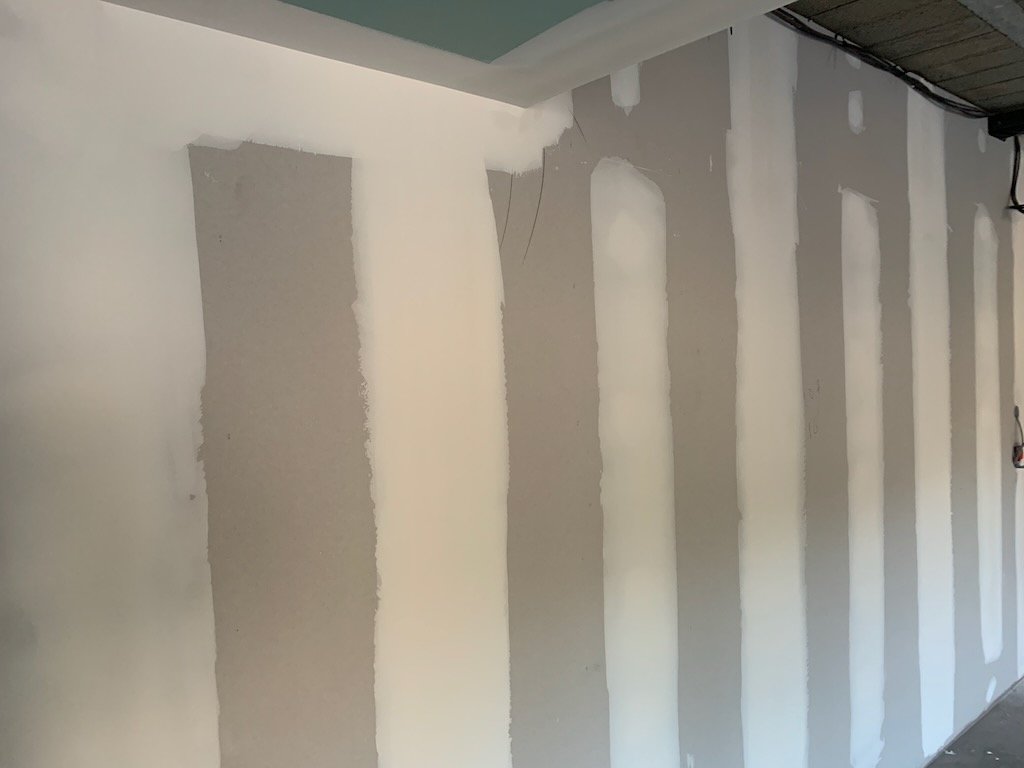

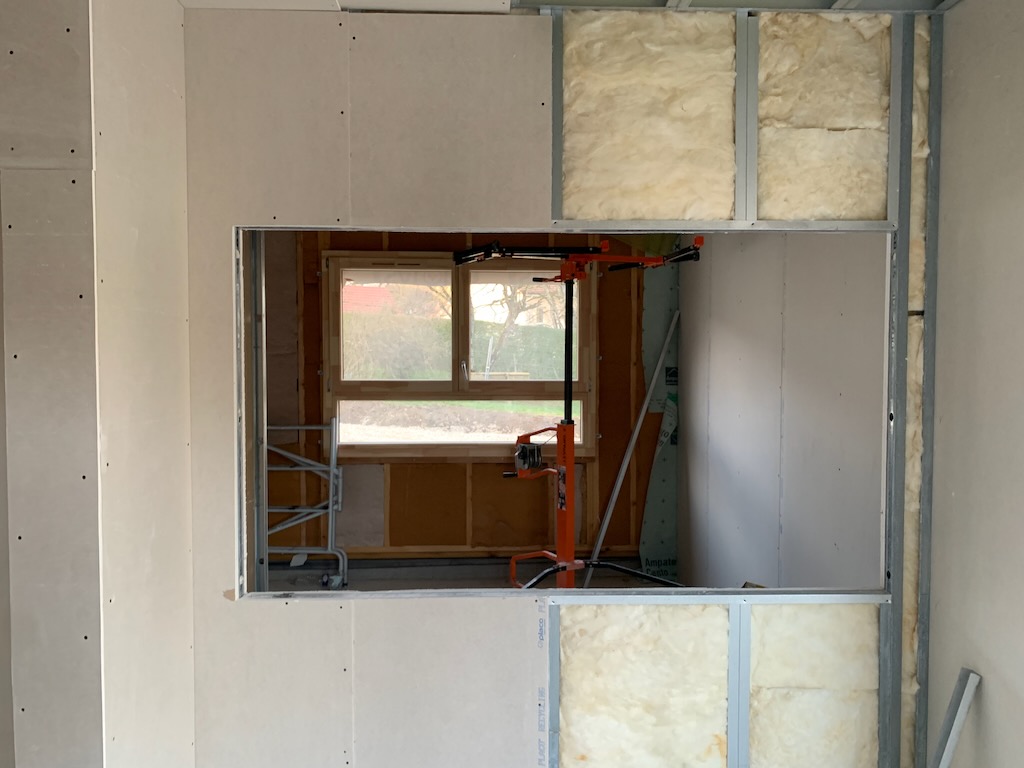

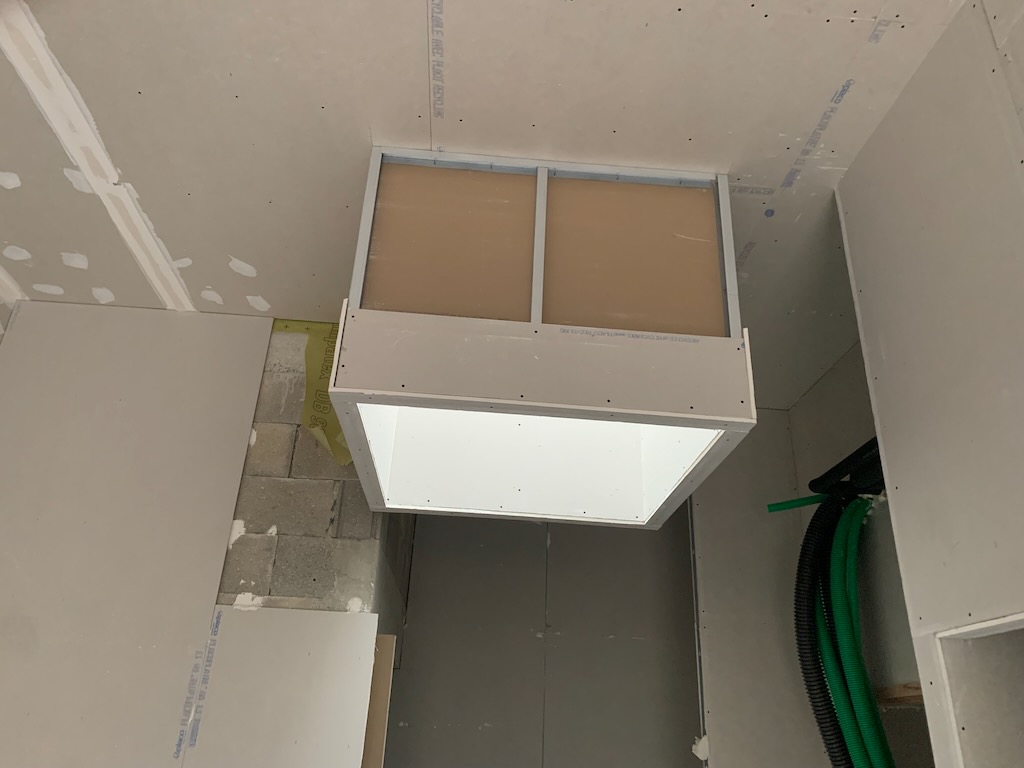

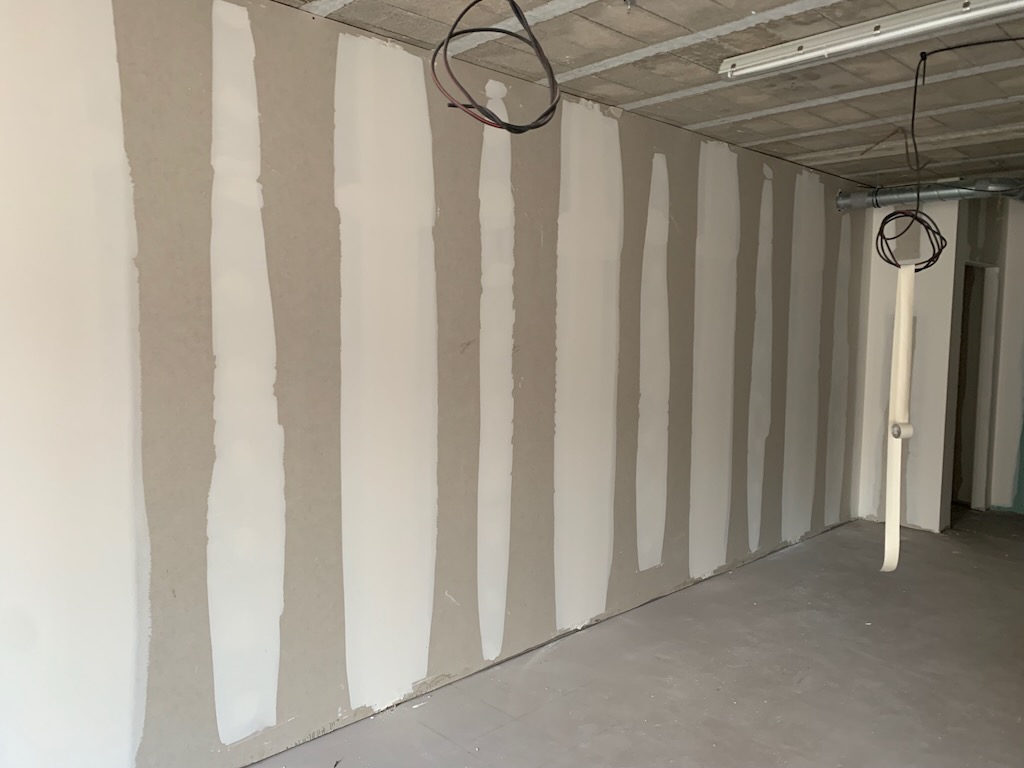

Les locaux professionnels sont entrés dans la phase de finition (bandes de placo, peinture, faux plafond etc …).

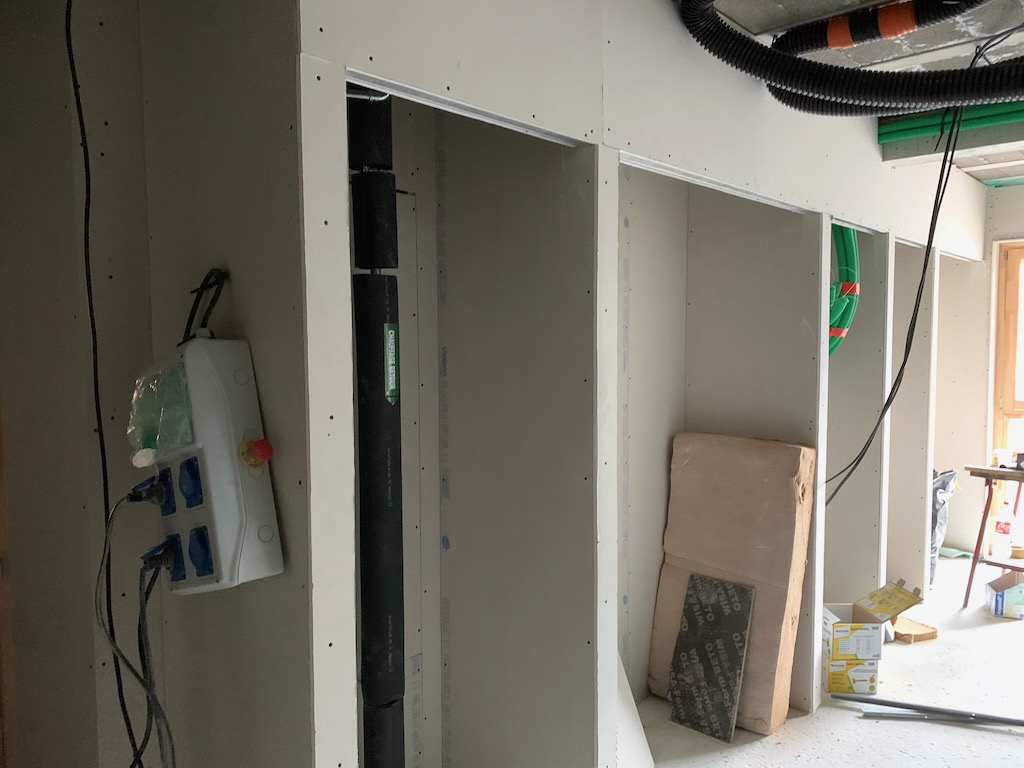

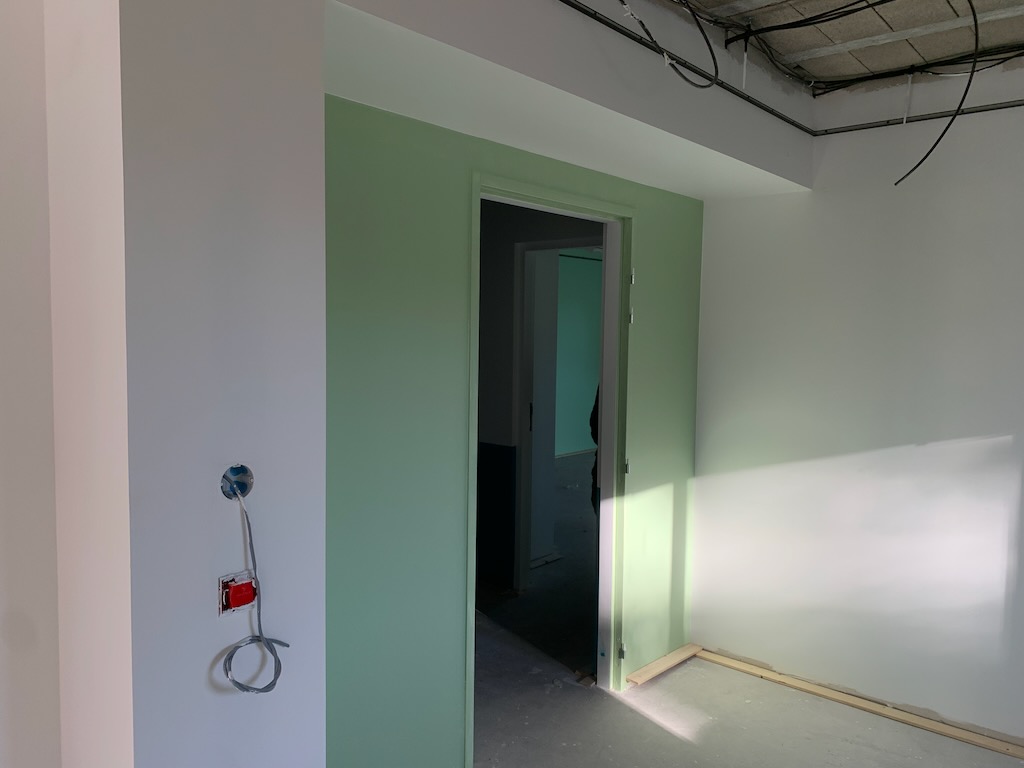

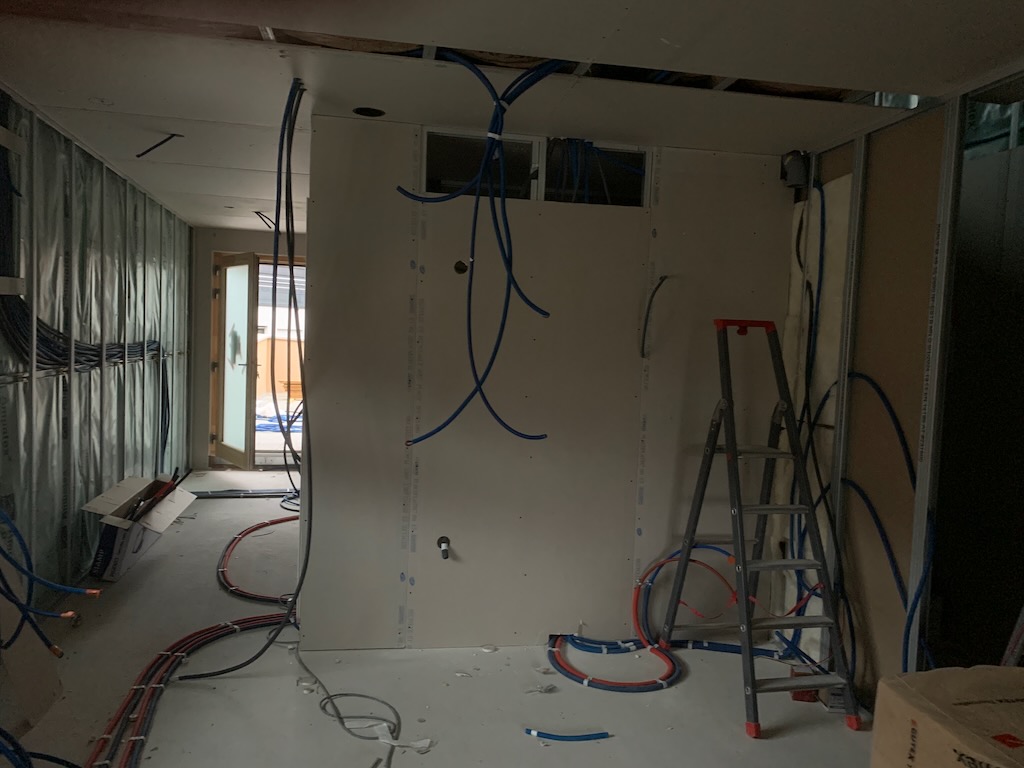

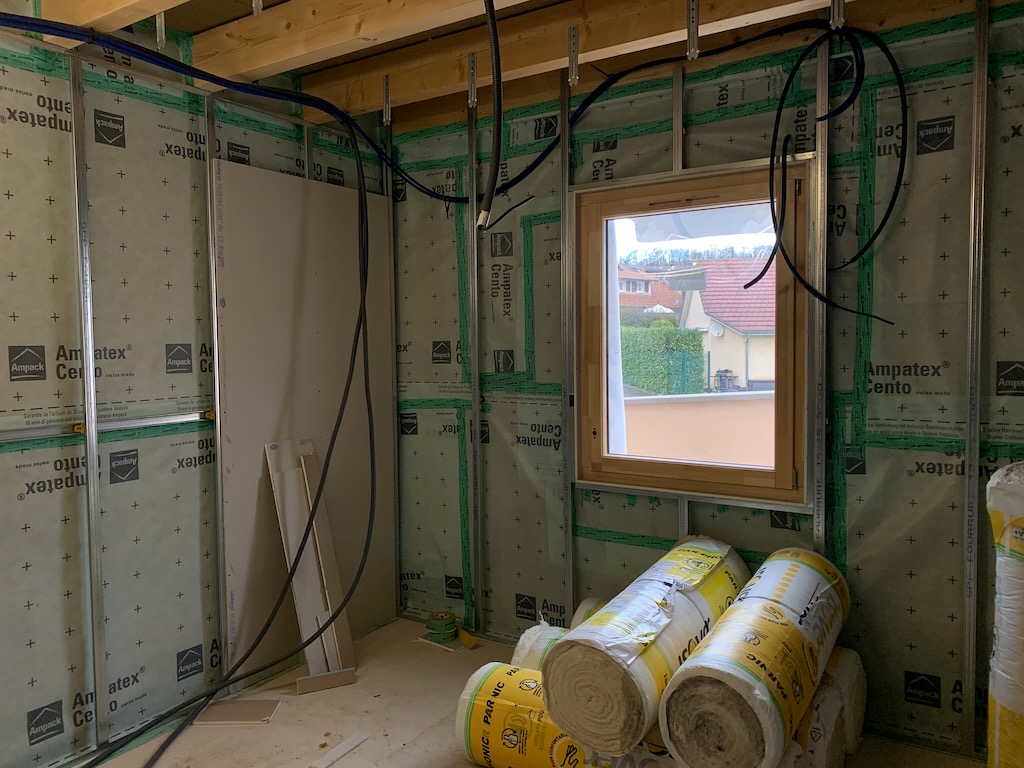

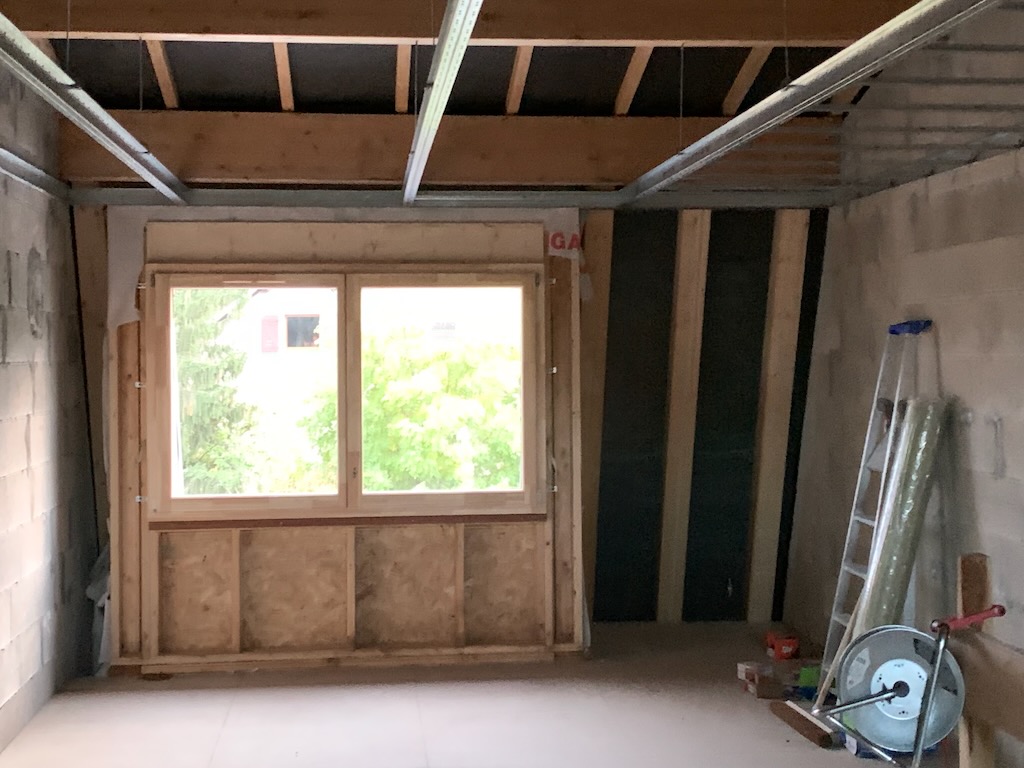

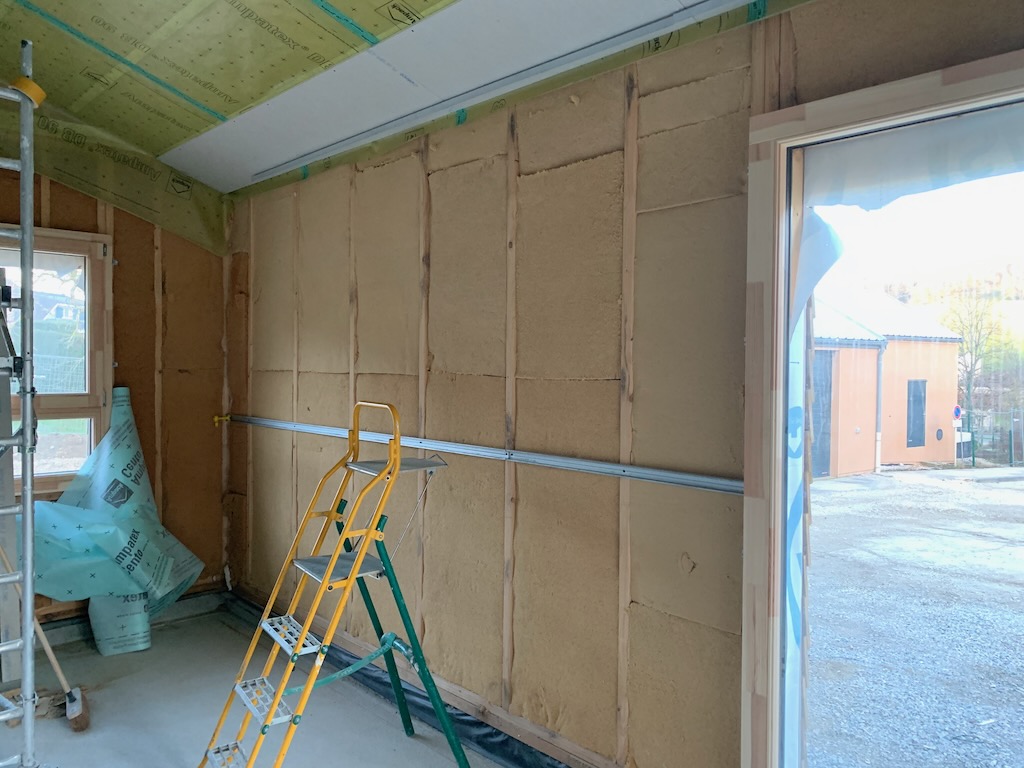

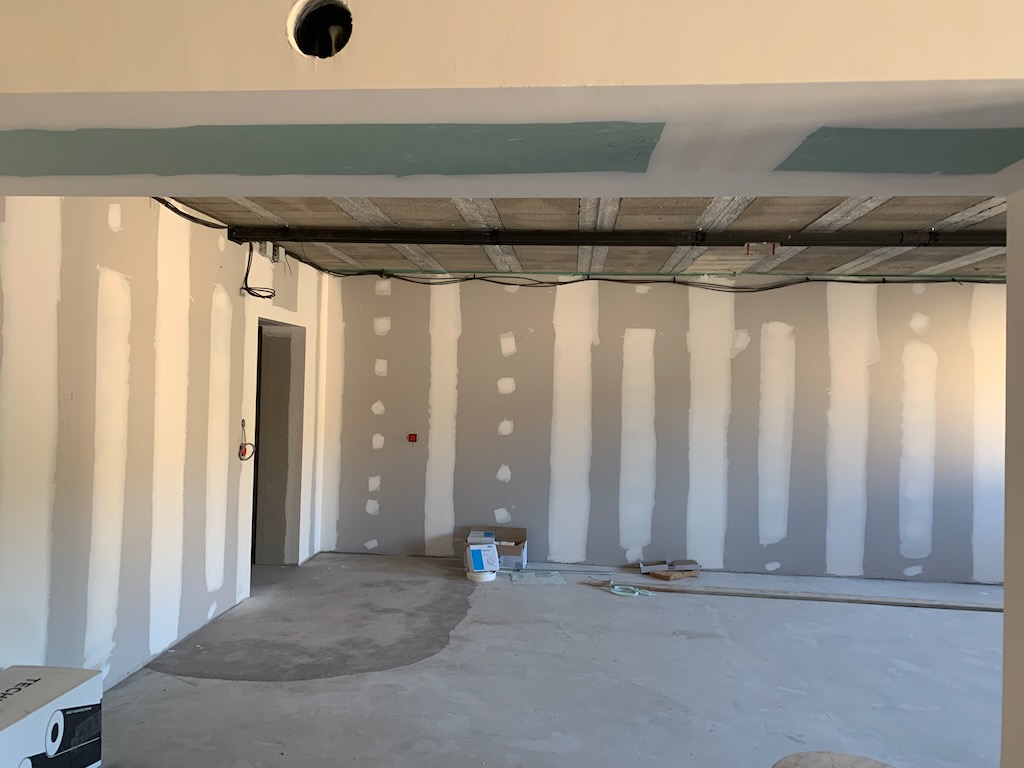

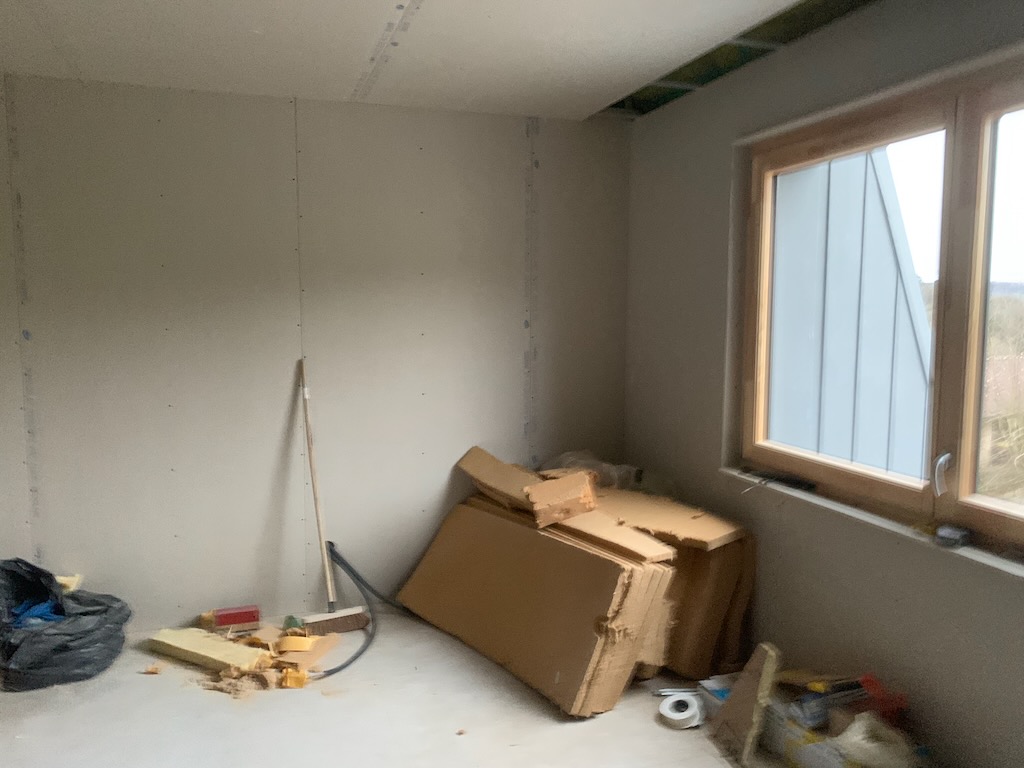

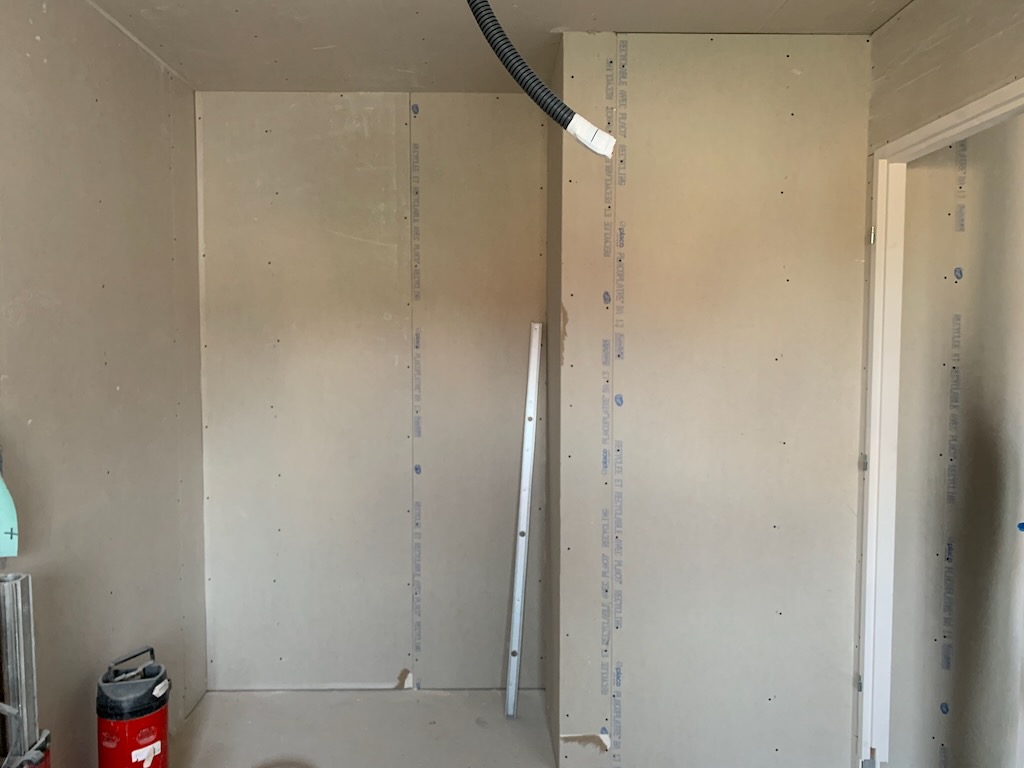

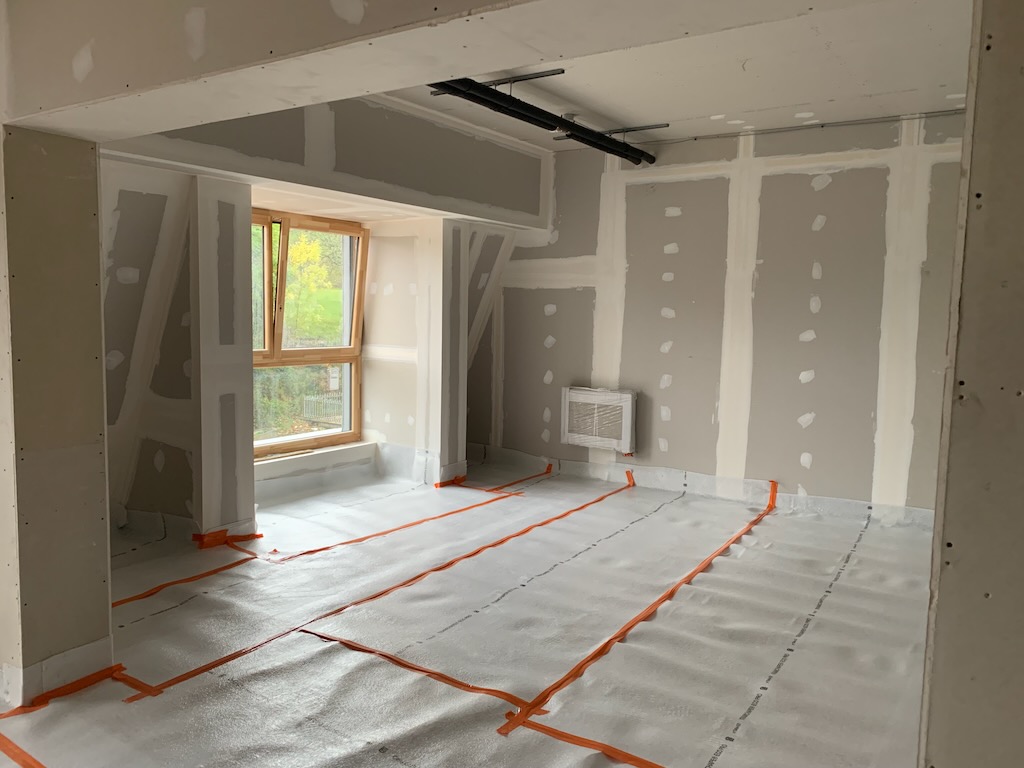

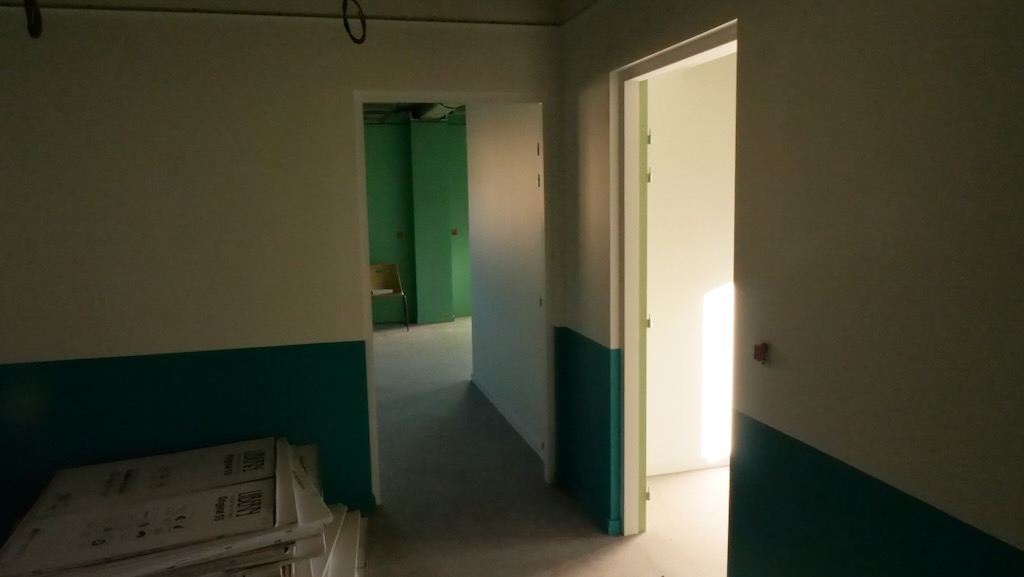

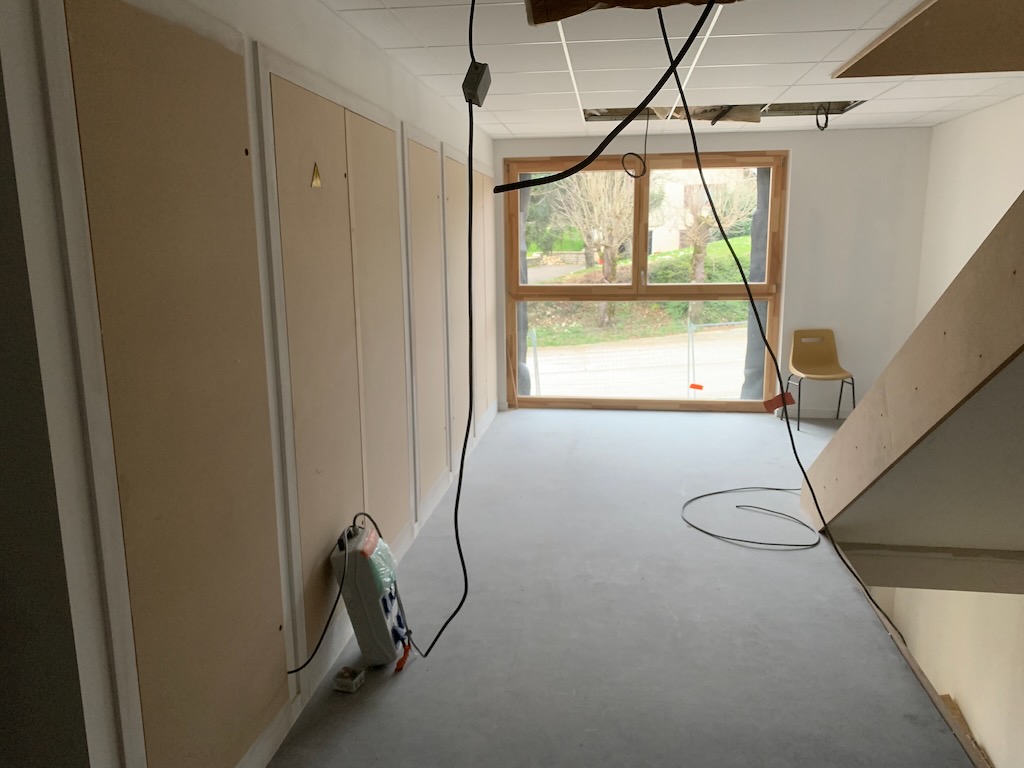

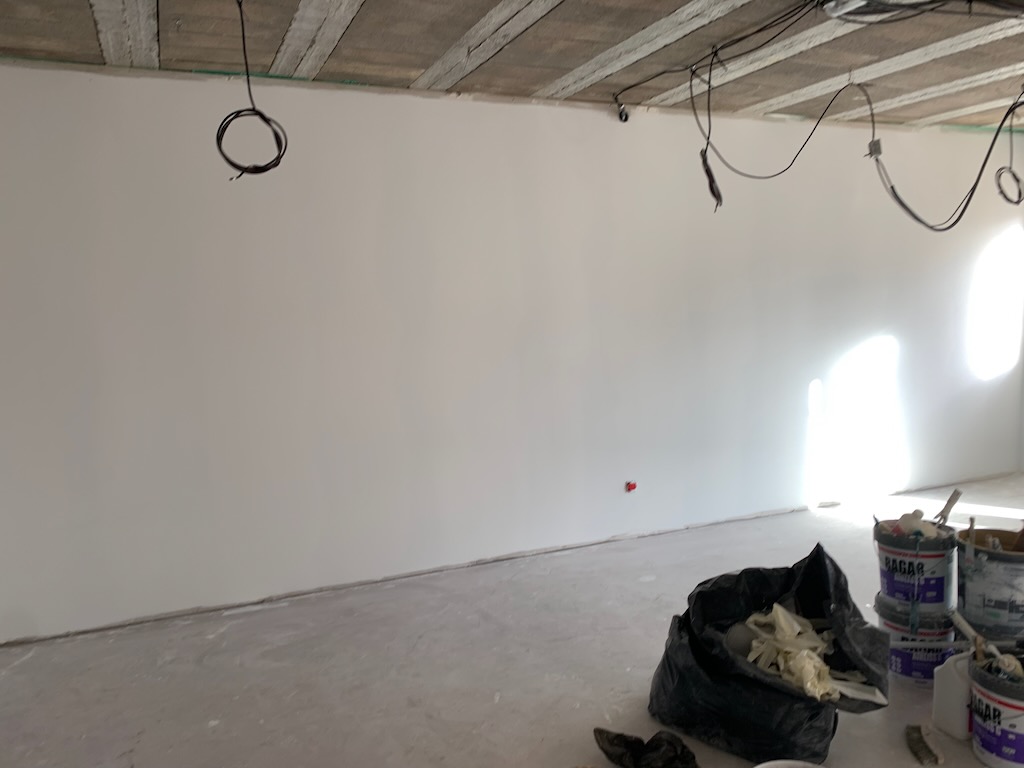

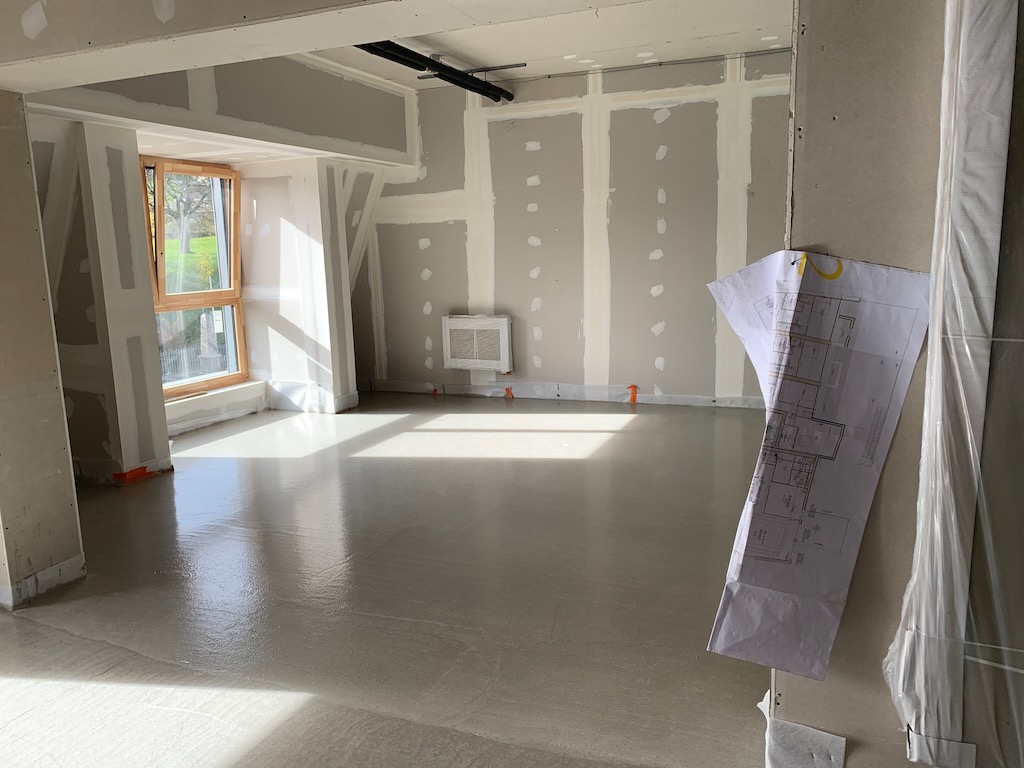

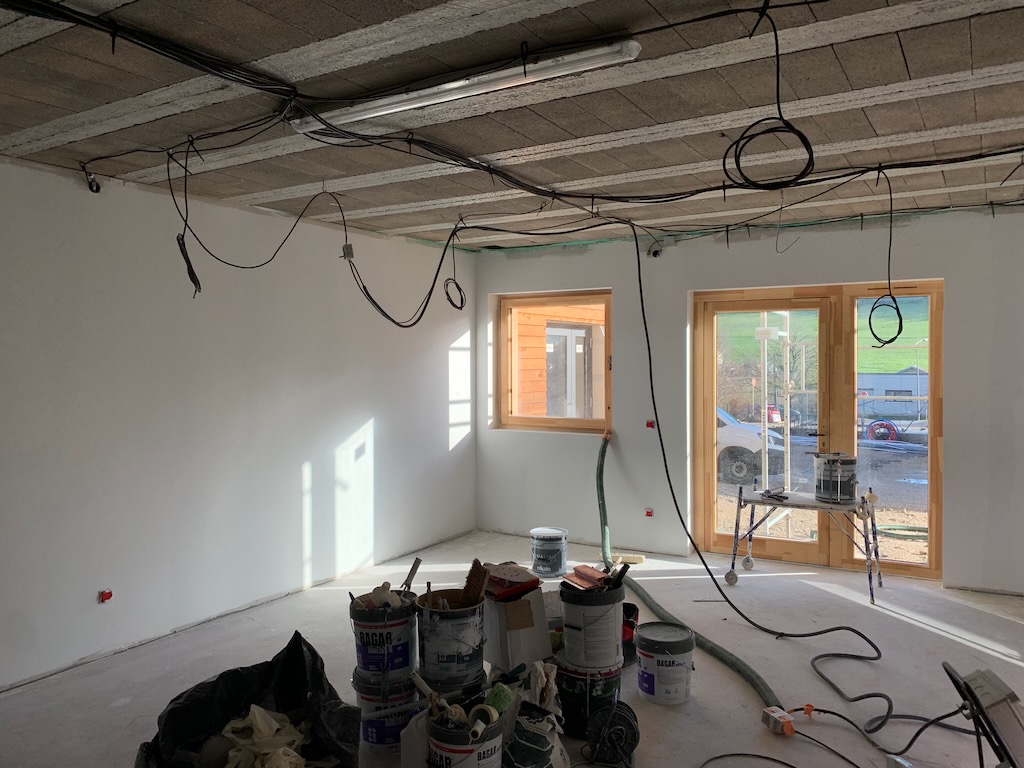

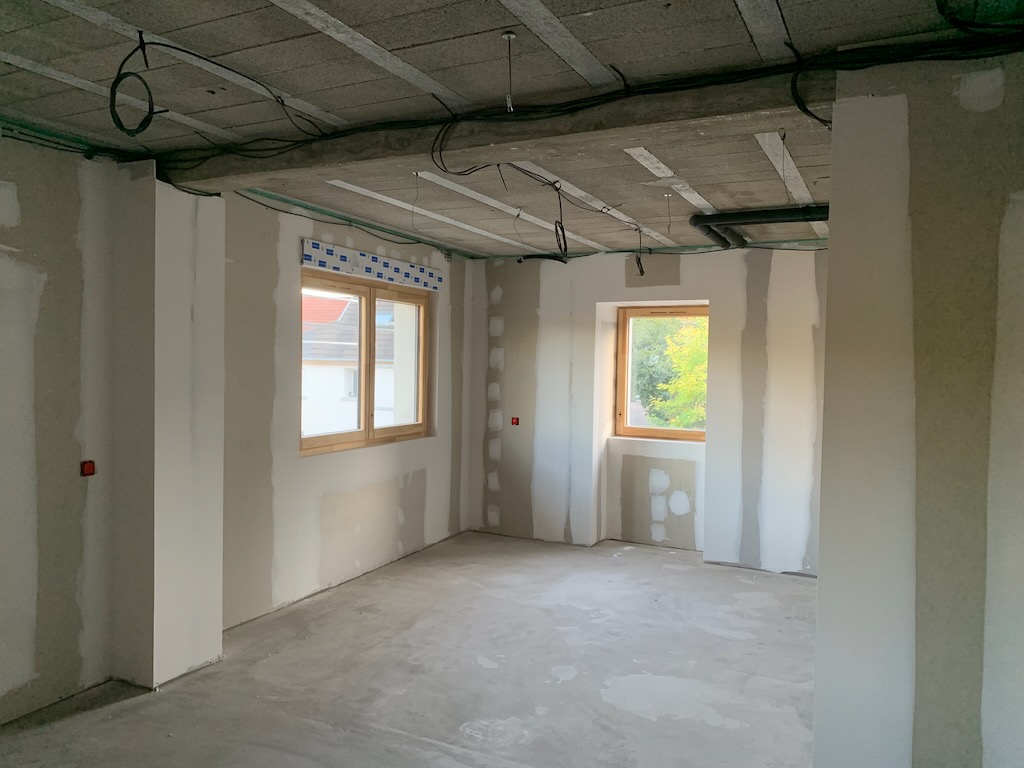

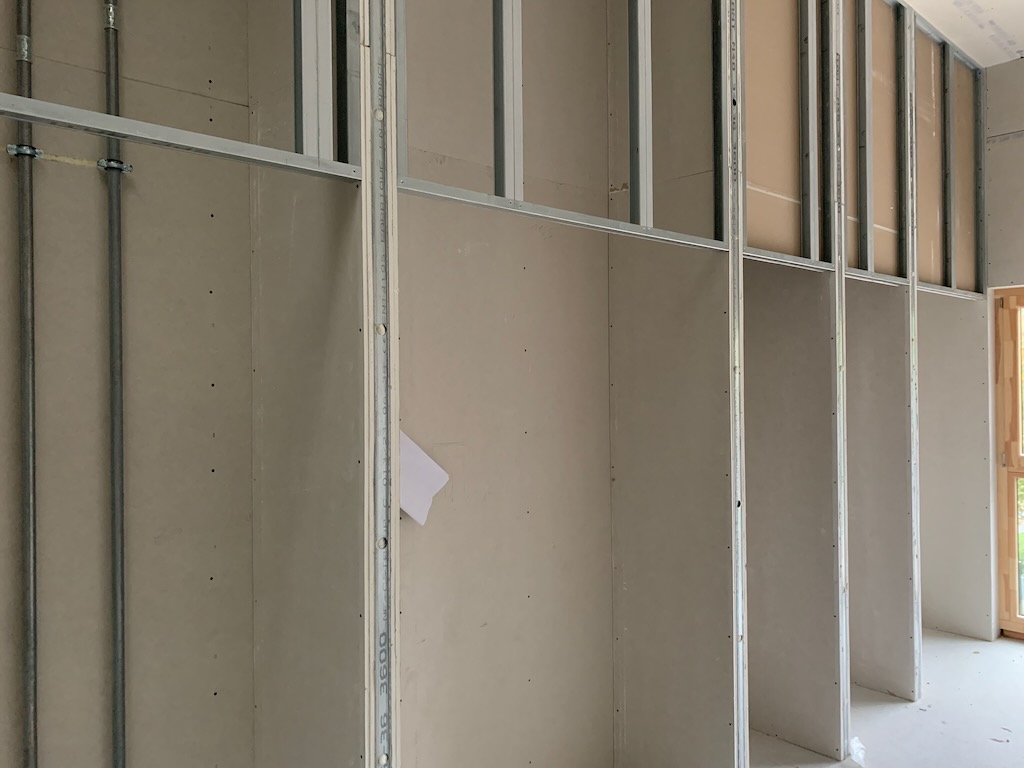

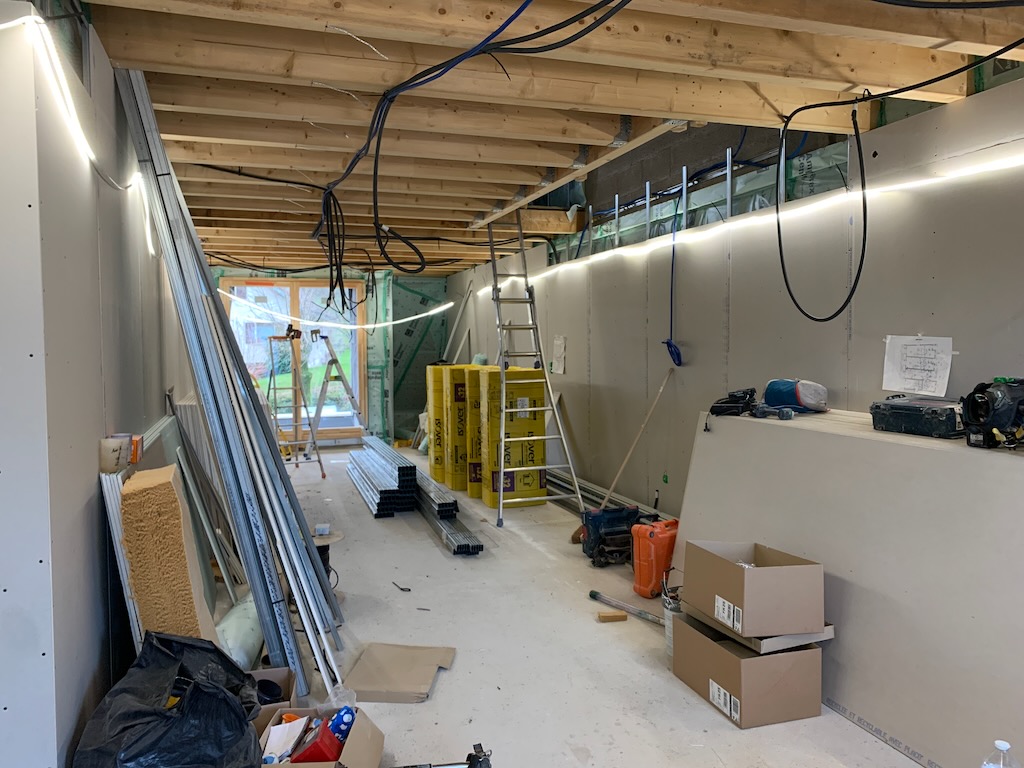

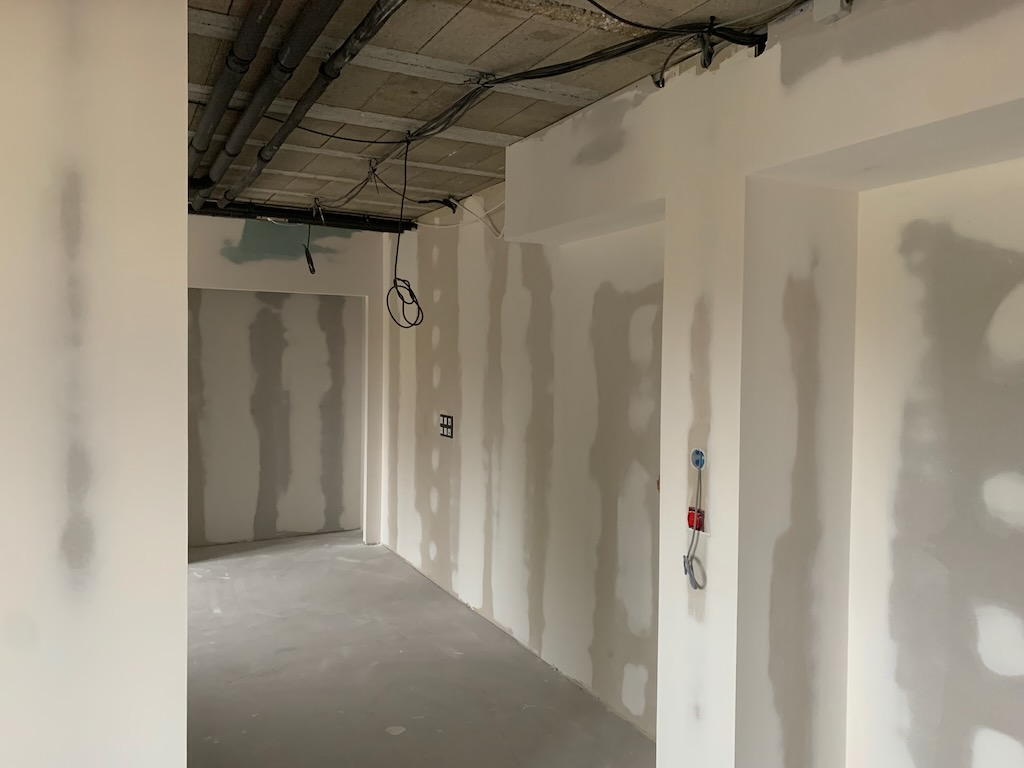

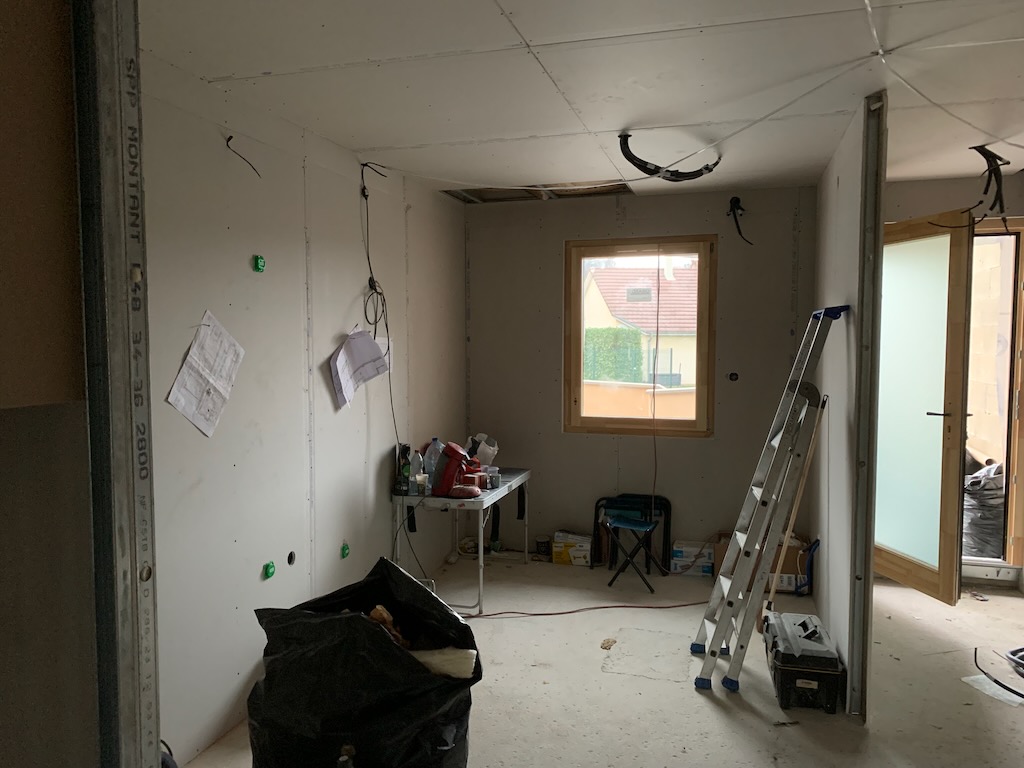

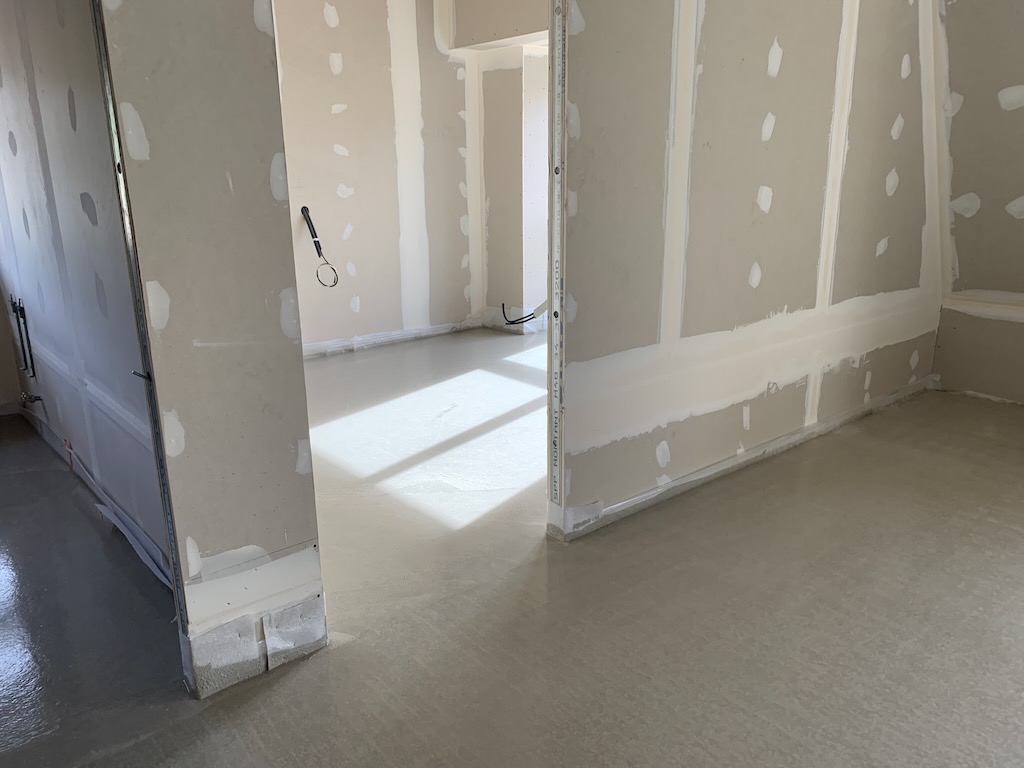

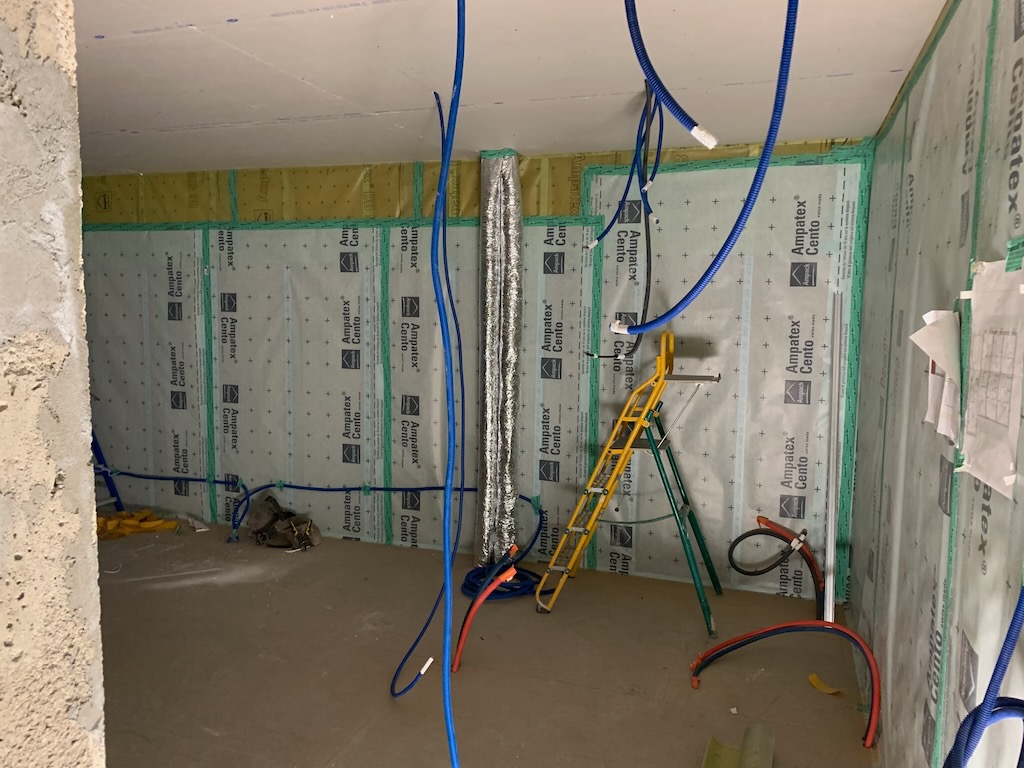

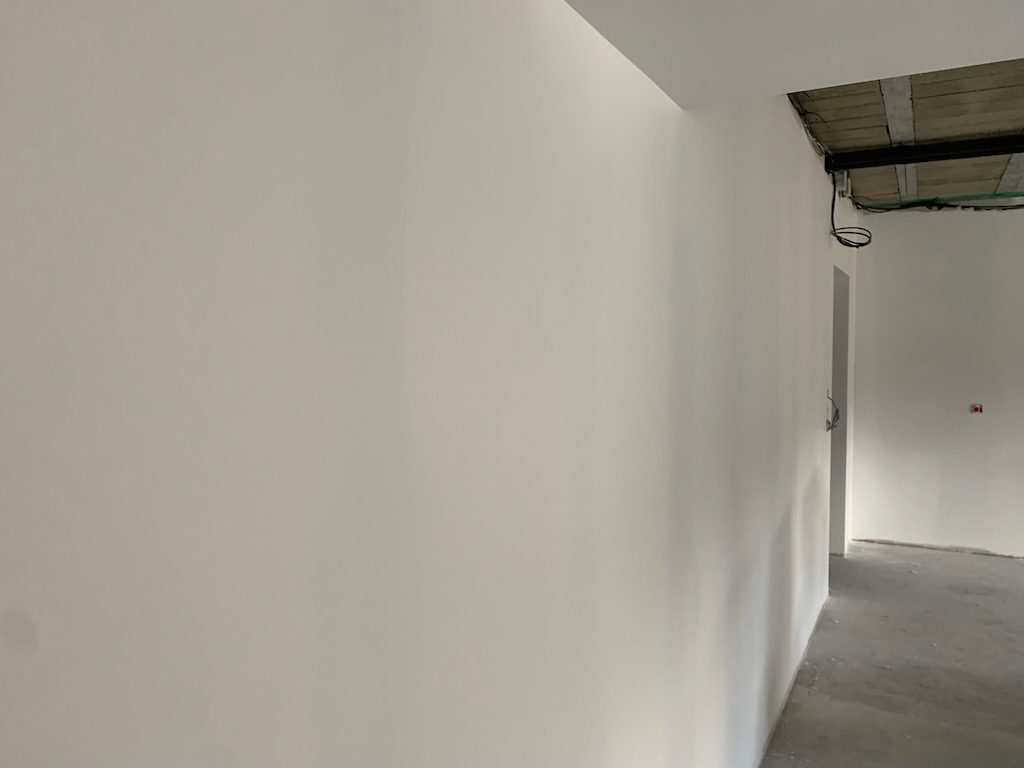

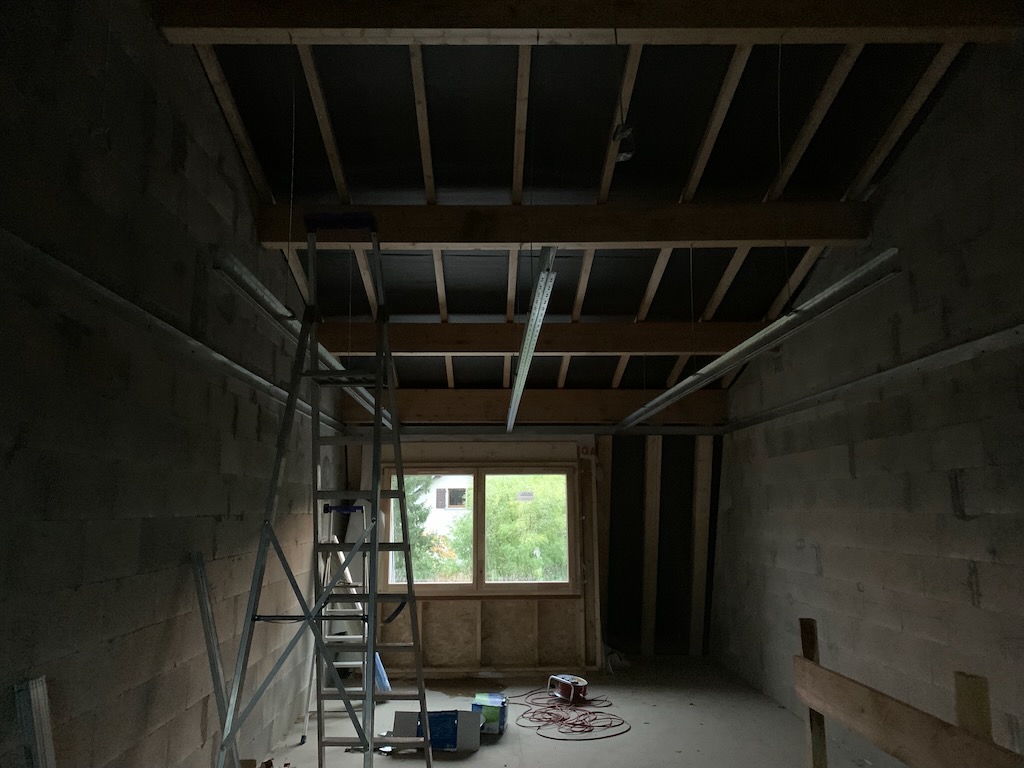

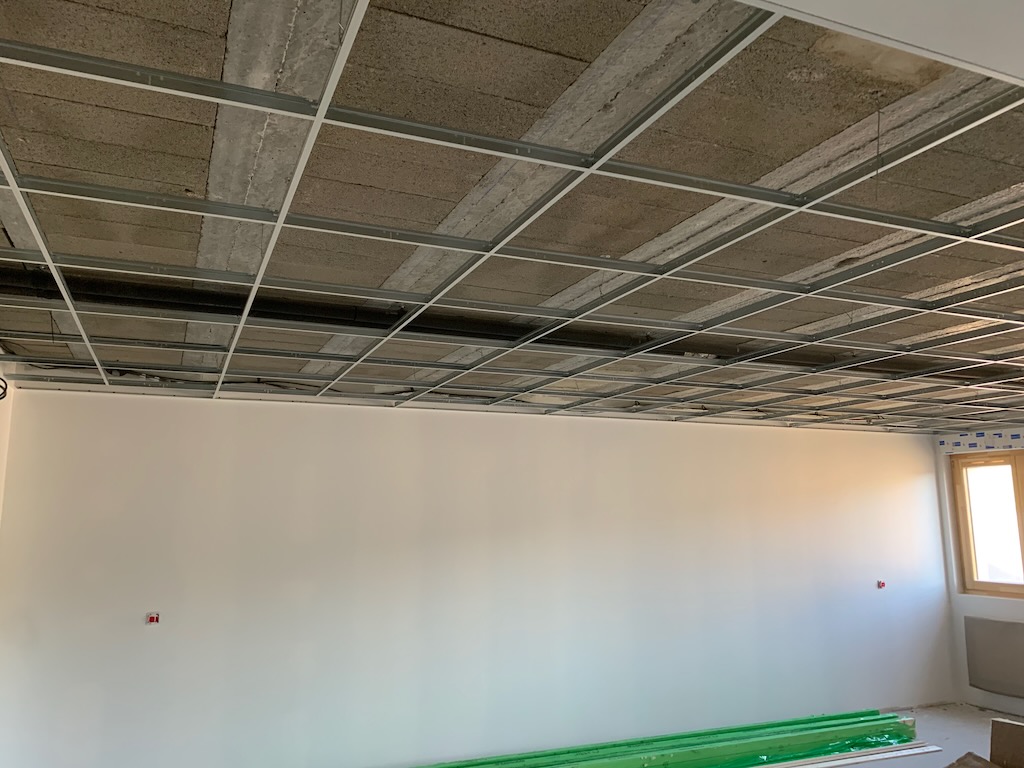

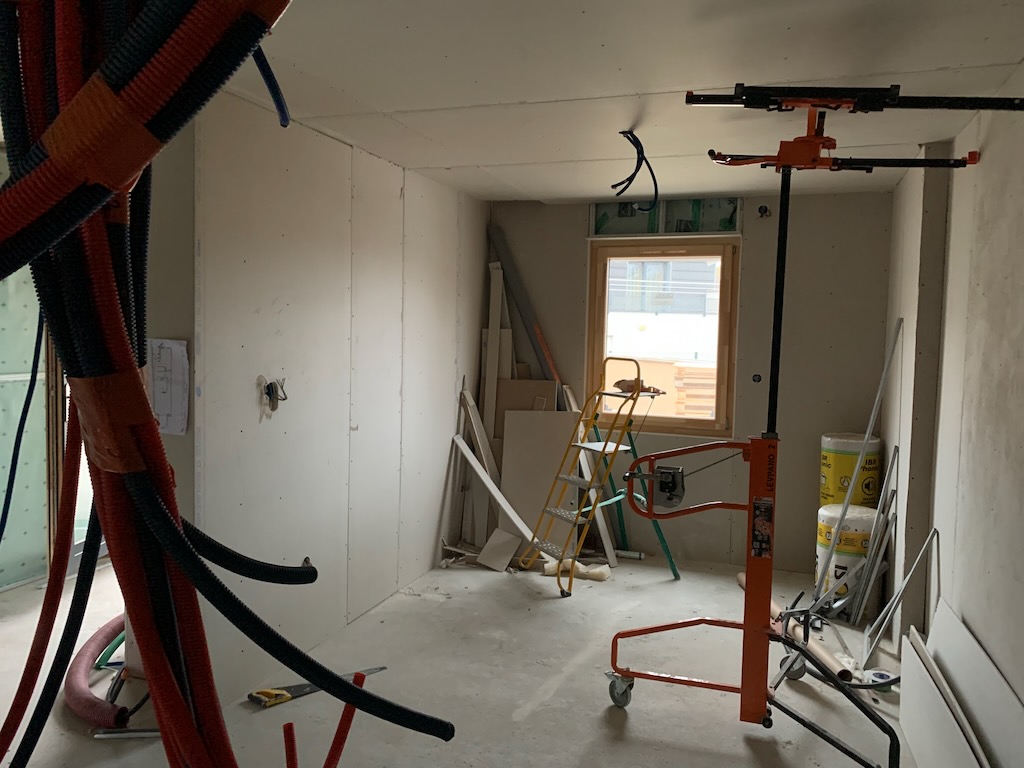

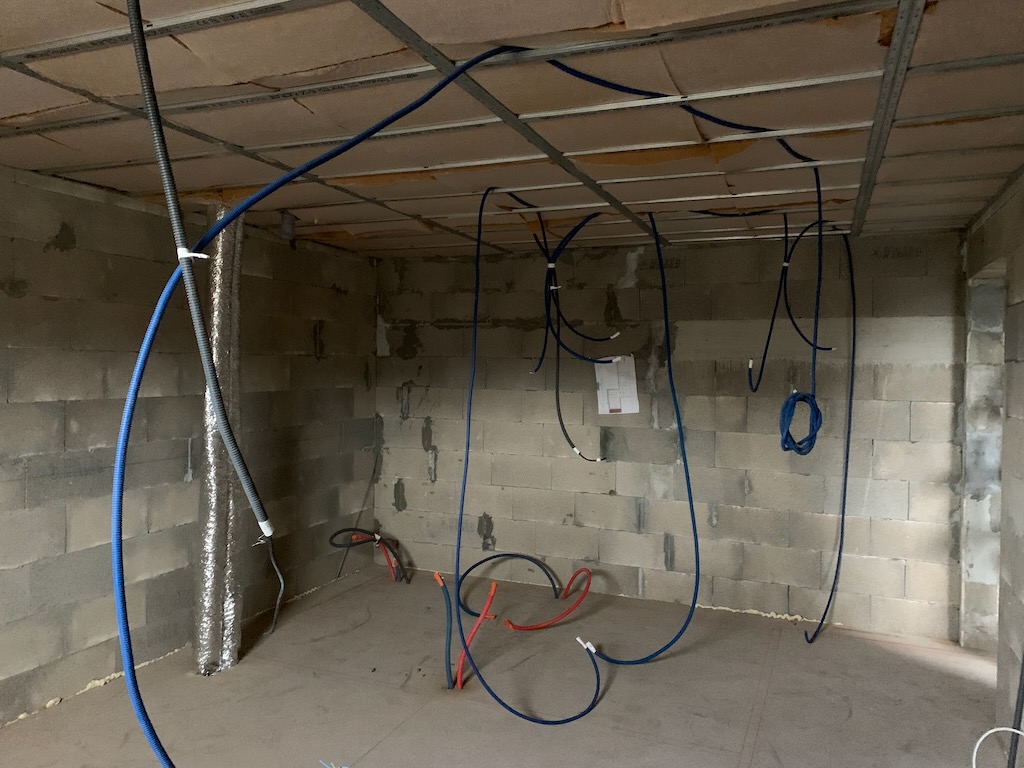

Les locaux professionnels au R+1

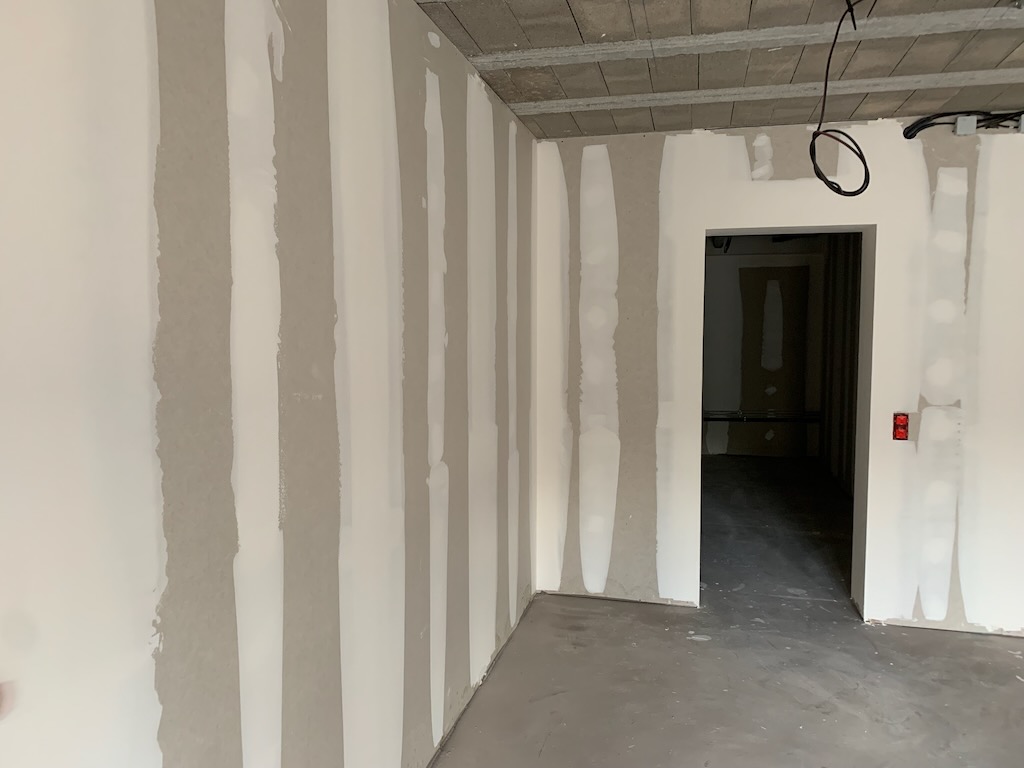

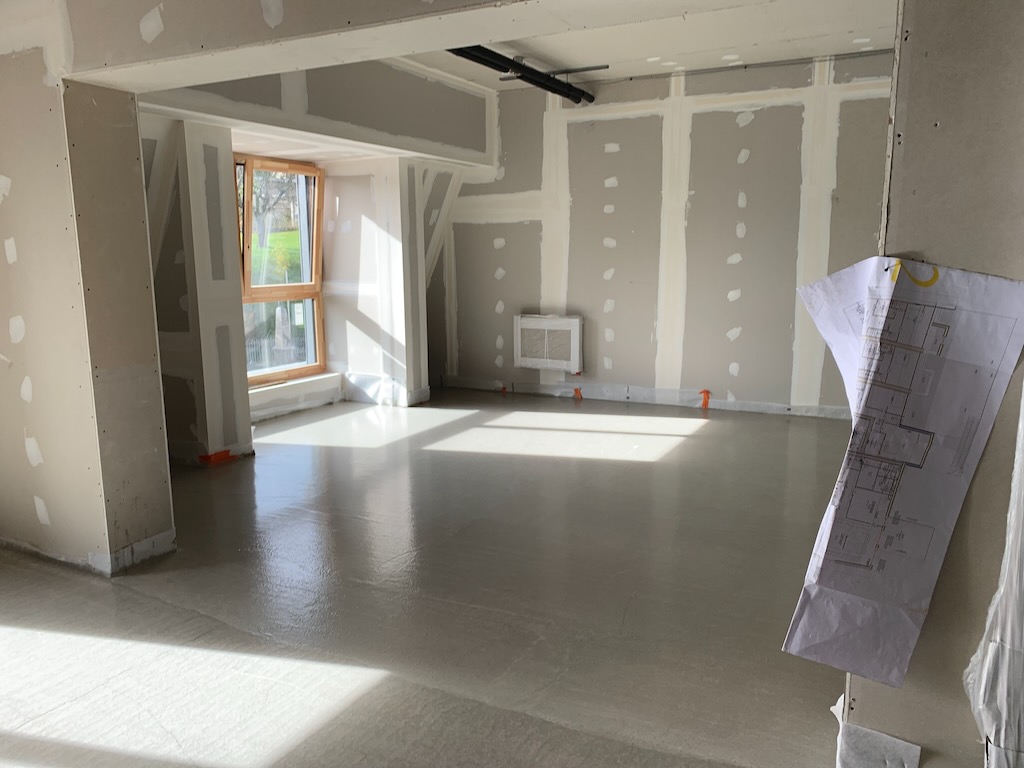

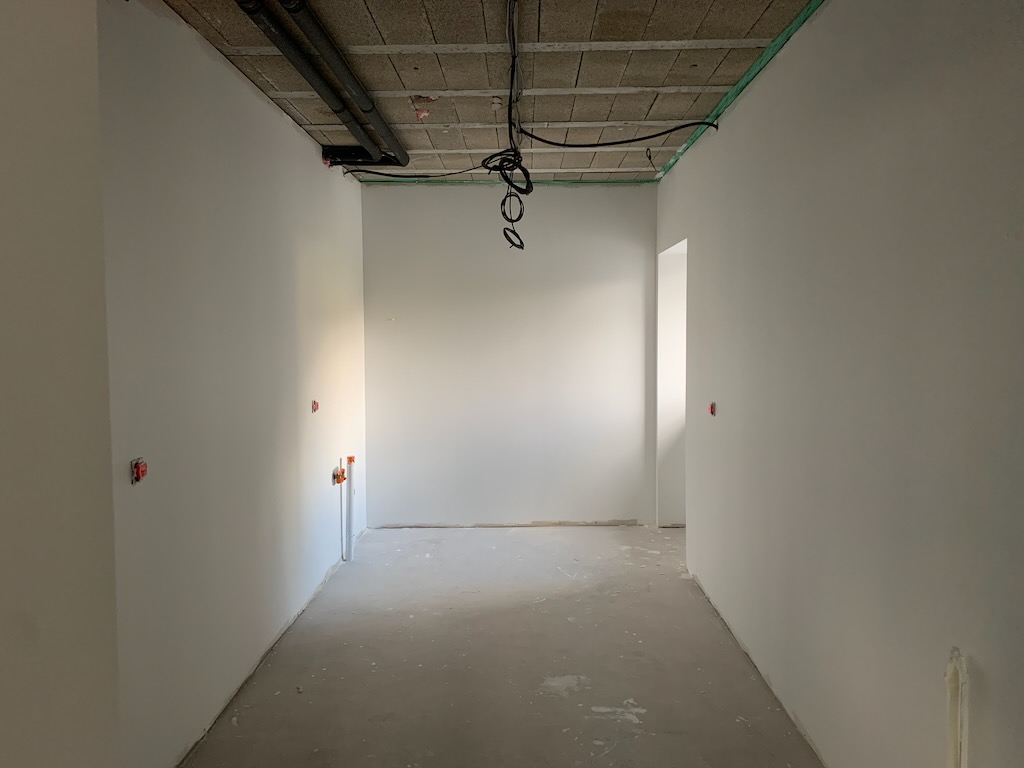

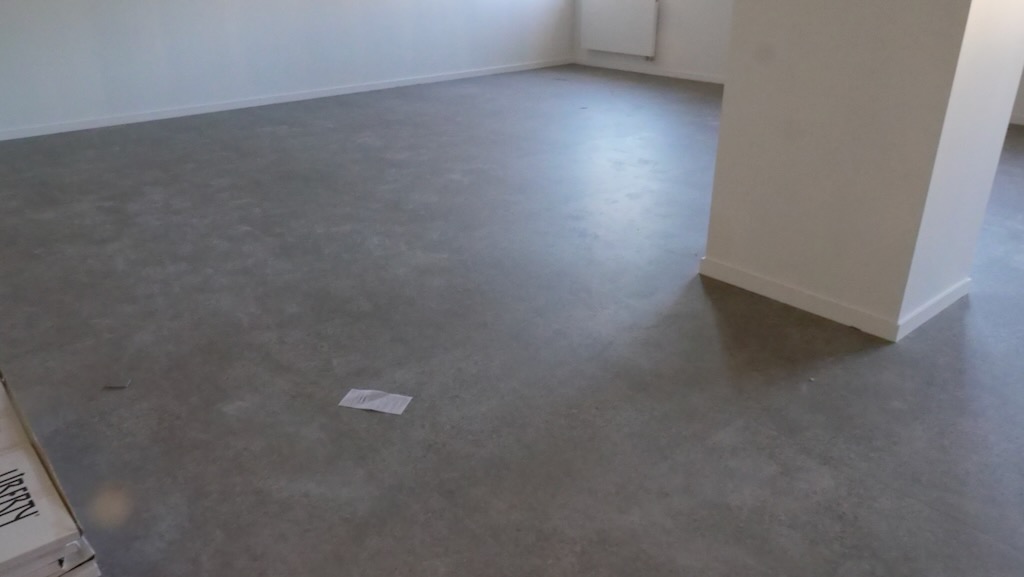

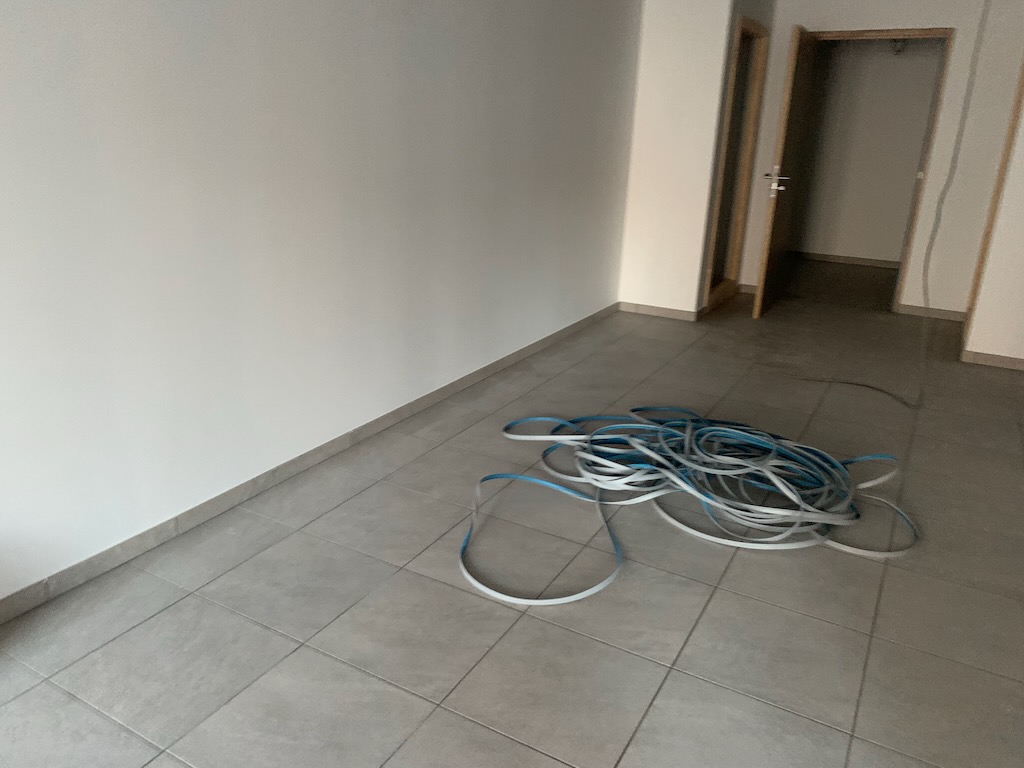

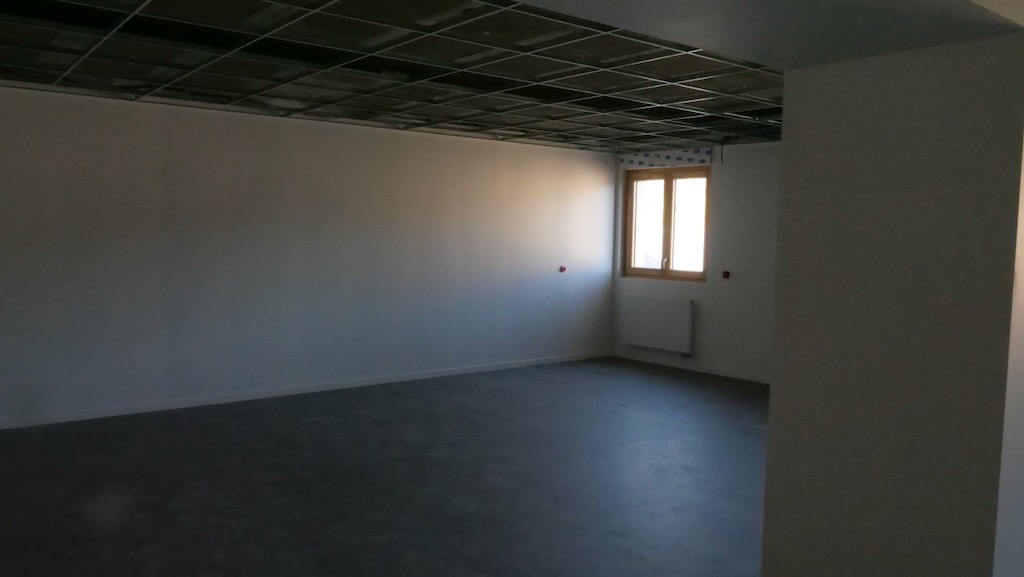

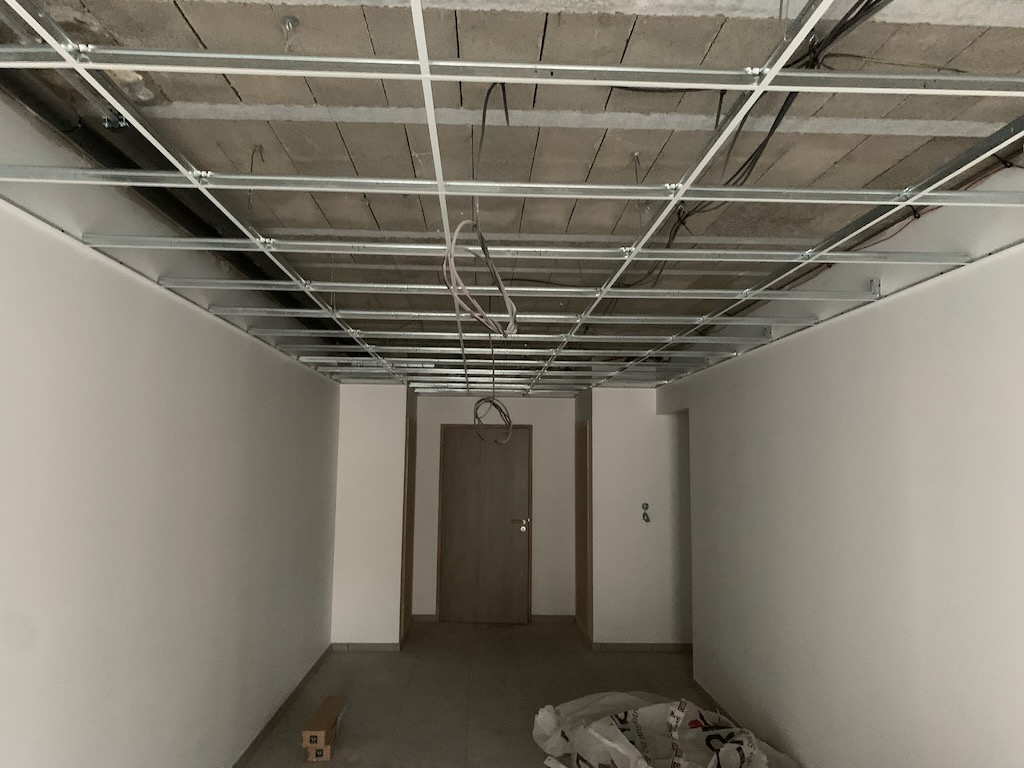

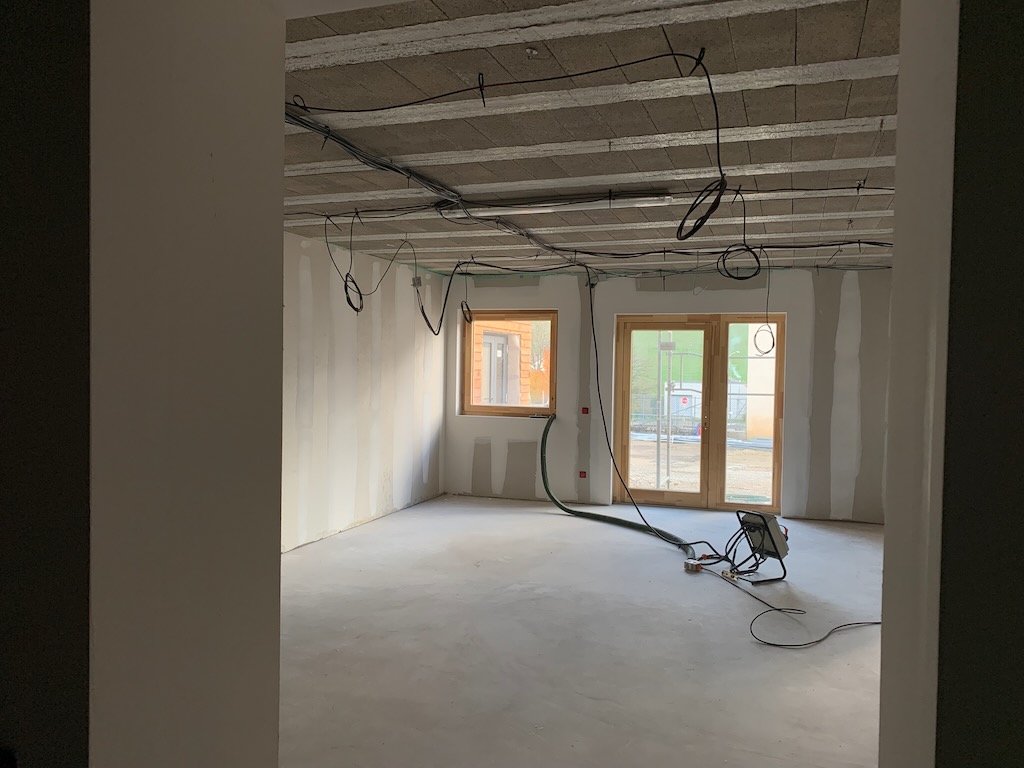

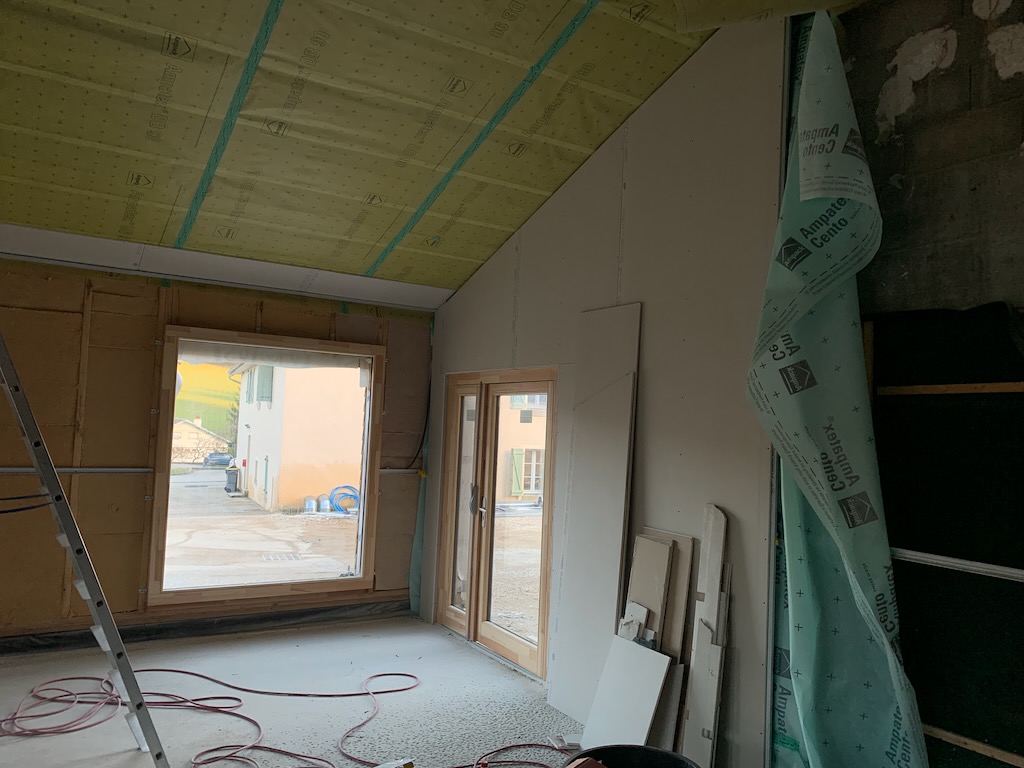

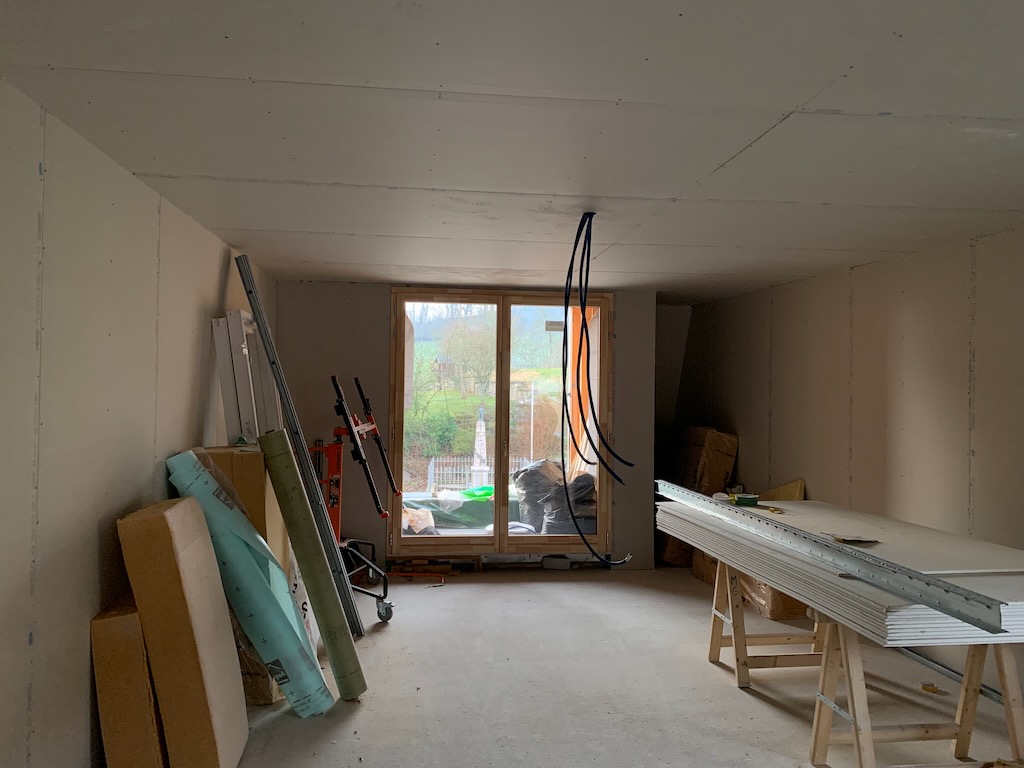

Le Tiers-Lieu au RDC

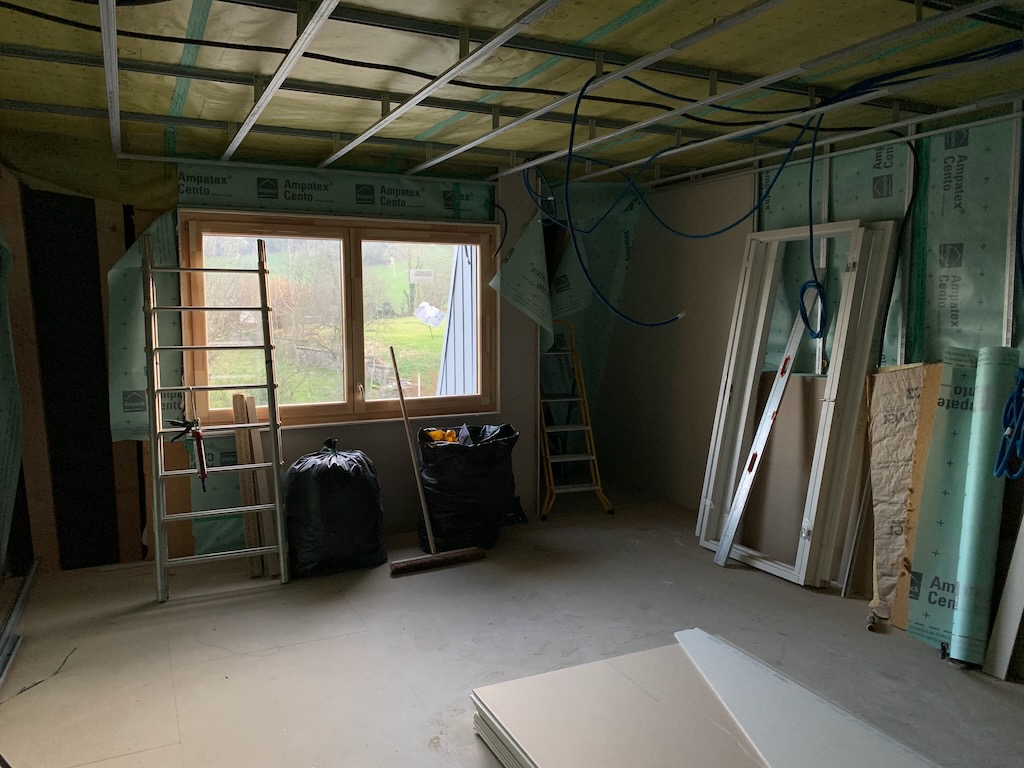

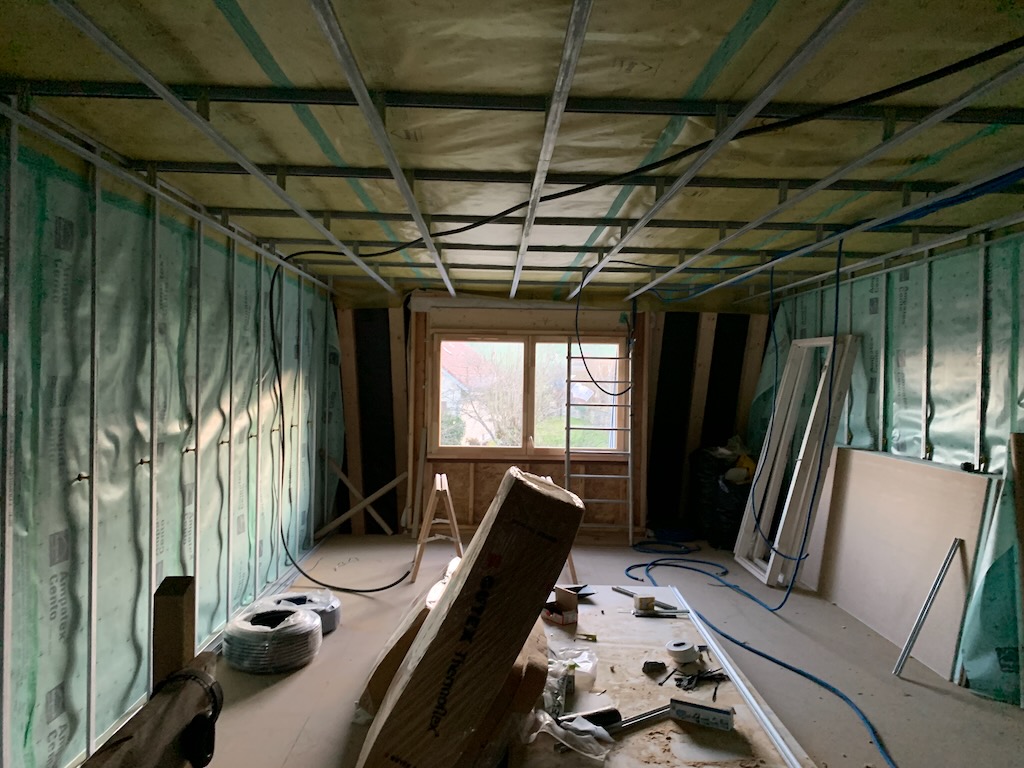

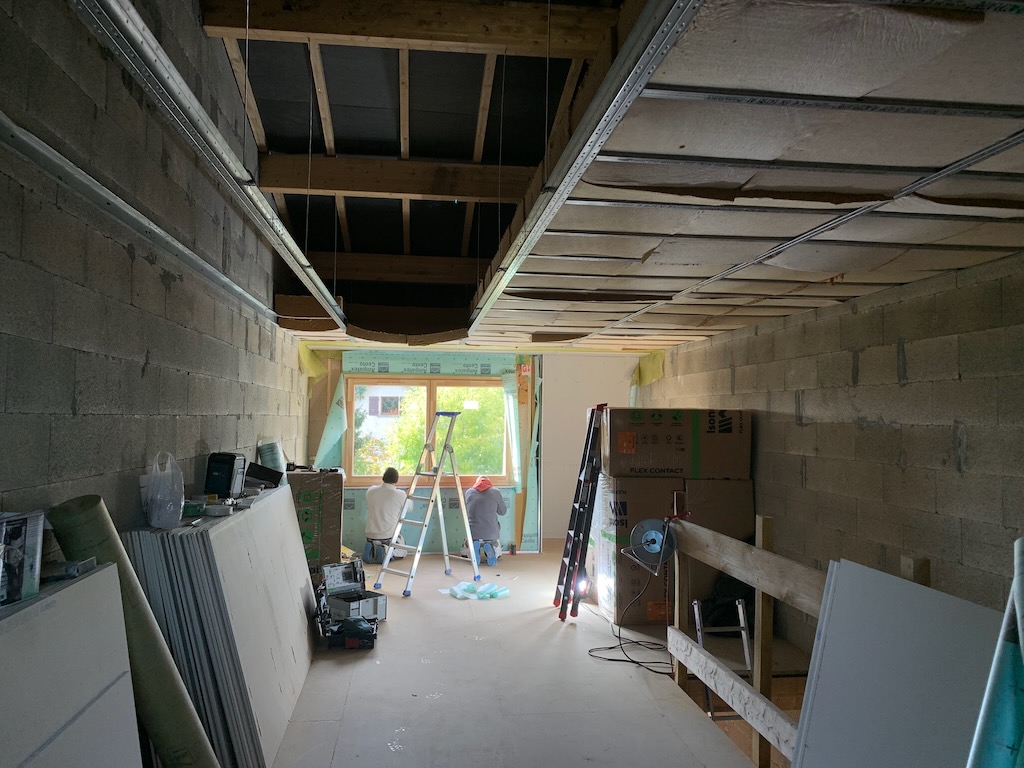

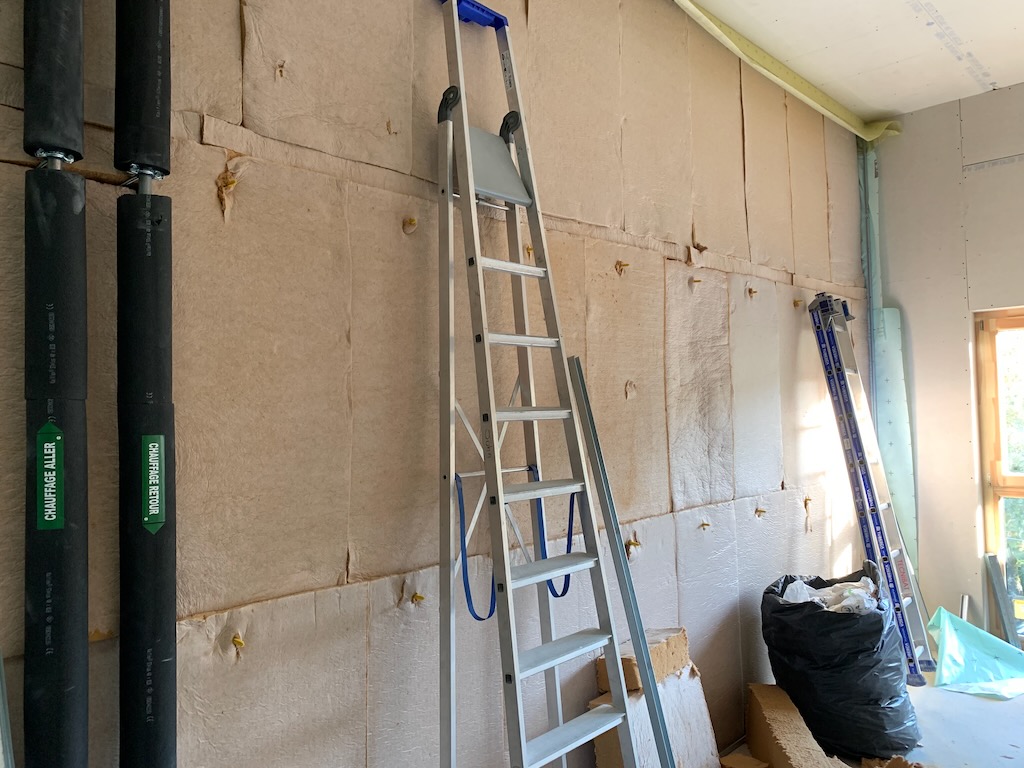

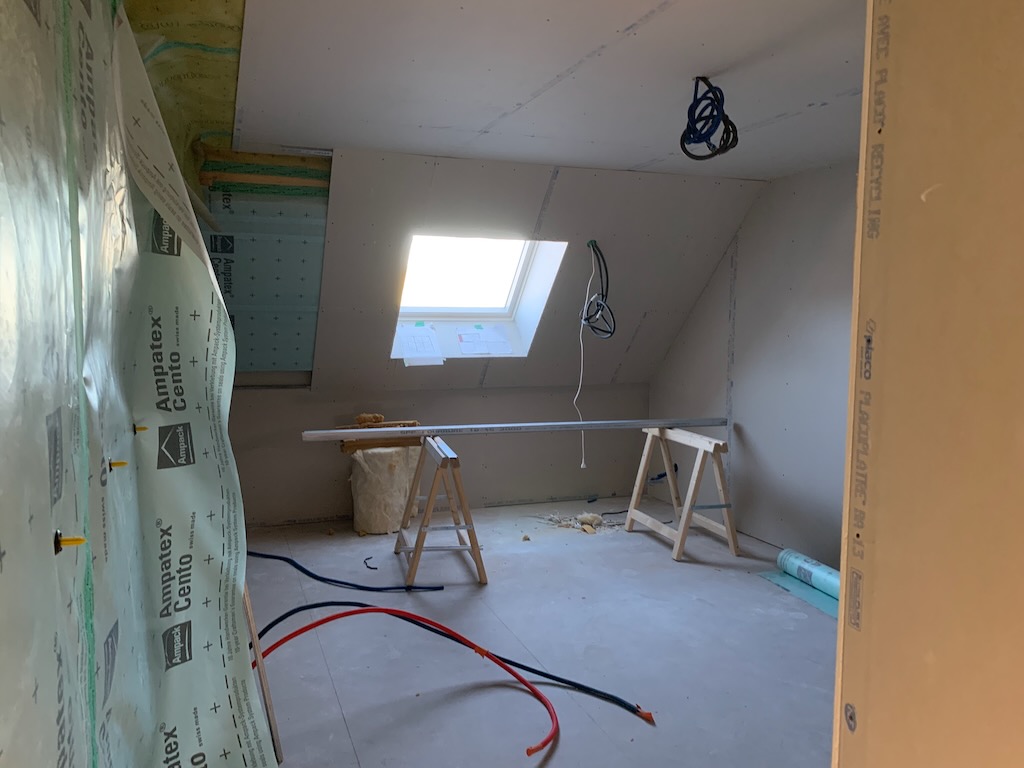

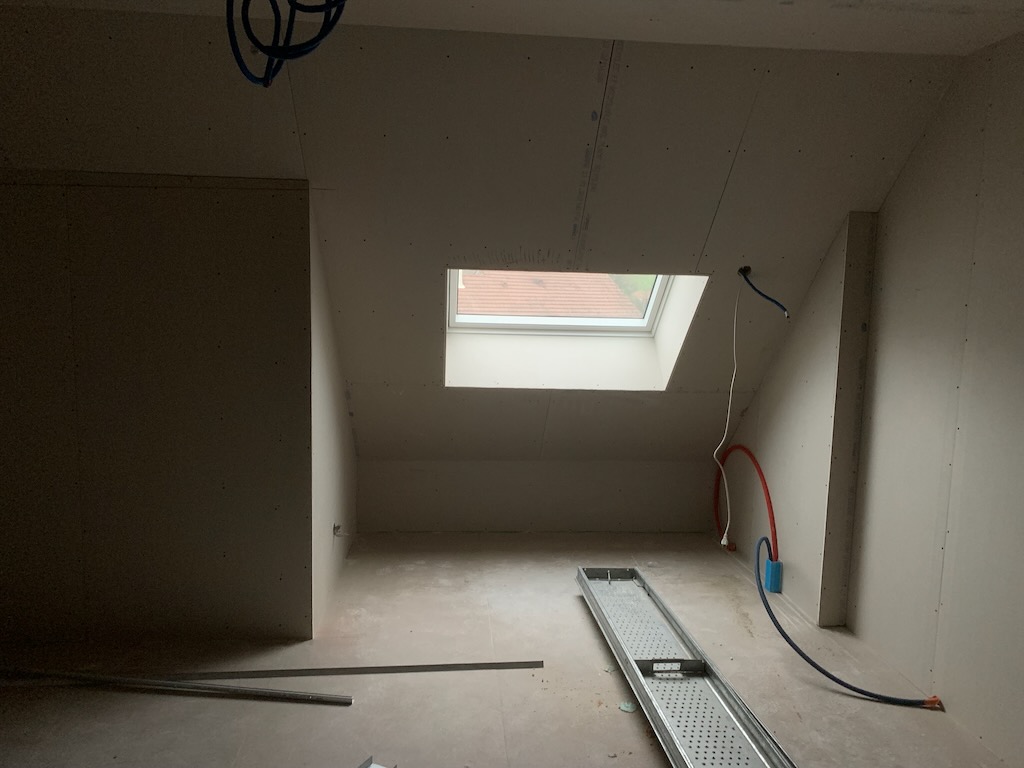

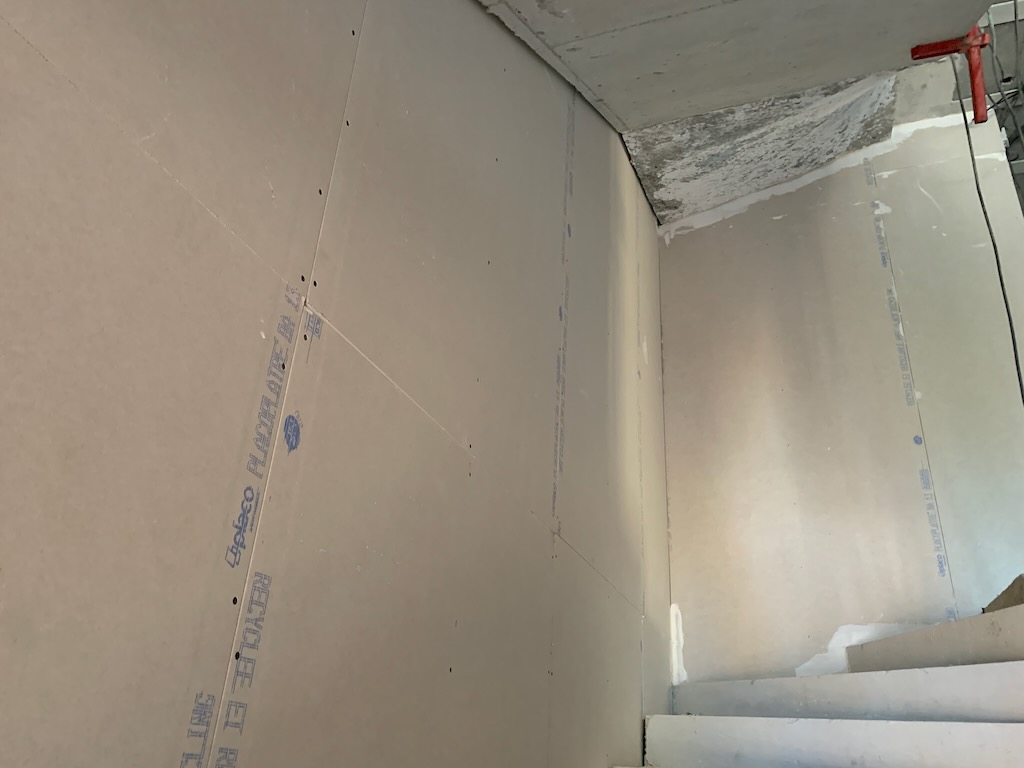

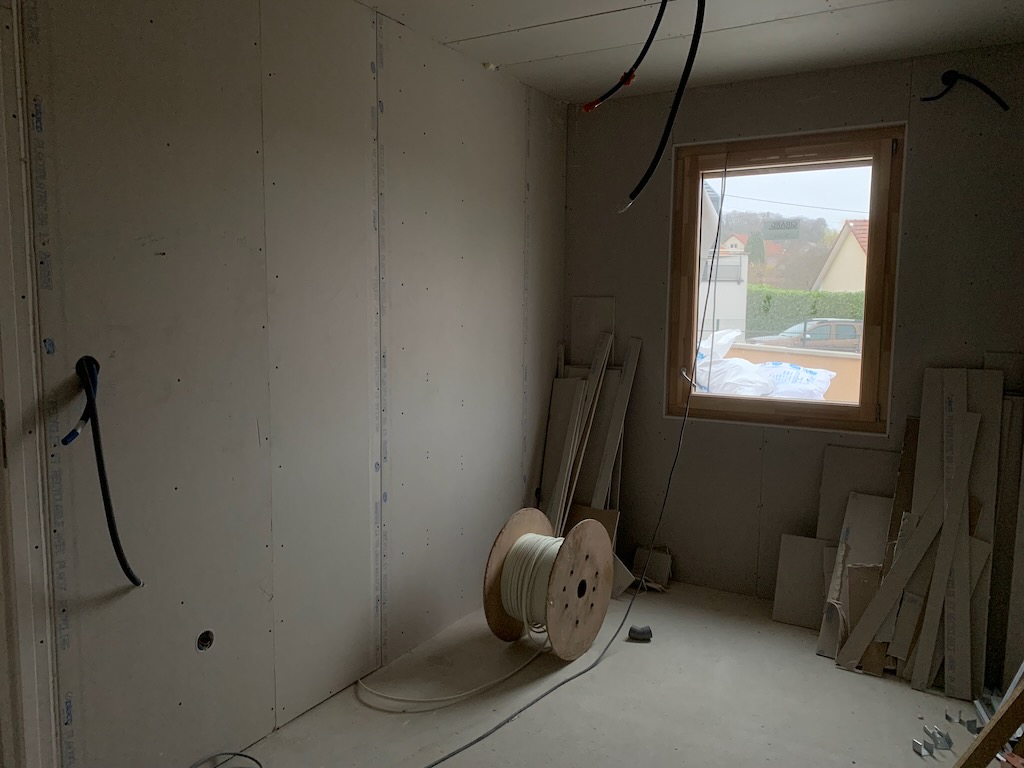

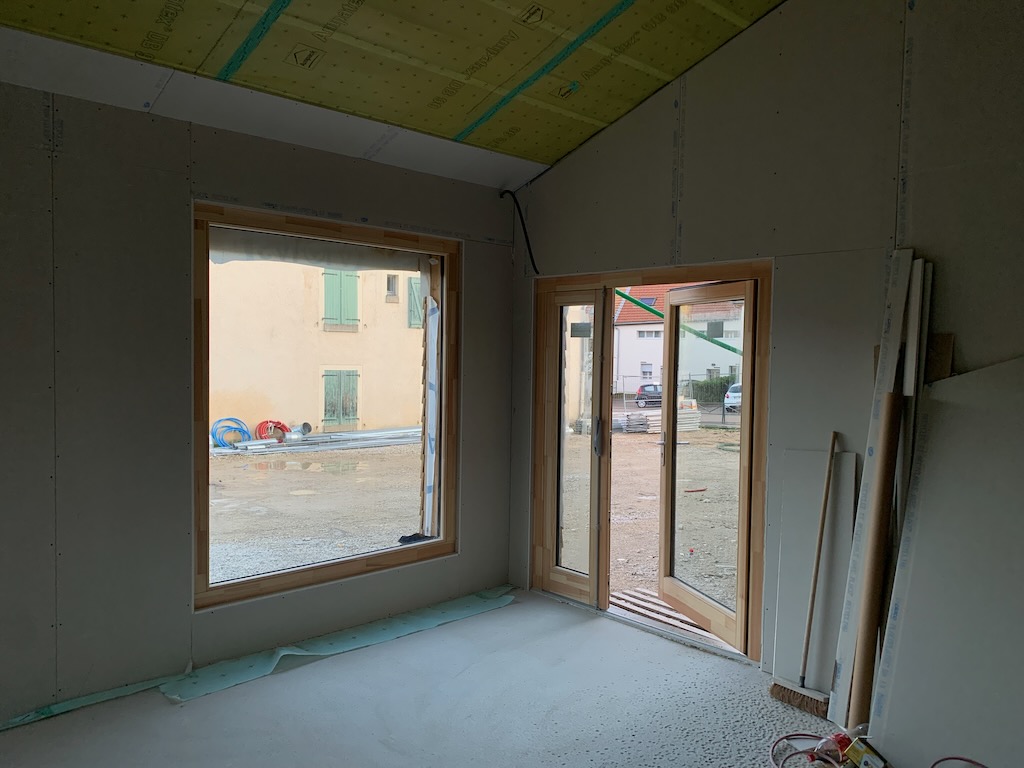

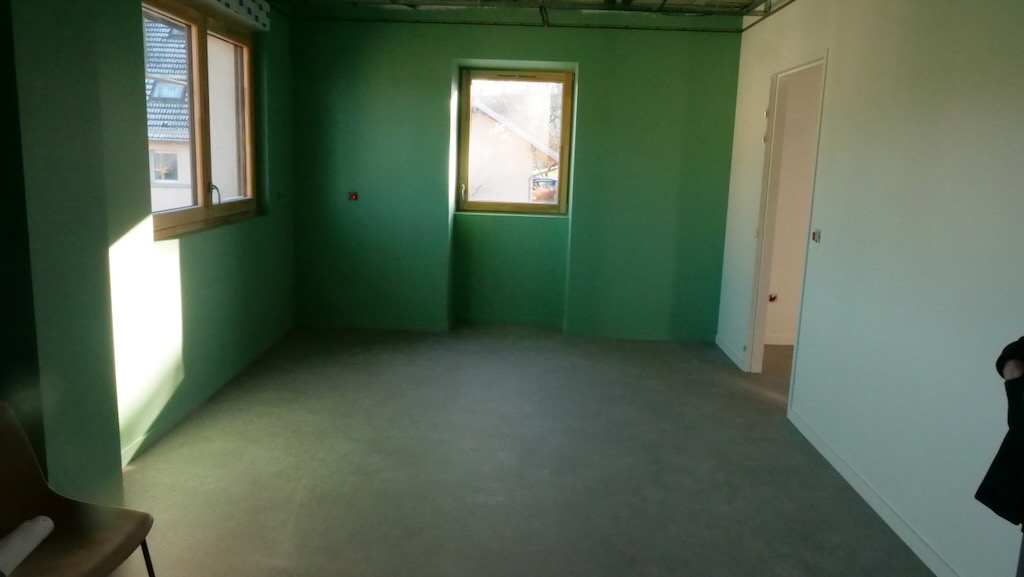

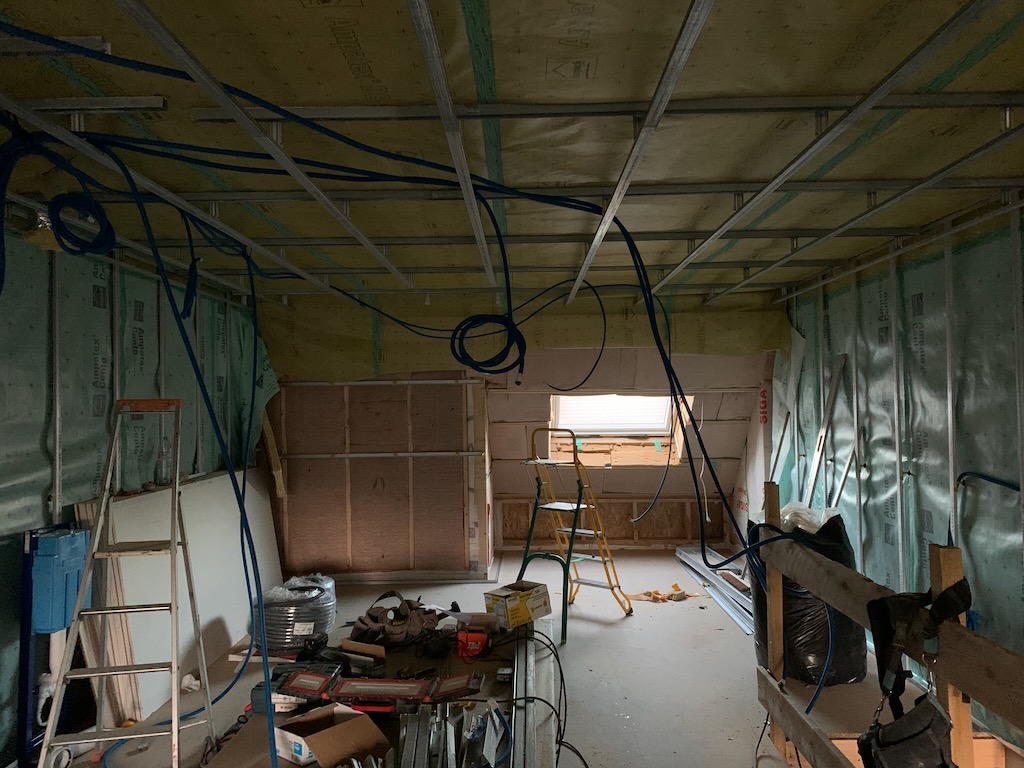

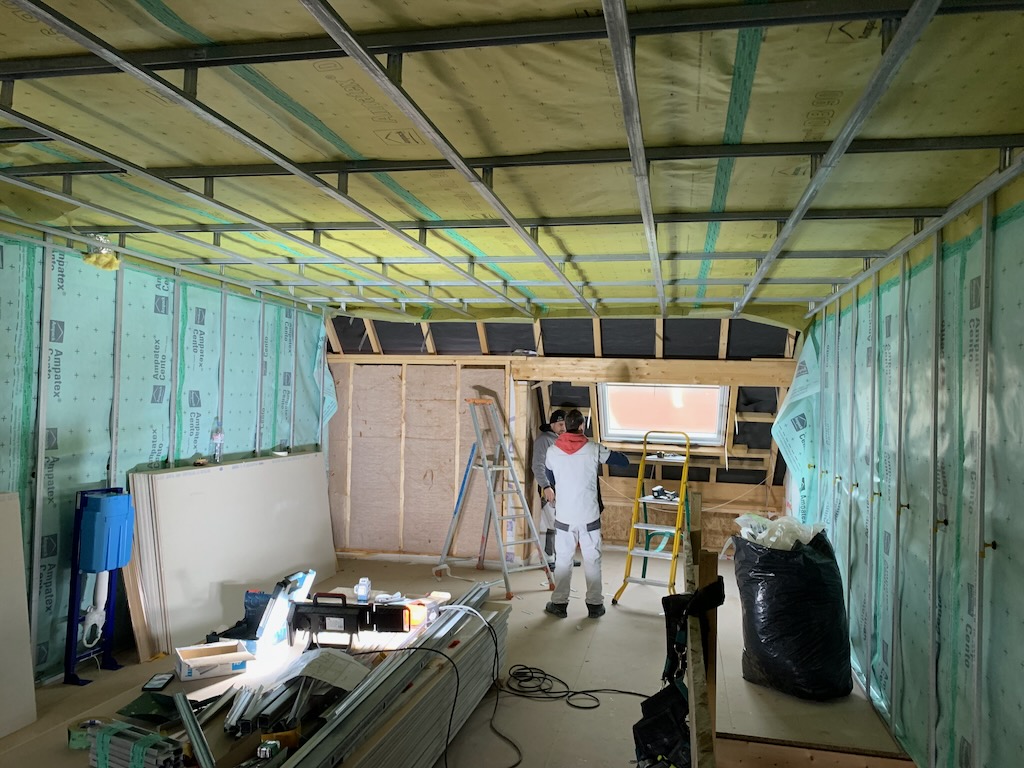

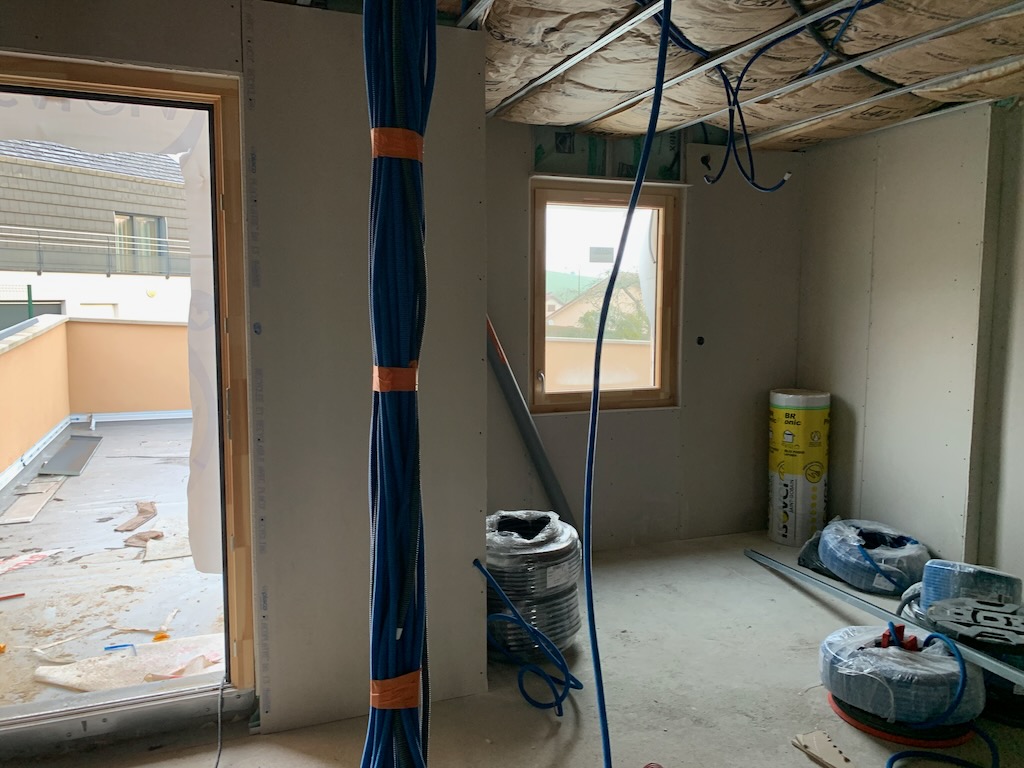

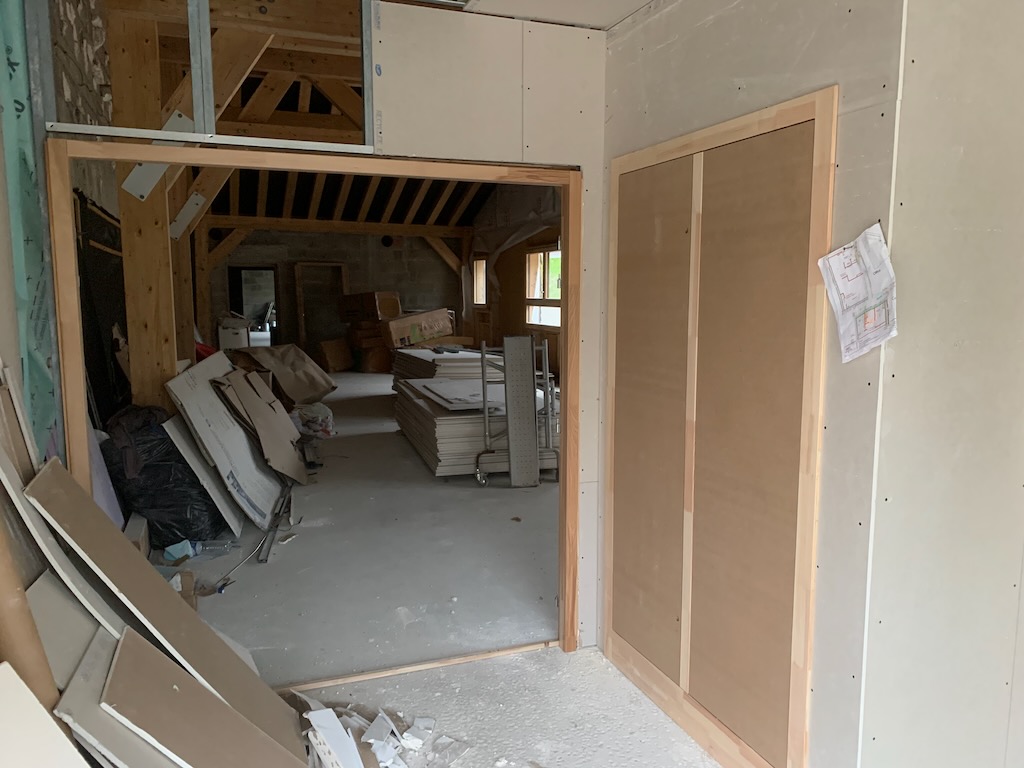

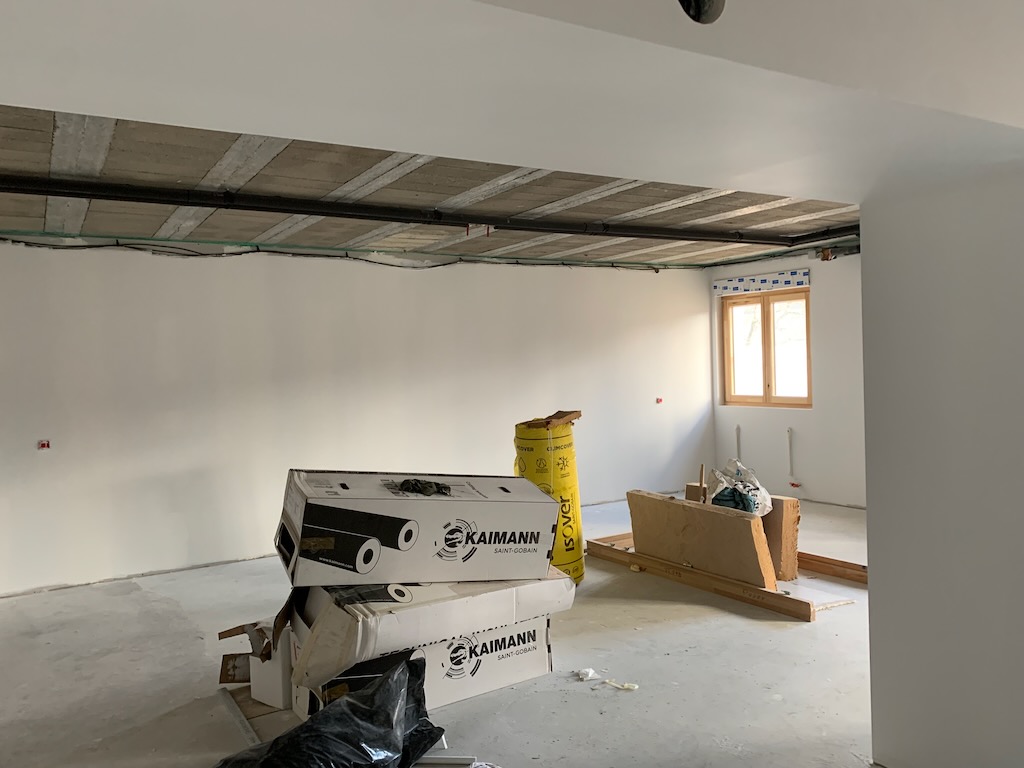

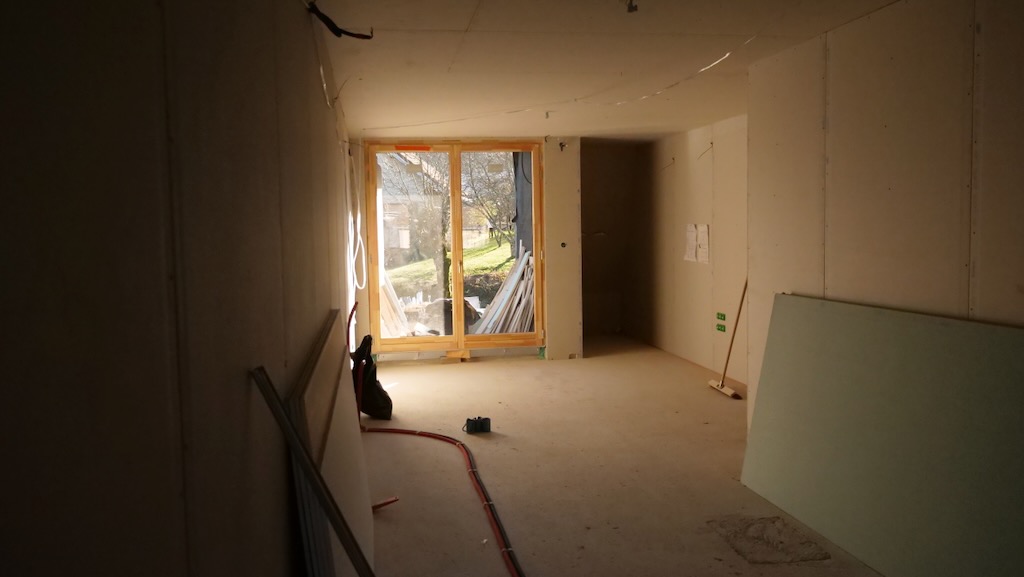

Le F-5

Les travaux au 8 octobre

Nombreuses évolutions sur le chantier cette semaine.

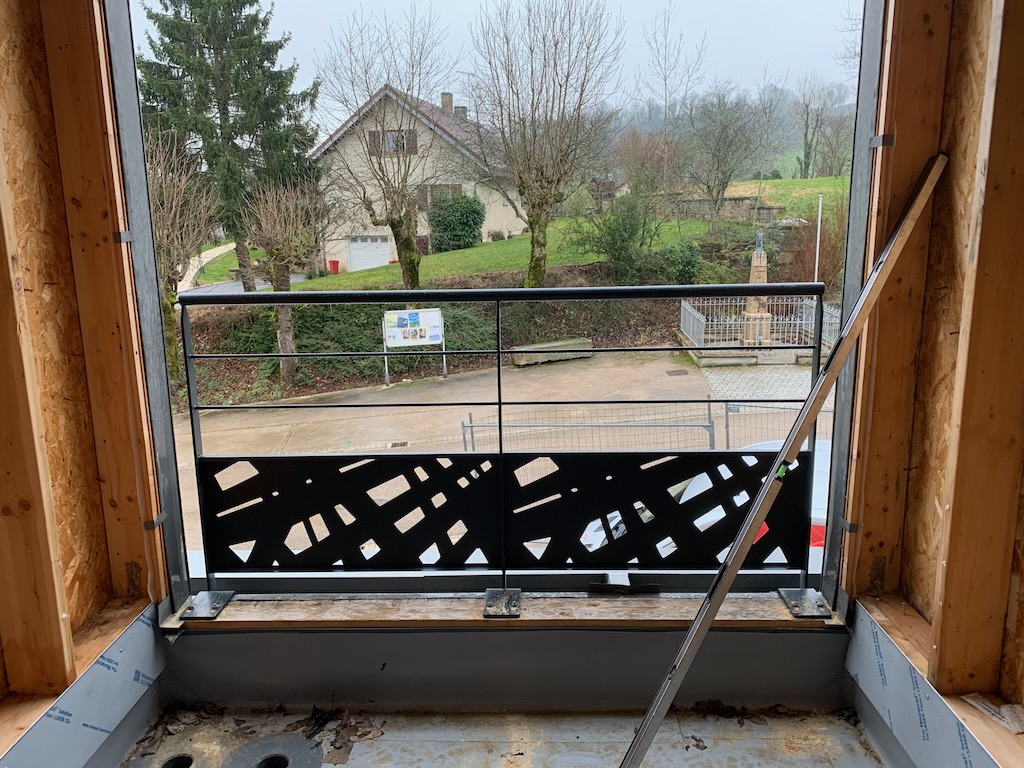

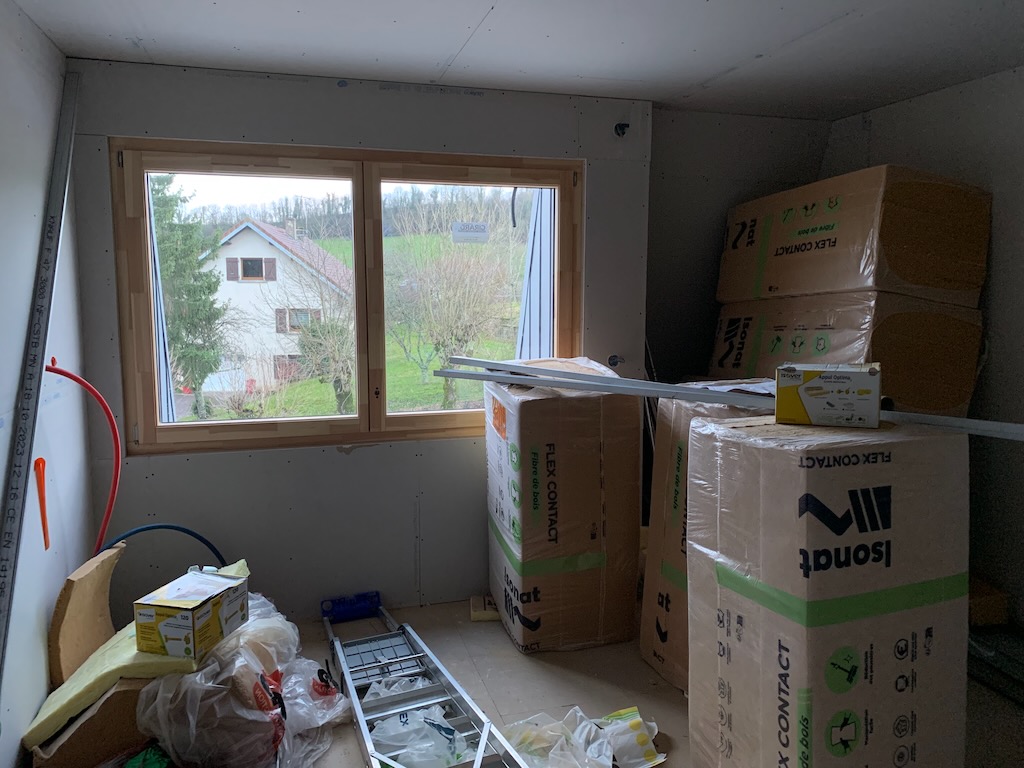

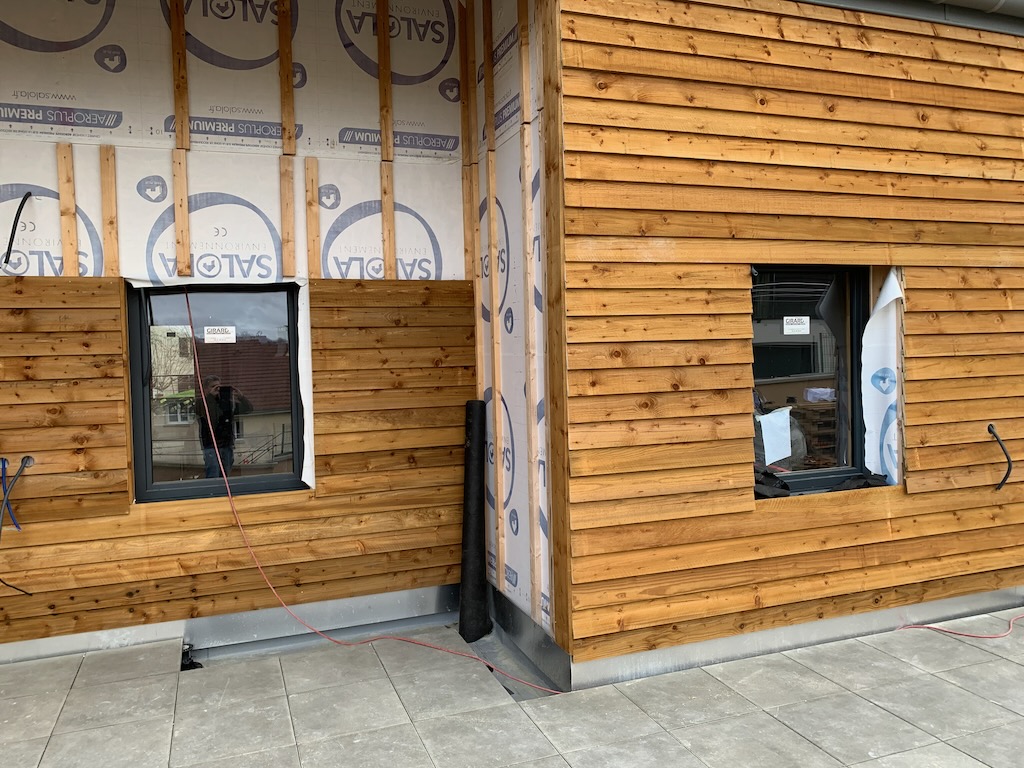

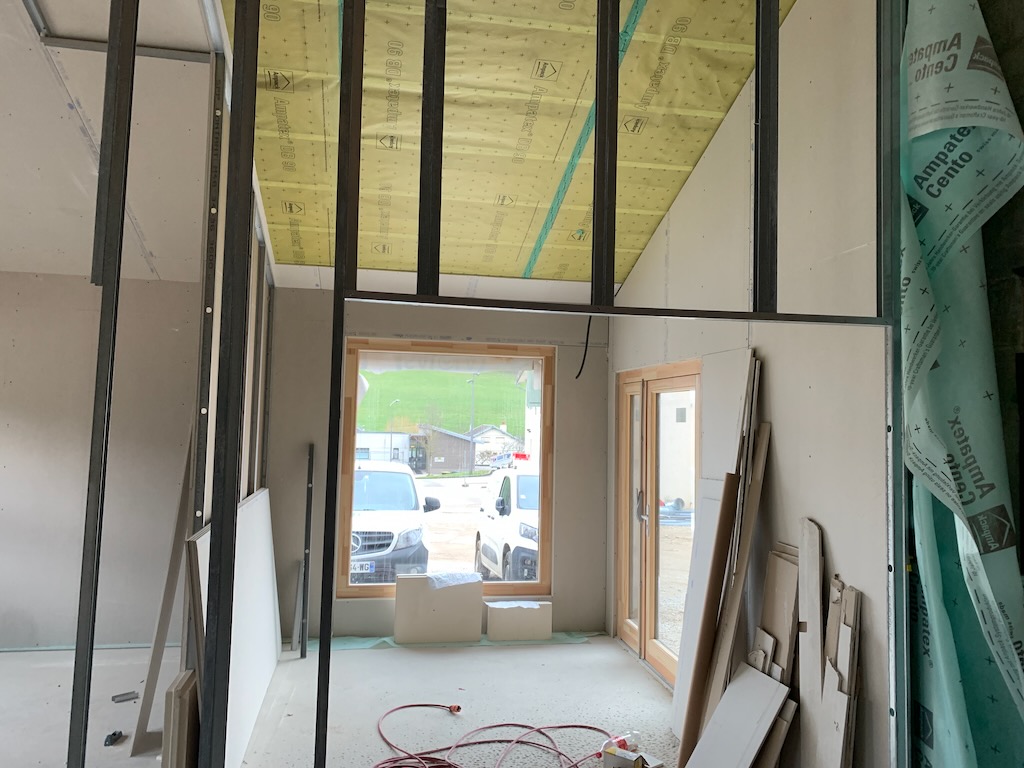

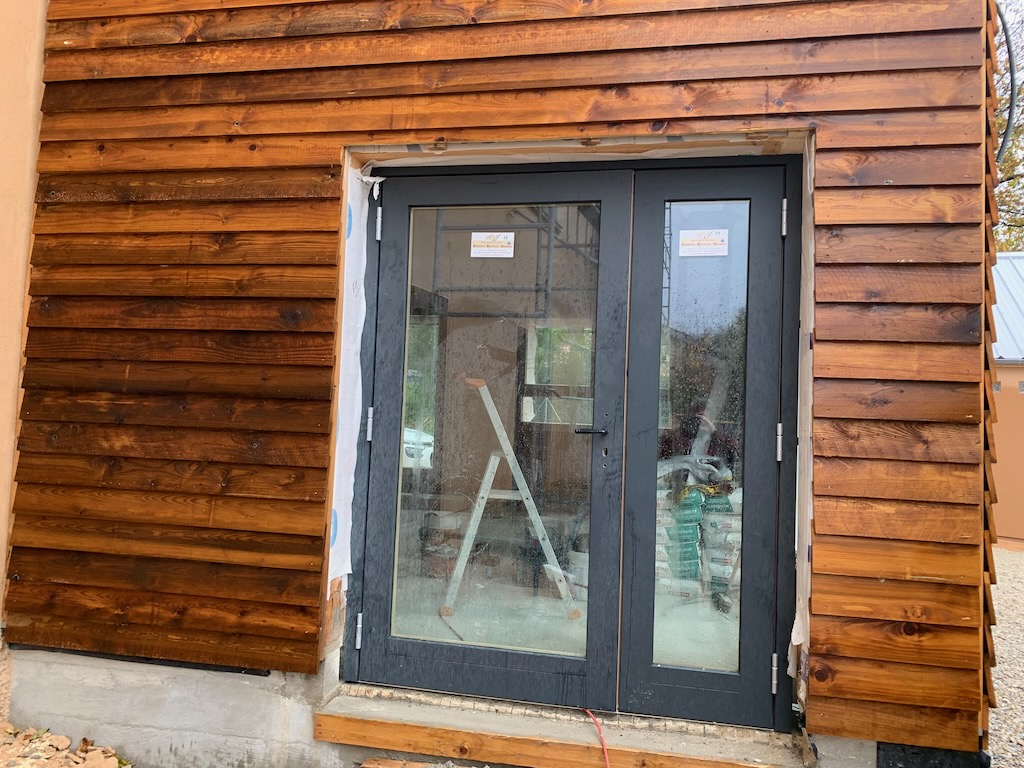

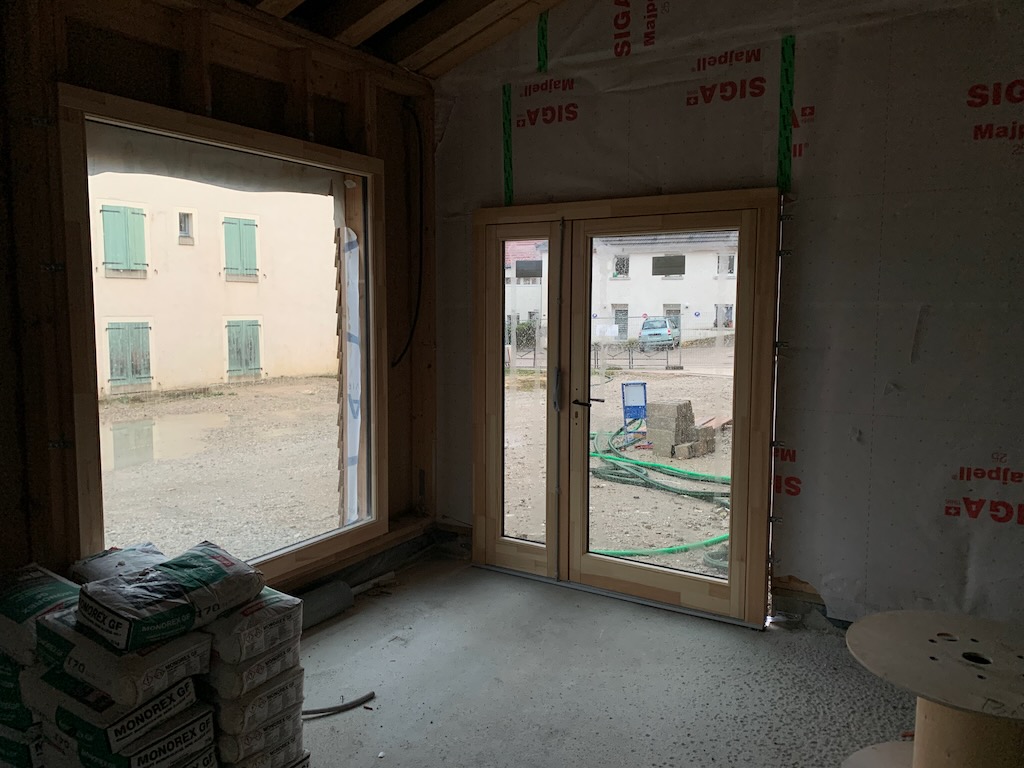

L’ensemble des huisseries est posé à l’exception de trois ouvertures spécifiques qui restent ouvertes pour les besoins des entreprises ou dans l’attente de la livraison des cadres.

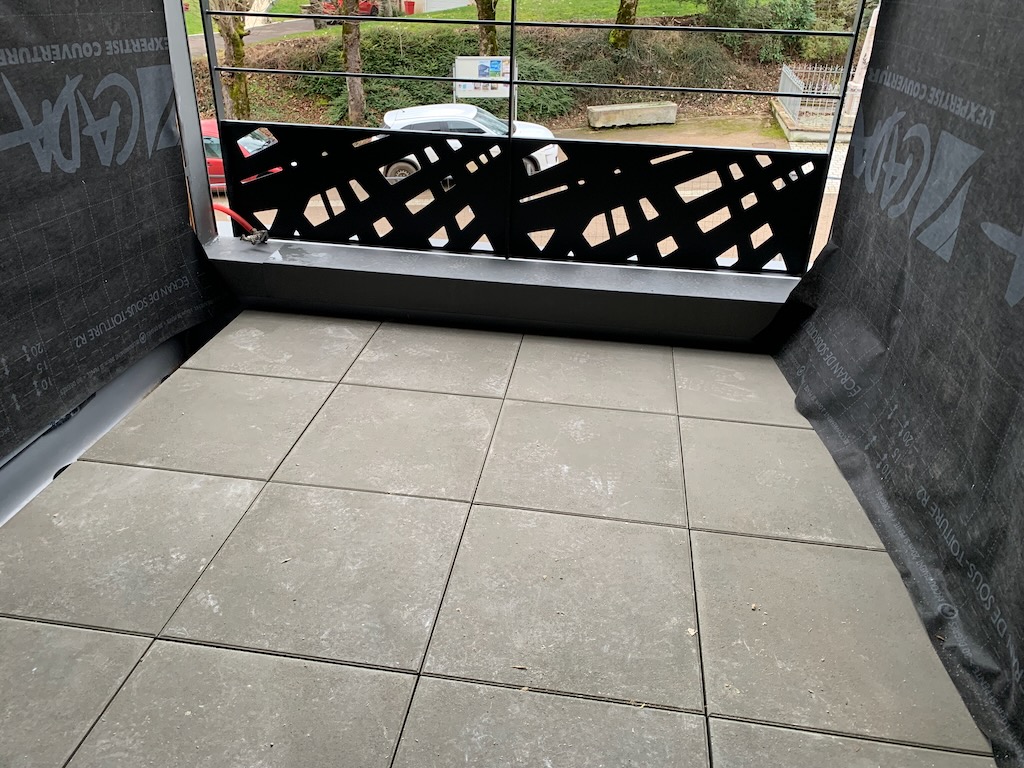

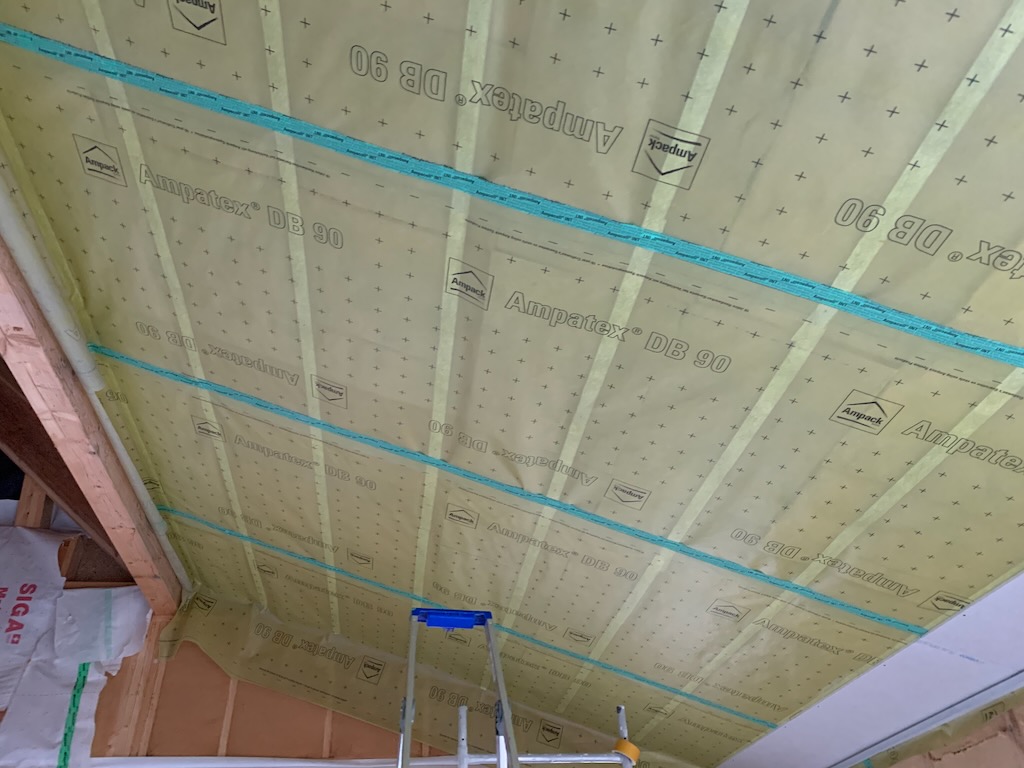

Les enduits extérieurs ont été terminés ce samedi.

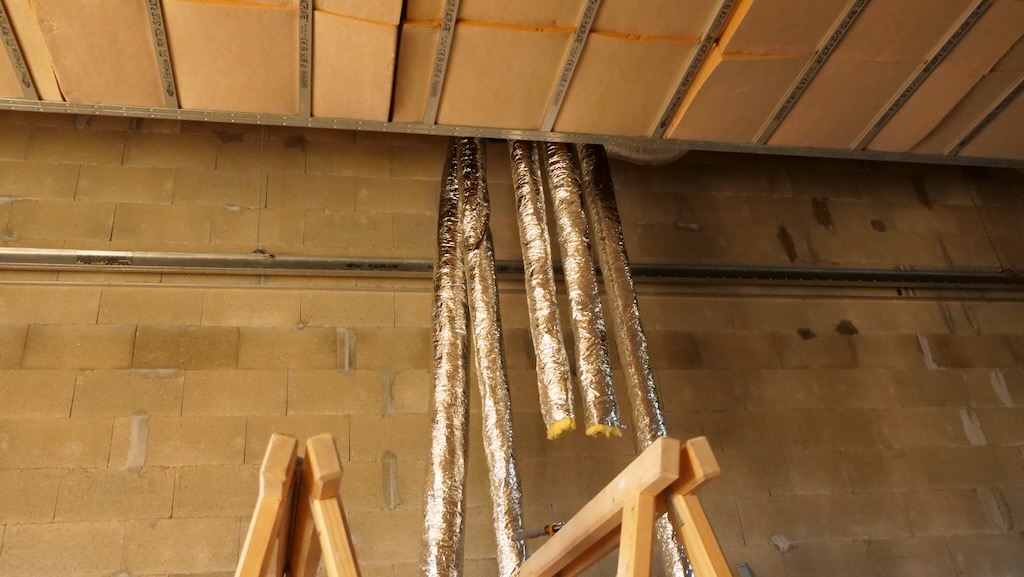

Les opérations de second oeuvre se poursuivent (placo de l’entrée, bandes, réagréages, ventilation plomberie etc …).é

Les travaux le 24 septembre

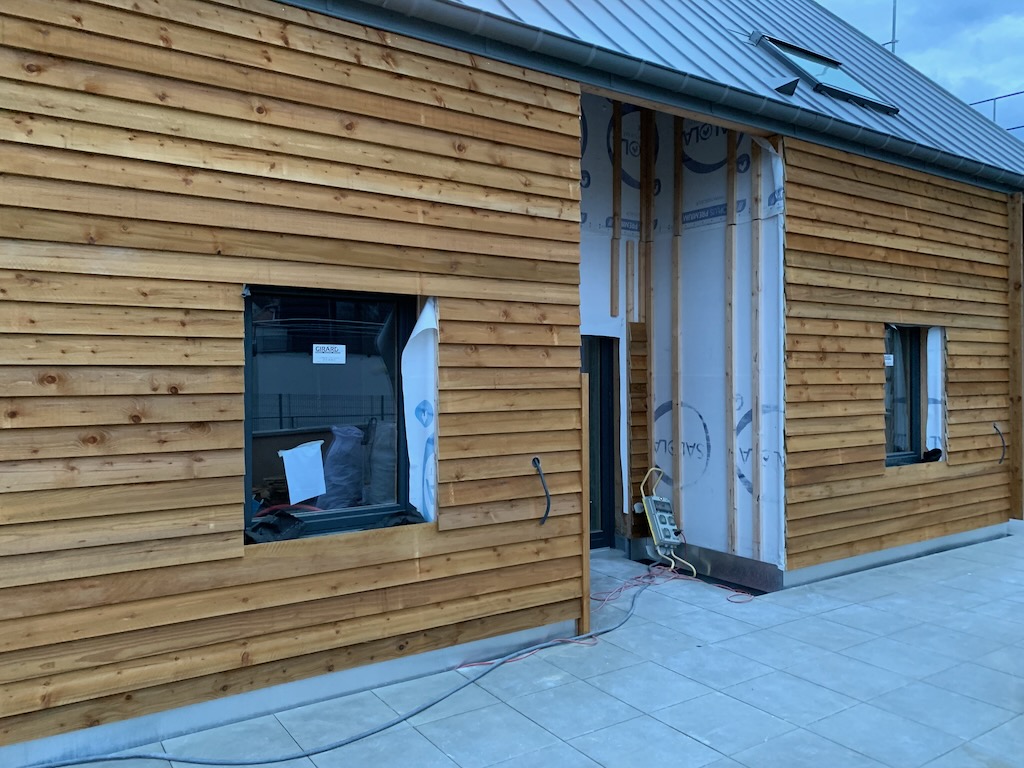

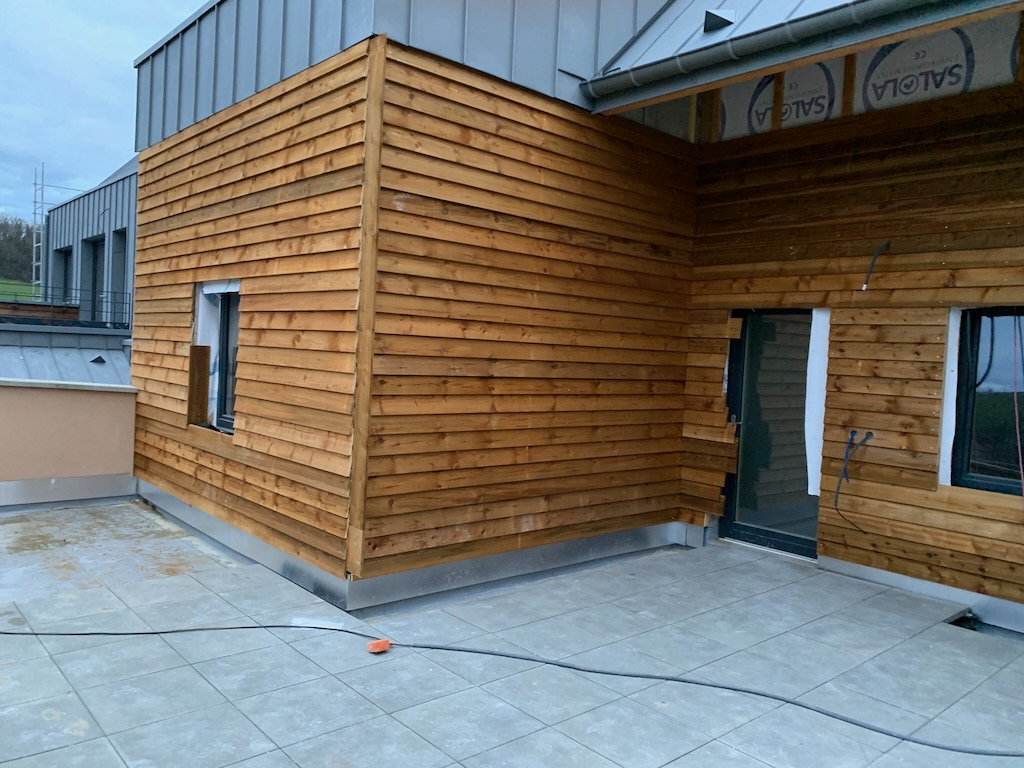

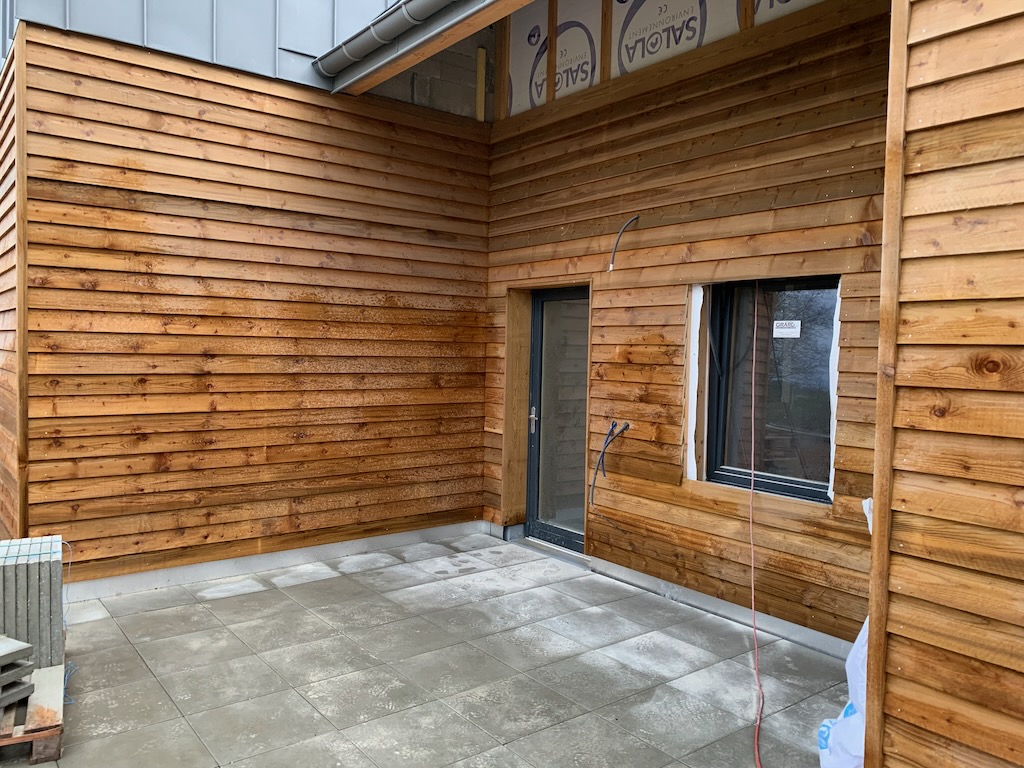

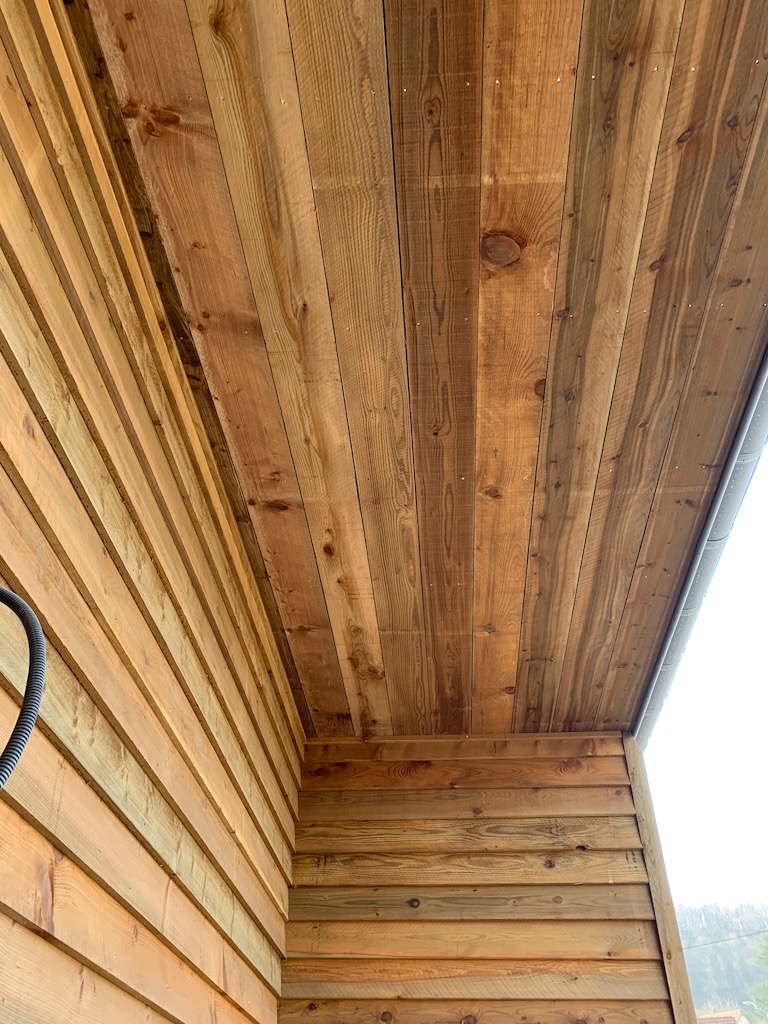

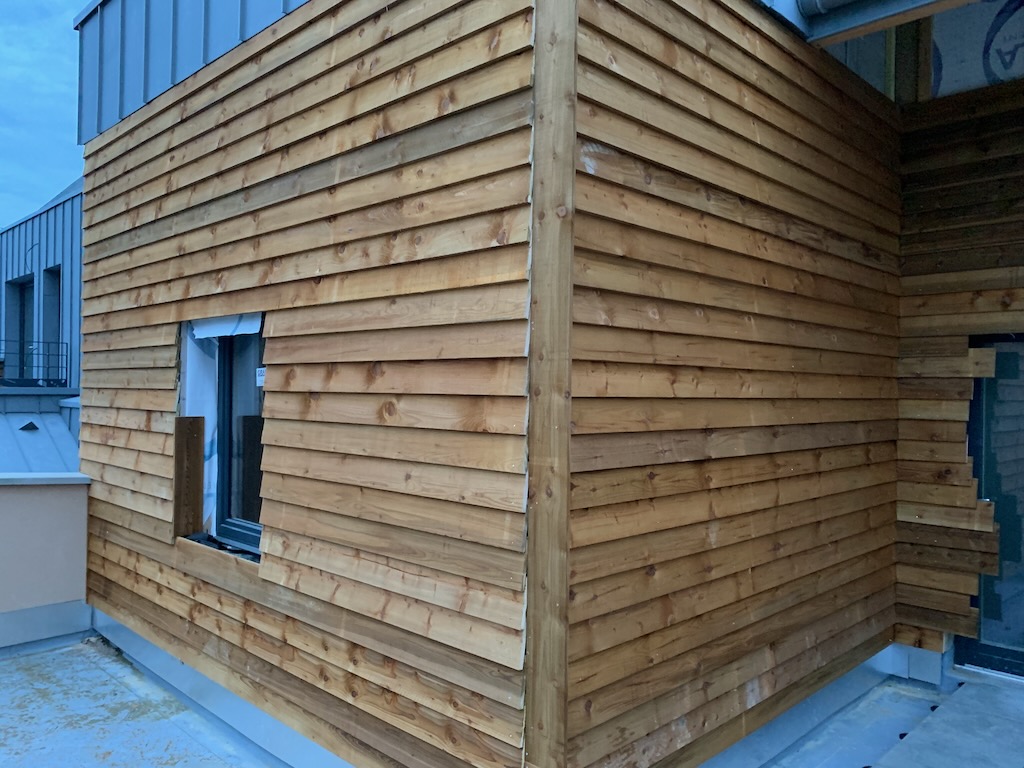

Le chantier a bien progressé en ce mois de septembre. Les bardages de la médiathèque ont été réalisés et les bardages en zinc terminé.

Les travaux de doublage sont terminés dans le bâtiment conservé et l’entreprise intervient désormais dans la cage d’escalier.

L’ascenseur est posé.

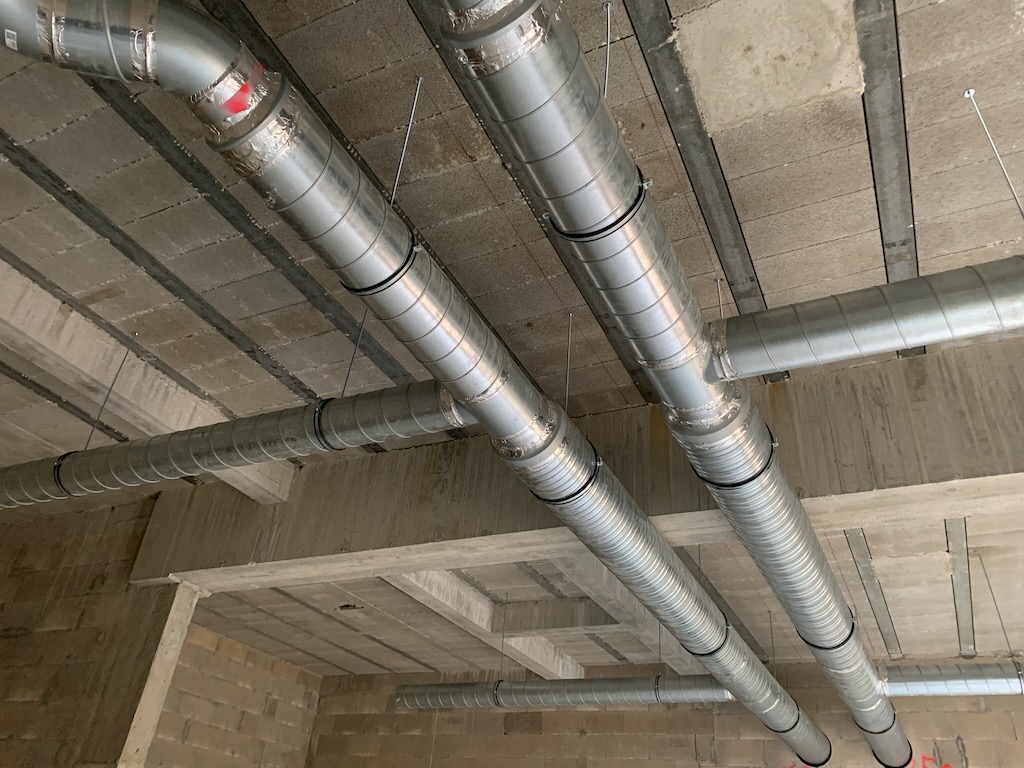

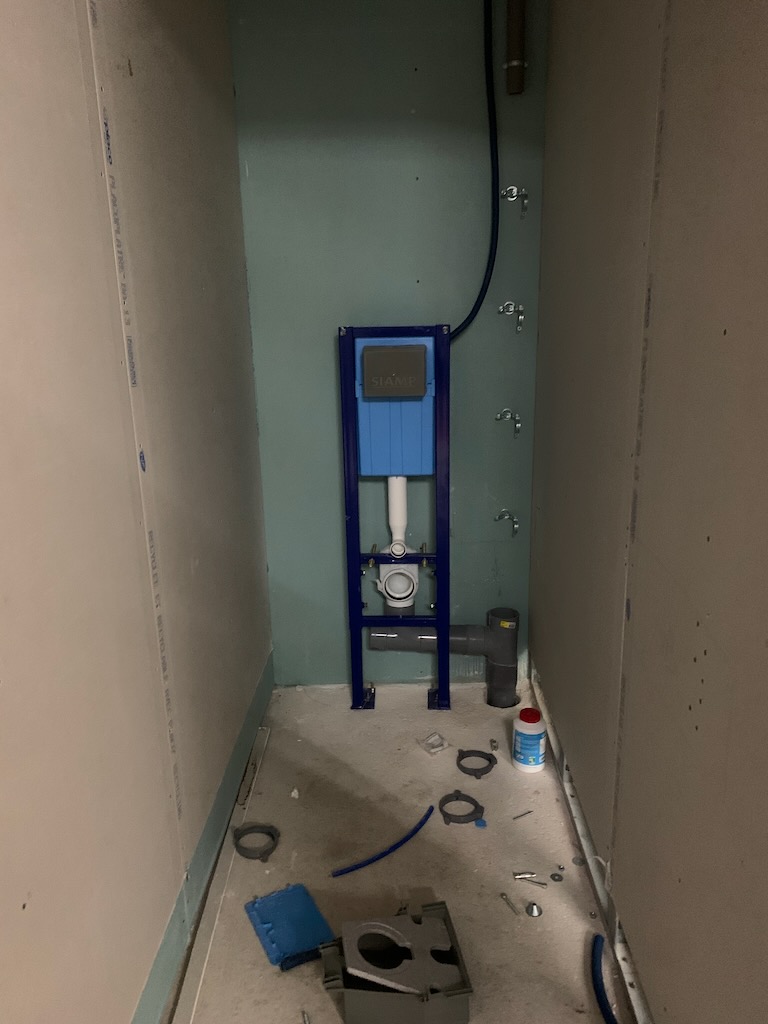

Les différents travaux de plomberie (chauffage et sanitaire) se poursuivent.

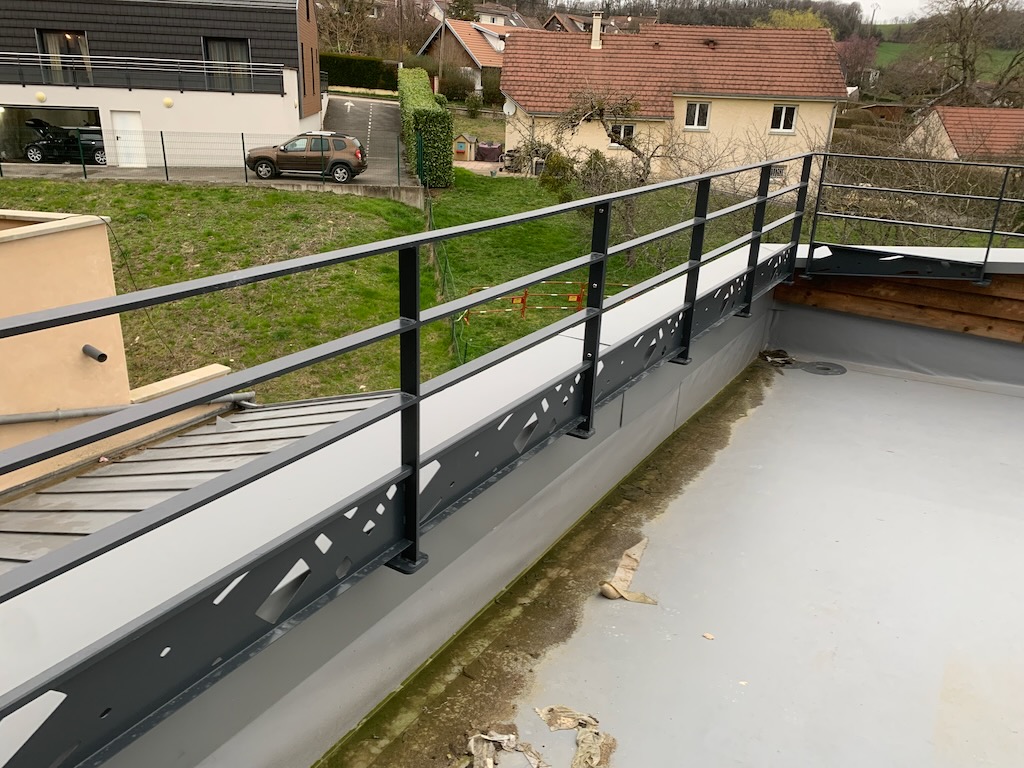

Les opérations d’étanchéité des différentes terrassent  se poursuivent.

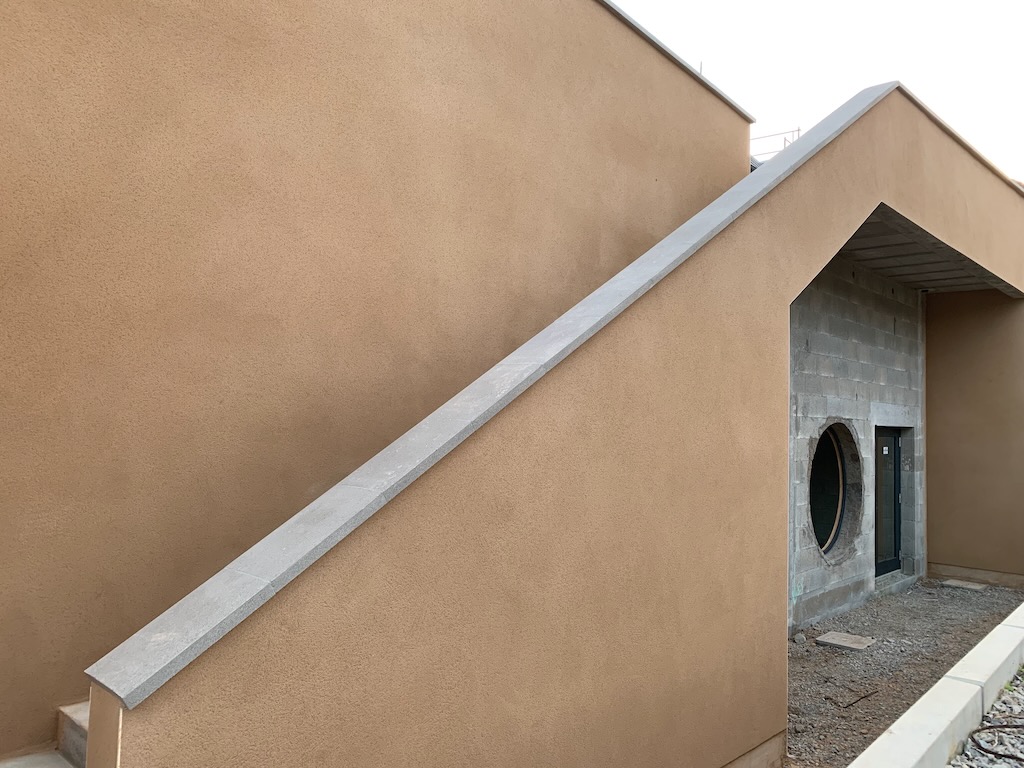

Des finitions de maçonnerie ont été réalisées (seuils, tablettes de fenêtre, couvertines).

Les panneaux solaires ont été posés.

Les travaux au 3 septembre

Avec la rentrée les entreprises reviennent sur le chantier. Les bardages en zinc sont en cours de finition, les travaux de plomberie se poursuivent et les opérations de doublage et d’isolation ont repris. Cette semaine l’ascenseur a aussi été installé.

Courant septembre les dernières opérations de gros oeuvre devraient se terminer et les fenêtre devraient être posées.

Les travaux le 19 août

Malgré les vacances un certain nombre d’entreprises sont intervenues sur le chantier en juillet et en août. Les travaux les plus spectaculaires ont concernés la couverture de la médiathèque par l’entreprise Bidal. D’autres parties du chantier ont aussi avancé (travaux de cloisons et doublage, d’étanchéité et de plomberie).

La fin août verra la fin des opérations de bardages et de zingueries, les dernières opérations de maçonnerie et la pose des huisseries.

Les travaux au 25 juin

L’ensemble des bâtiments est désormais hors d’air avec la pose des bacs acier sur la toiture du nouveau bâtiment.

La sous-toiture a été posée sur la médiathèque.

Les panneaux solaires sont en cours de pose.

L’entreprise qui assure l’étanchéité a commencé à intervenir cette semaine et a réalisé l’étanchéité de la terrasse du R+2.

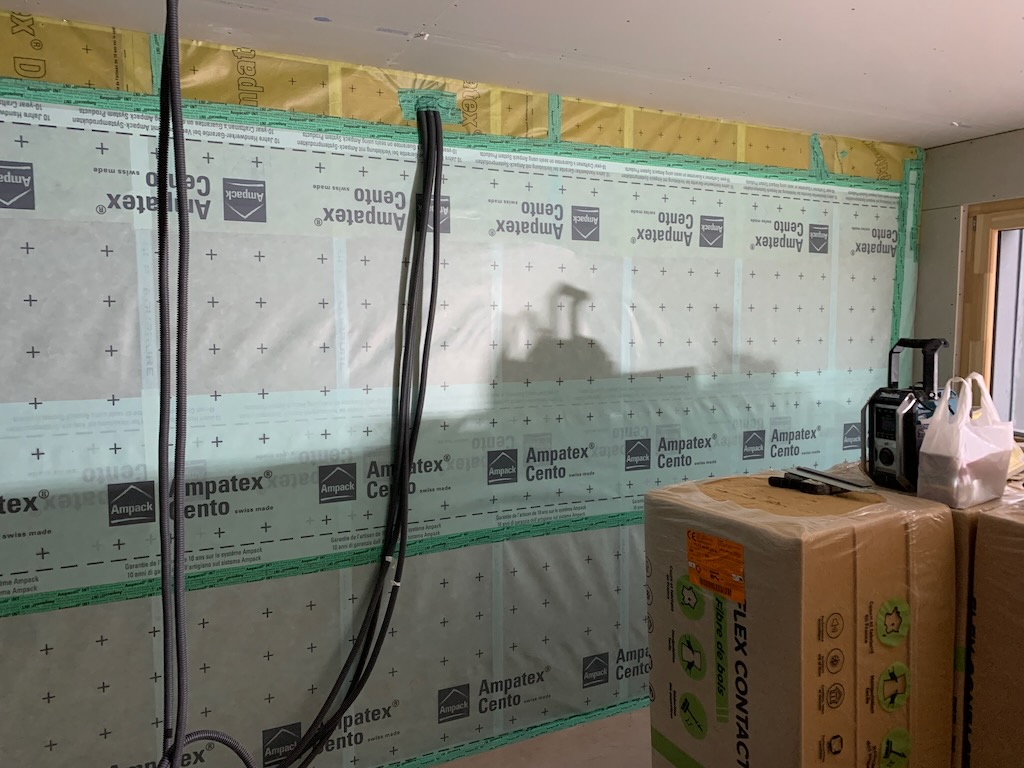

Les travaux d’isolation, de plomberie et d’isolation se poursuivent dans le bâtiment conservé.

Cette semaine les fenêtre devraient être posées au R+2 du bâtiment conservé.
